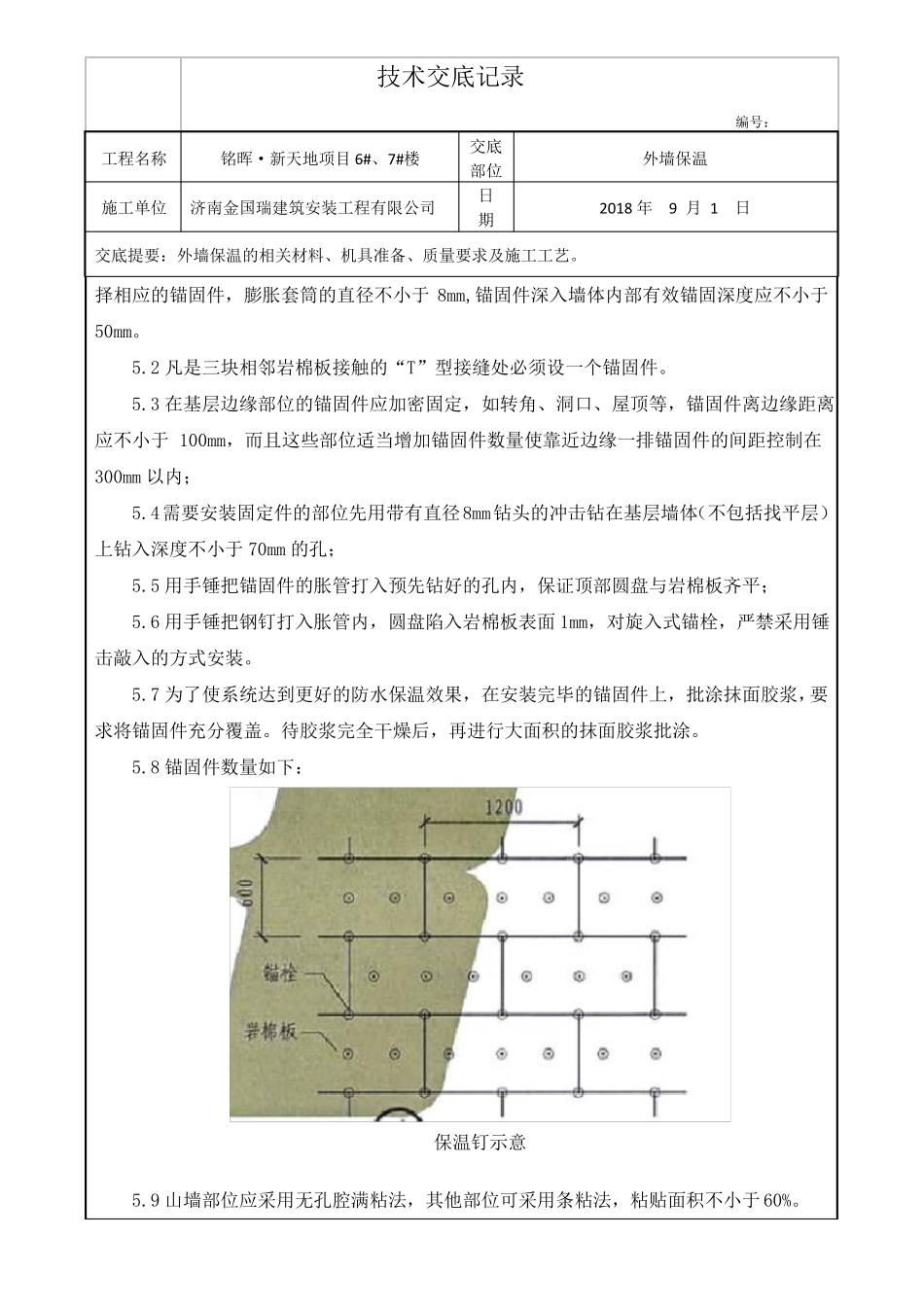

技术交底记录编号:铭晖·新天地项目 6#、7#楼济南金国瑞建筑安装工程有限公司交底部位日期外墙保温2018 年9 月 1日工程名称施工单位交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。交底内容:外墙保温技术交底一、施工准备1、主要材料:100mm 厚保温岩棉、界面剂,聚合物胶粘剂,耐碱网格布,锚栓2、主要机具:成品吊篮、搅拌器等。3、施工工具有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m 靠尺等。4、保温做法以图纸及相关规范标准执行。二、操作工艺 1、工艺流程技术交底记录编号:铭晖·新天地项目 6#、7#楼济南金国瑞建筑安装工程有限公司交底部位日期外墙保温2018 年9 月 1日工程名称施工单位交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。2、基层处理工程的结构墙体基面必须清理干净,对并检验墙面平整度和垂直度。用 2m 靠尺检查,最大偏差不大于 4mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。3、找平层基层处理验收合格后,应采用聚合物砂浆或水泥混合砂浆对基层墙面进行找平层施工,厚度应符合规范要求,严禁在未经处理的基层墙面上直接粘贴保温板。4、设置控制线在墙面阴角的部位,垂直 22#钢丝,用经纬仪校正其垂直度,上下固定,在外墙皮的四周用水准仪测设,用墨斗弹出各层窗台水平线,以水平、垂直总控制线为基准按间距 1.2m划分区段控制网,找墙间规矩,用 5kg 线坠和抄平水管校核。5、安装岩棉板(1)岩棉板规格:标准板面尺寸为 1200*600*100,对角线误差±2mm。非标准板按实际需要尺寸加工。尺寸允许偏差±2mm,大小面垂直。(2)粘贴砂浆一次配制量以 2h 内用完为宜。(3)岩棉板自下而上、延水平方向、错缝依次粘贴,贴板前要比试两块板间的厚度、缝隙是否平整、严密。若不平、不严时需要锉修平整,缝隙严密后,再打胶点。(4)抹完粘贴砂浆后,立即将板立起就位粘贴,粘贴时应轻柔、均匀挤压,并随时用托线板检验垂直平整。板与板接紧,碰头缝处不抹粘贴砂浆。粘贴岩棉板应做到上下错缝(1/2),每贴完一块板,应及时清除挤出的粘贴砂浆,板间不留空隙。阴角处相邻的两墙面所粘岩棉板应交错连接(马牙槎),墙面边角处的岩棉板最小尺寸不应小于300mm。(5)5.1 粘贴岩棉板 24 小时后开始安装锚固件,根据各单体工程的岩棉板材厚度来选技术交底记录编号:铭晖·新天地项目 ...
