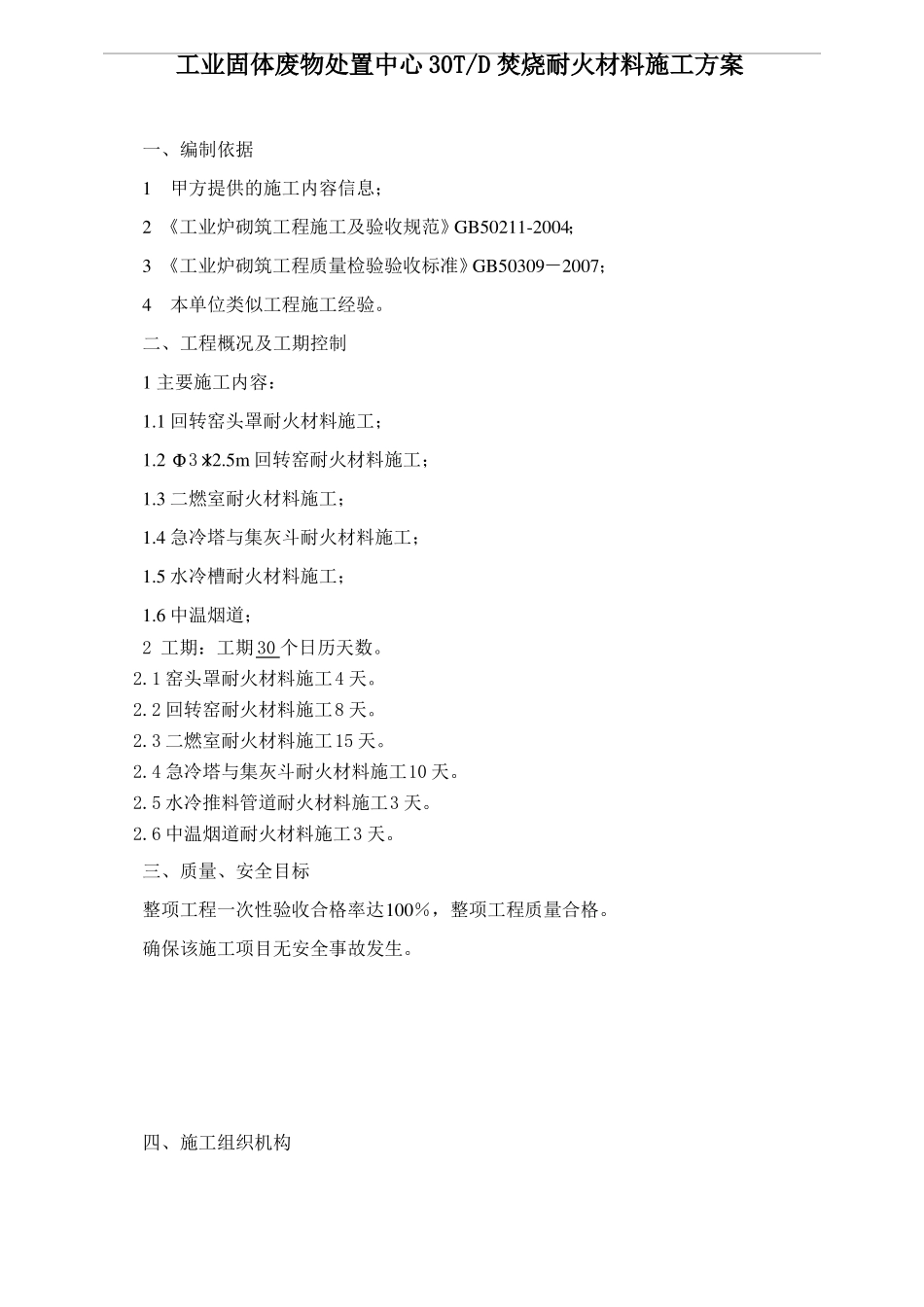

工业固体废物处置中心 30T/D 焚烧耐火材料施工方案一、编制依据1甲方提供的施工内容信息;2 《工业炉砌筑工程施工及验收规范》GB50211-2004;3 《工业炉砌筑工程质量检验验收标准》GB50309-2007;4本单位类似工程施工经验
二、工程概况及工期控制1 主要施工内容:1
1 回转窑头罩耐火材料施工;1
2 Φ3×12
5m 回转窑耐火材料施工;1
3 二燃室耐火材料施工;1
4 急冷塔与集灰斗耐火材料施工;1
5 水冷槽耐火材料施工;1
6 中温烟道;2 工期:工期 30 个日历天数
1 窑头罩耐火材料施工4 天
2 回转窑耐火材料施工8 天
3 二燃室耐火材料施工15 天
4 急冷塔与集灰斗耐火材料施工10 天
5 水冷推料管道耐火材料施工3 天
6 中温烟道耐火材料施工3 天
三、质量、安全目标整项工程一次性验收合格率达100%,整项工程质量合格
确保该施工项目无安全事故发生

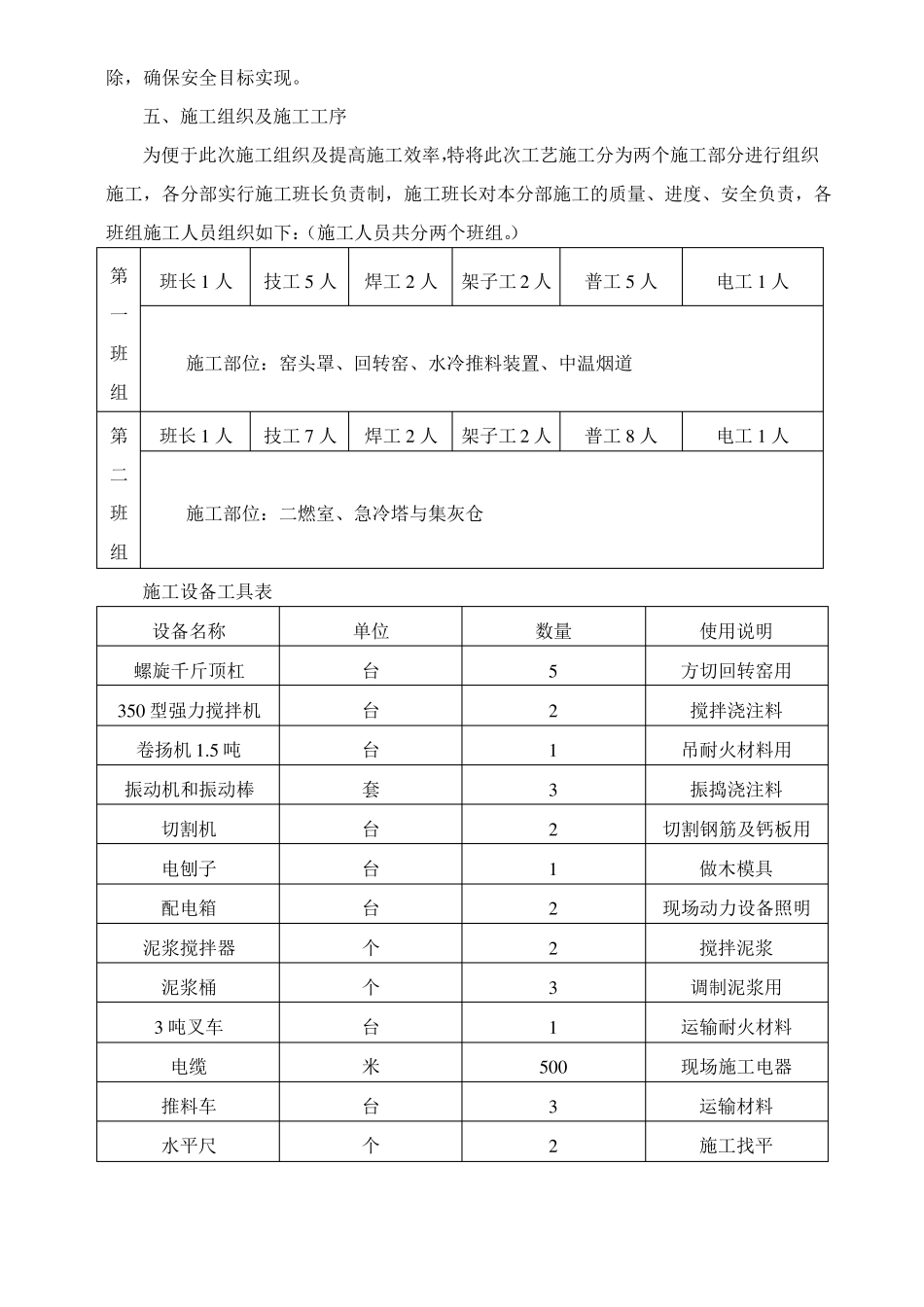

四、施工组织机构项目经理部项目经理项目副经理项目总工施工主管施工工长技术工作组材料收发各施工班组质检员安检员1 为保证施工工作的有序进行,乙方全面负责此次工艺施工项目的组织协调、管理:2 项目部职责权限:项目经理:对整个项目的施工协调、施工质量、施工安全、施工进度负总责
工程师:负责同甲方进行技术沟通、负责该项目的施工技术交底,会同业主对隐蔽工程和竣工分项工程组织验收,对施工过程进行检查、记录;确保该项目质量目标的实现
安全员兼综合管理:对施工过程中的安全施工进行督导检查,发现安全隐患并及时排除,确保安全目标实现

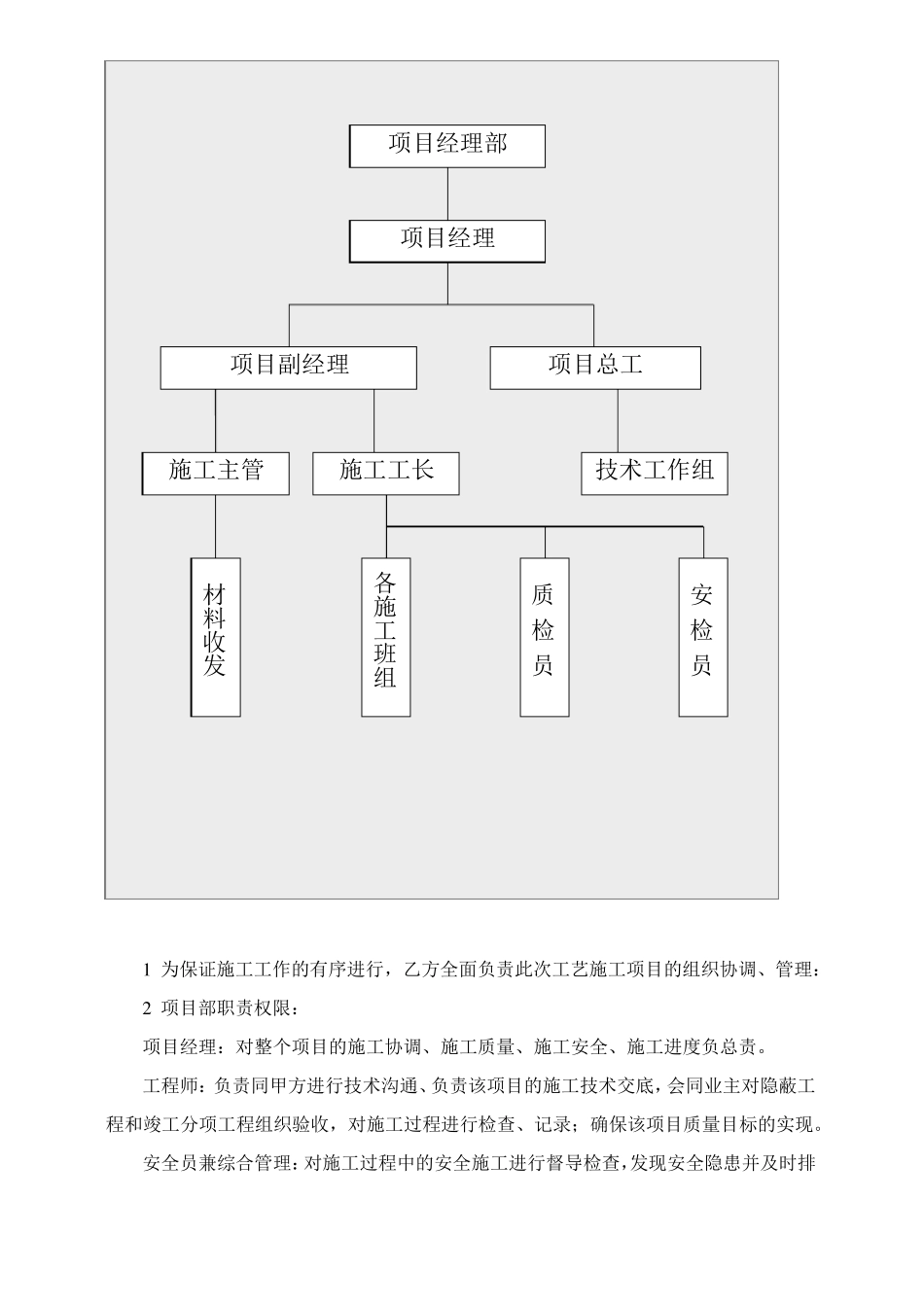

五、施工组织及施工工序为便于此次施工组织及提高施工效率,特将此次工艺施工分为两个施工部分进行组织施工,各分部实行施工班长负责制,施工班长对本分部施工的质量、进度、安全负责,各班组施工人员组织如下:(施工人员共分两个班组
)第一班组第二班组施工设备工
