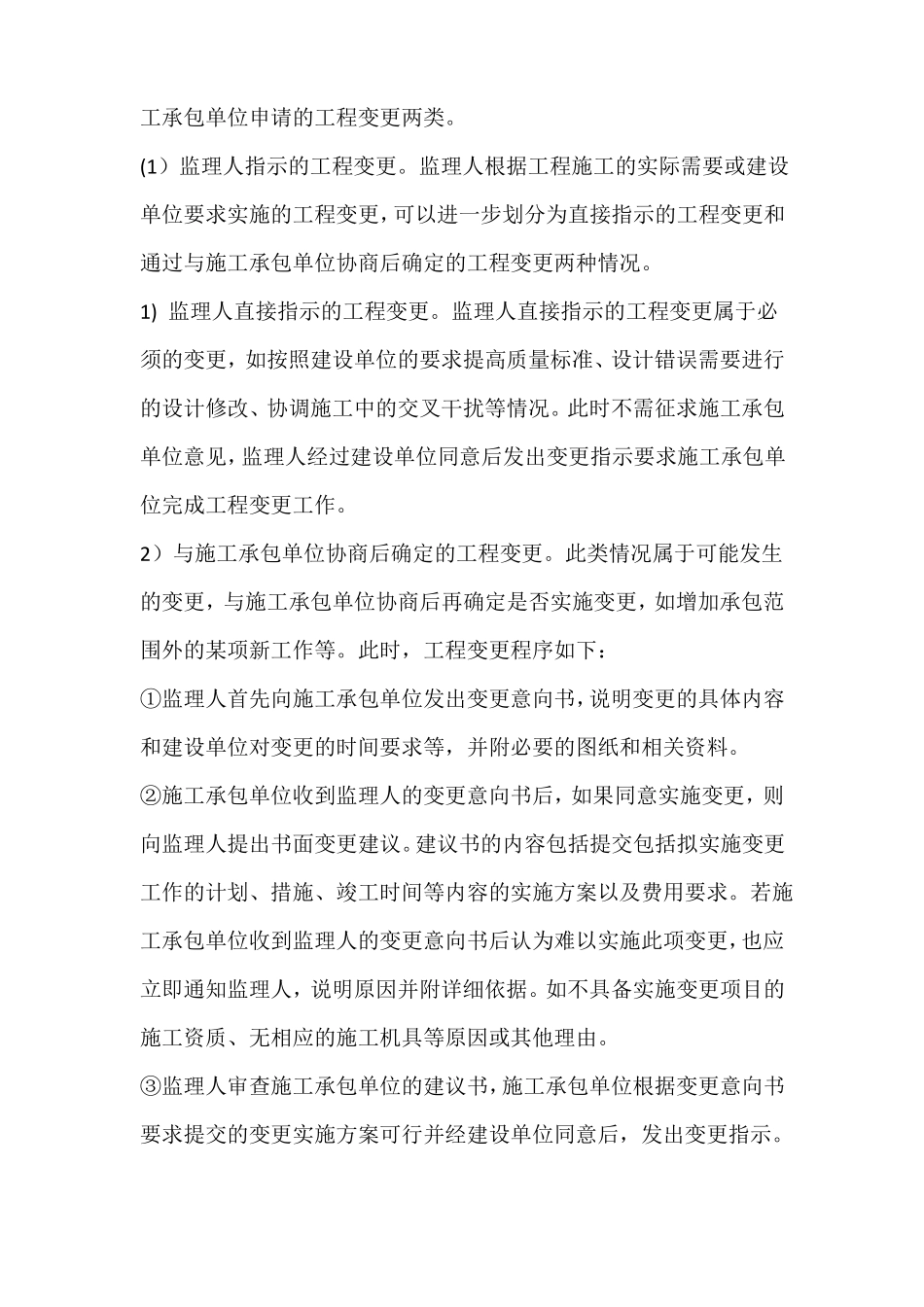

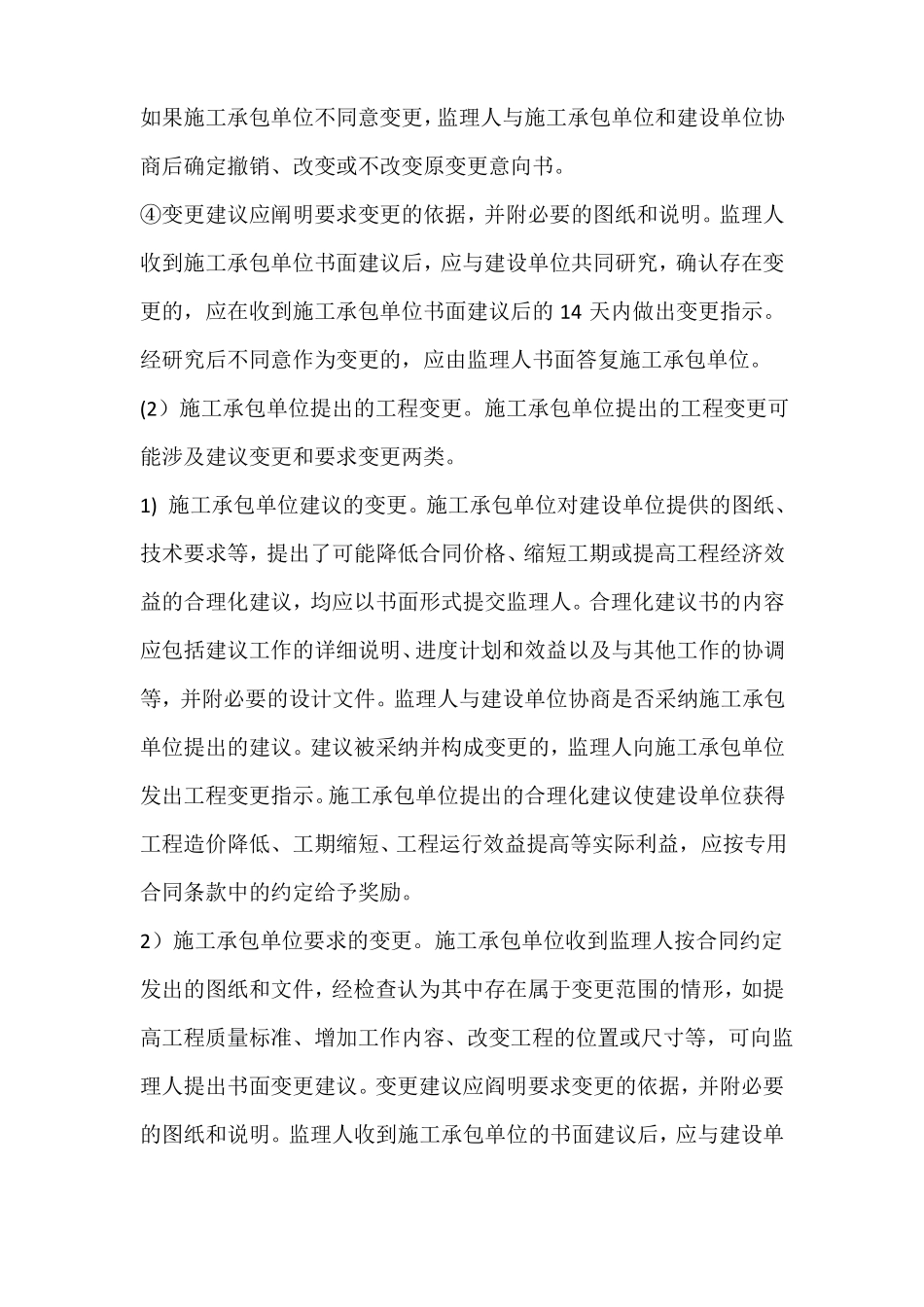

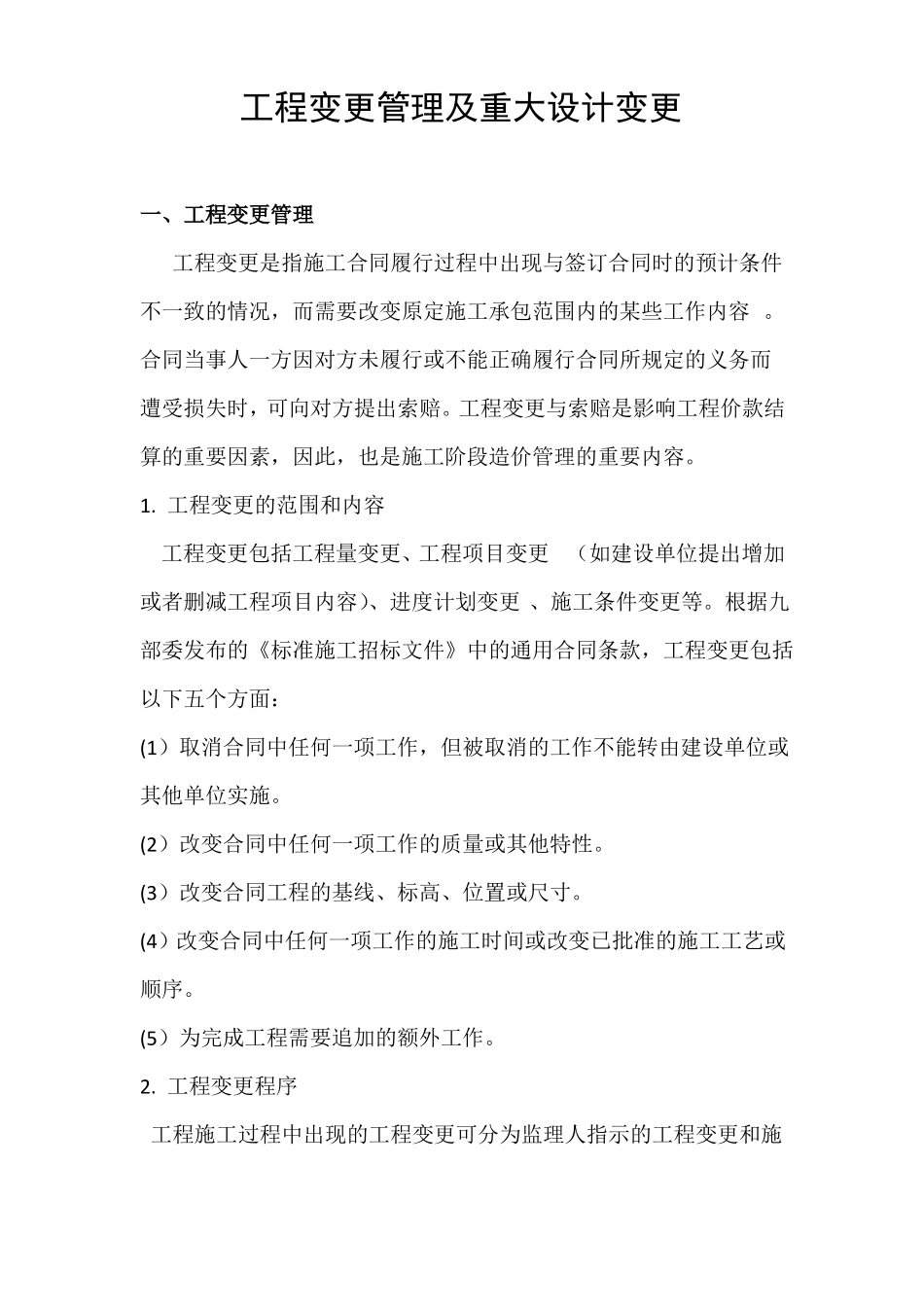

工程变更管理及重大设计变更一、工程变更管理工程变更是指施工合同履行过程中出现与签订合同时的预计条件不一致的情况,而需要改变原定施工承包范围内的某些工作内容 。合同当事人一方因对方未履行或不能正确履行合同所规定的义务而遭受损失时,可向对方提出索赔。工程变更与索赔是影响工程价款结算的重要因素,因此,也是施工阶段造价管理的重要内容。1. 工程变更的范围和内容工程变更包括工程量变更、工程项目变更(如建设单位提出增加或者删减工程项目内容)、进度计划变更 、施工条件变更等。根据九部委发布的《标准施工招标文件》中的通用合同条款,工程变更包括以下五个方面:(1)取消合同中任何一项工作,但被取消的工作不能转由建设单位或其他单位实施。(2)改变合同中任何一项工作的质量或其他特性。(3)改变合同工程的基线、标高、位置或尺寸。(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序。(5)为完成工程需要追加的额外工作。2. 工程变更程序工程施工过程中出现的工程变更可分为监理人指示的工程变更和施工承包单位申请的工程变更两类。(1)监理人指示的工程变更。监理人根据工程施工的实际需要或建设单位要求实施的工程变更,可以进一步划分为直接指示的工程变更和通过与施工承包单位协商后确定的工程变更两种情况。1) 监理人直接指示的工程变更。监理人直接指示的工程变更属于必须的变更,如按照建设单位的要求提高质量标准、设计错误需要进行的设计修改、协调施工中的交叉干扰等情况。此时不需征求施工承包单位意见,监理人经过建设单位同意后发出变更指示要求施工承包单位完成工程变更工作。2)与施工承包单位协商后确定的工程变更。此类情况属于可能发生的变更,与施工承包单位协商后再确定是否实施变更,如增加承包范围外的某项新工作等。此时,工程变更程序如下:①监理人首先向施工承包单位发出变更意向书,说明变更的具体内容和建设单位对变更的时间要求等,并附必要的图纸和相关资料。②施工承包单位收到监理人的变更意向书后,如果同意实施变更,则向监理人提出书面变更建议。建议书的内容包括提交包括拟实施变更工作的计划、措施、竣工时间等内容的实施方案以及费用要求。若施工承包单位收到监理人的变更意向书后认为难以实施此项变更,也应立即通知监理人,说明原因并附详细依据。如不具备实施变更项目的施工资质、无相应的施工机具等原因或其他理由。③监理人审查施工承包单位的建议书,施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程变更管理及重大设计变更

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
