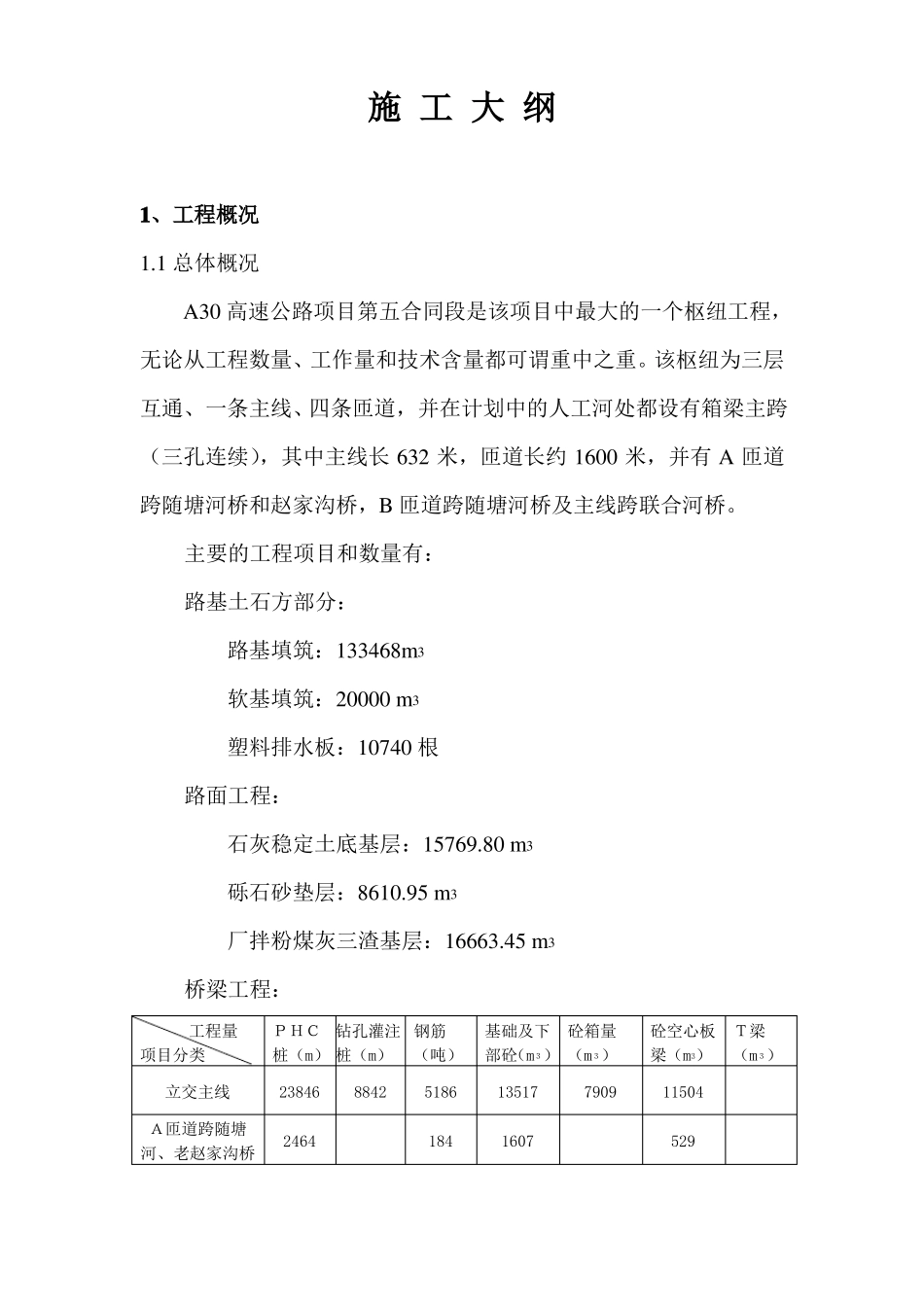

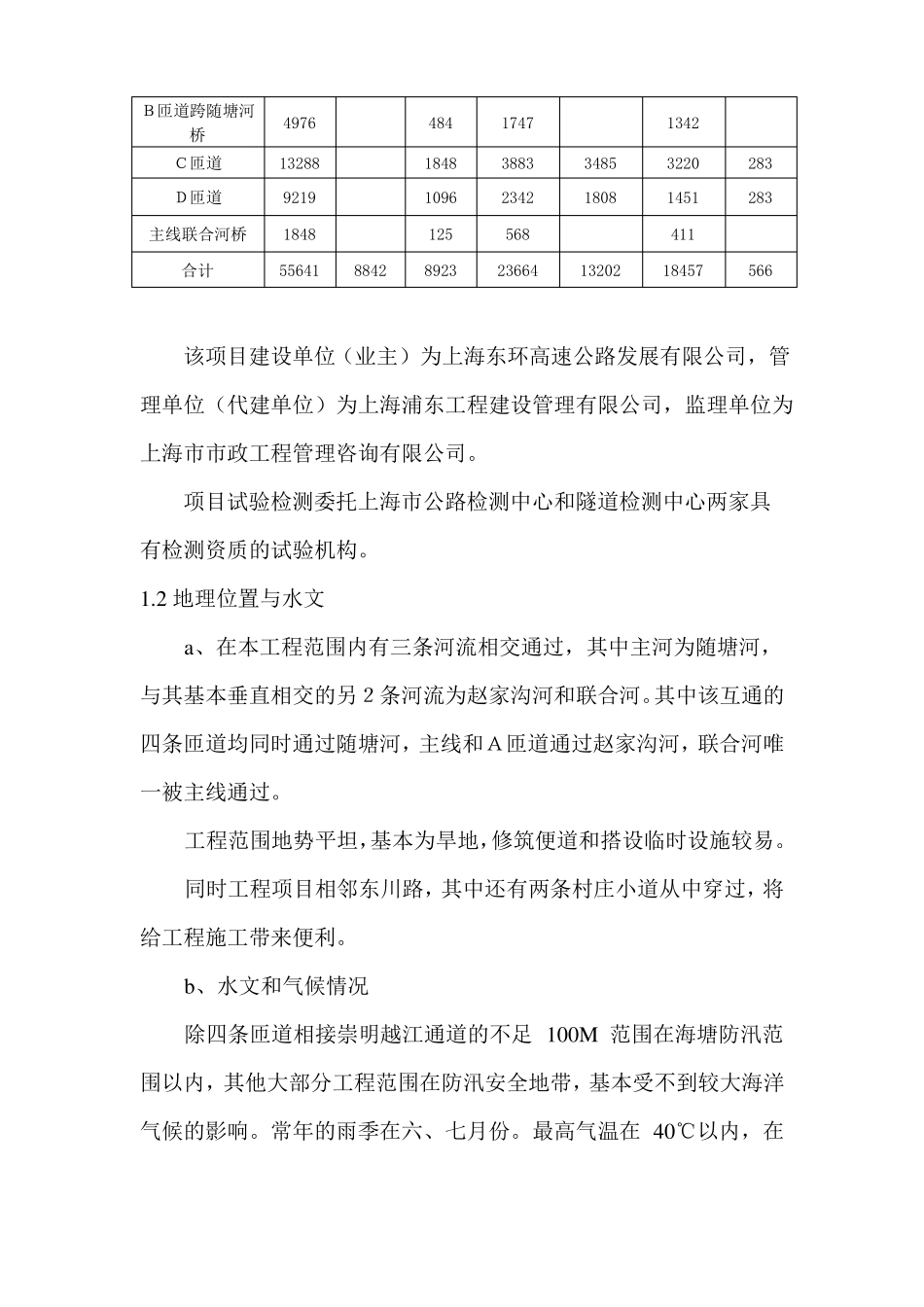

高速公路工程五标段编制单位:中国建筑第七工程局编制日期:二施工大纲OO 四年十月十七日施 工 大 纲1、工程概况1.1 总体概况A30 高速公路项目第五合同段是该项目中最大的一个枢纽工程,无论从工程数量、工作量和技术含量都可谓重中之重。该枢纽为三层互通、一条主线、四条匝道,并在计划中的人工河处都设有箱梁主跨(三孔连续),其中主线长 632 米,匝道长约 1600 米,并有 A 匝道跨随塘河桥和赵家沟桥,B 匝道跨随塘河桥及主线跨联合河桥。主要的工程项目和数量有:路基土石方部分:路基填筑:133468m3软基填筑:20000 m3塑料排水板:10740 根路面工程:石灰稳定土底基层:15769.80 m3砾石砂垫层:8610.95 m3厂拌粉煤灰三渣基层:16663.45 m3桥梁工程:工程量项目分类立交主线A匝道跨随塘河、老赵家沟桥PHC钻孔灌注 钢筋基础及下砼箱量33桩(m) 桩(m)(吨)部砼(m ) (m )238462464884251861841351716077909砼空心板T梁33梁(m )(m )11504529B匝道跨随塘河桥C匝道D匝道主线联合河桥合计4976132889219184855641884248418481096125892317473883234256823664348518081320213423220145141118457283283566该项目建设单位(业主)为上海东环高速公路发展有限公司,管理单位(代建单位)为上海浦东工程建设管理有限公司,监理单位为上海市市政工程管理咨询有限公司。项目试验检测委托上海市公路检测中心和隧道检测中心两家具有检测资质的试验机构。1.2 地理位置与水文a、在本工程范围内有三条河流相交通过,其中主河为随塘河,与其基本垂直相交的另2条河流为赵家沟河和联合河。其中该互通的四条匝道均同时通过随塘河,主线和A匝道通过赵家沟河,联合河唯一被主线通过。工程范围地势平坦,基本为旱地,修筑便道和搭设临时设施较易。同时工程项目相邻东川路,其中还有两条村庄小道从中穿过,将给工程施工带来便利。b、水文和气候情况除四条匝道相接崇明越江通道的不足 100M 范围在海塘防汛范围以内,其他大部分工程范围在防汛安全地带,基本受不到较大海洋气候的影响。常年的雨季在六、七月份。最高气温在 40℃以内,在七八月份;冬季处在 12 月、元月、2 月,但零下温度极少,即使冬期,适当采取措施亦可施工。所以无论从水文或地理,除雨期影响外均不很大的影响施工,可甩开膀子组织大干。2、施工部署针对以上情况特制定以下施工部署2.1 项目组织机构项目部配备项目经理、生产副经理、行政副经...
