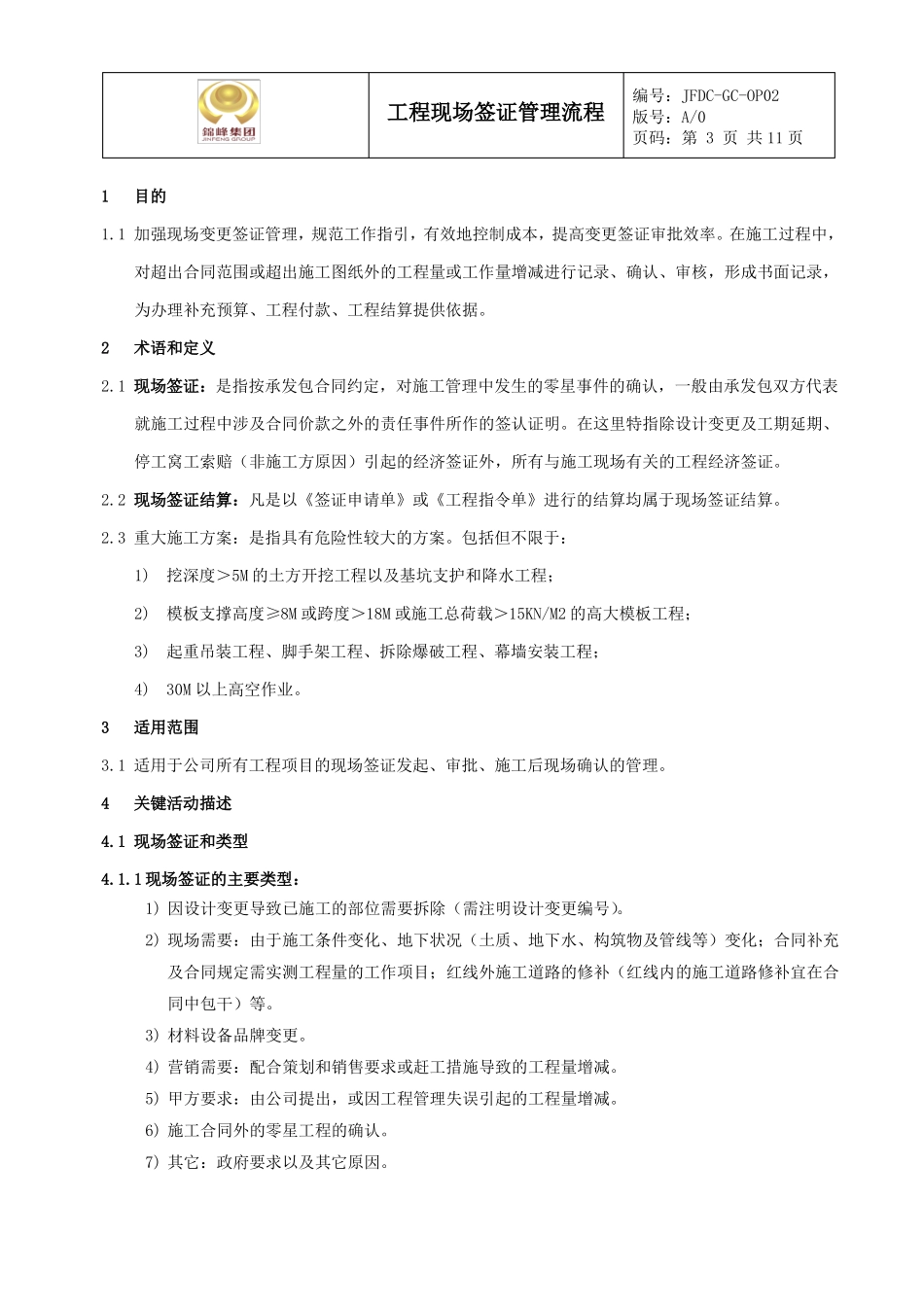

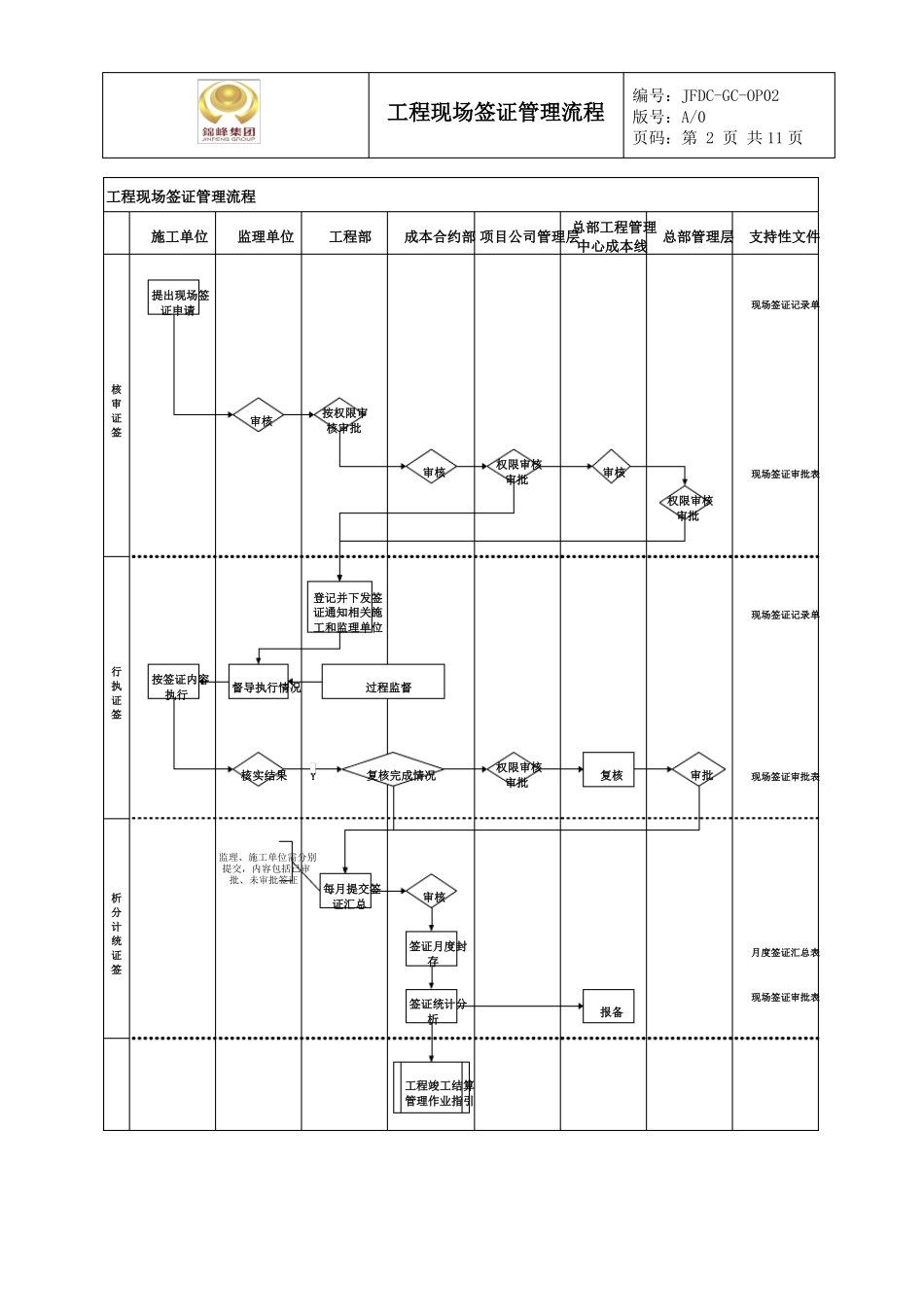

工程现场签证管理流程编号:JFDC-GC-OP02版号:A/0页码:第 1 页 共 11 页工程现场签证管理流程编制审核批准日期日期日期修订记录日期修订状态修改内容修改人审核人批准人工程现场签证管理流程编号:JFDC-GC-OP02版号:A/0页码:第 2 页 共 11 页工程现场签证管理流程施工单位监理单位工程部成本合约部 项目公司管理层总部工程管理中心成本线总部管理层支持性文件提出现场签证申请现场签证记录单签证审核审核按权限审核审批权限审核审批审核审核权限审核审批现场签证审批表登记并下发签证通知相关施工和监理单位现场签证记录单签证执行按签证内容执行督导执行情况过程监督核实结果Y复核完成情况权限审核审批复核审批现场签证审批表监理、施工单位需分别提交,内容包括已审批、未审批签证签证统计分析每月提交签证汇总审核签证月度封存月度签证汇总表签证统计分析现场签证审批表报备工程竣工结算管理作业指引工程现场签证管理流程1目的编号:JFDC-GC-OP02版号:A/0页码:第 3 页 共 11 页1
1 加强现场变更签证管理,规范工作指引,有效地控制成本,提高变更签证审批效率
在施工过程中,对超出合同范围或超出施工图纸外的工程量或工作量增减进行记录、确认、审核,形成书面记录,为办理补充预算、工程付款、工程结算提供依据
2术语和定义2
1 现场签证:是指按承发包合同约定,对施工管理中发生的零星事件的确认,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明
在这里特指除设计变更及工期延期、停工窝工索赔(非施工方原因)引起的经济签证外,所有与施工现场有关的工程经济签证
2 现场签证结算:凡是以《签证申请单》或《工程指令单》进行的结算均属于现场签证结算
3 重大施工方案:是指具有危险性较大的方案
包括但不限于:1)挖深度>5M 的土方开挖工程以及基坑支护和降水工程;
