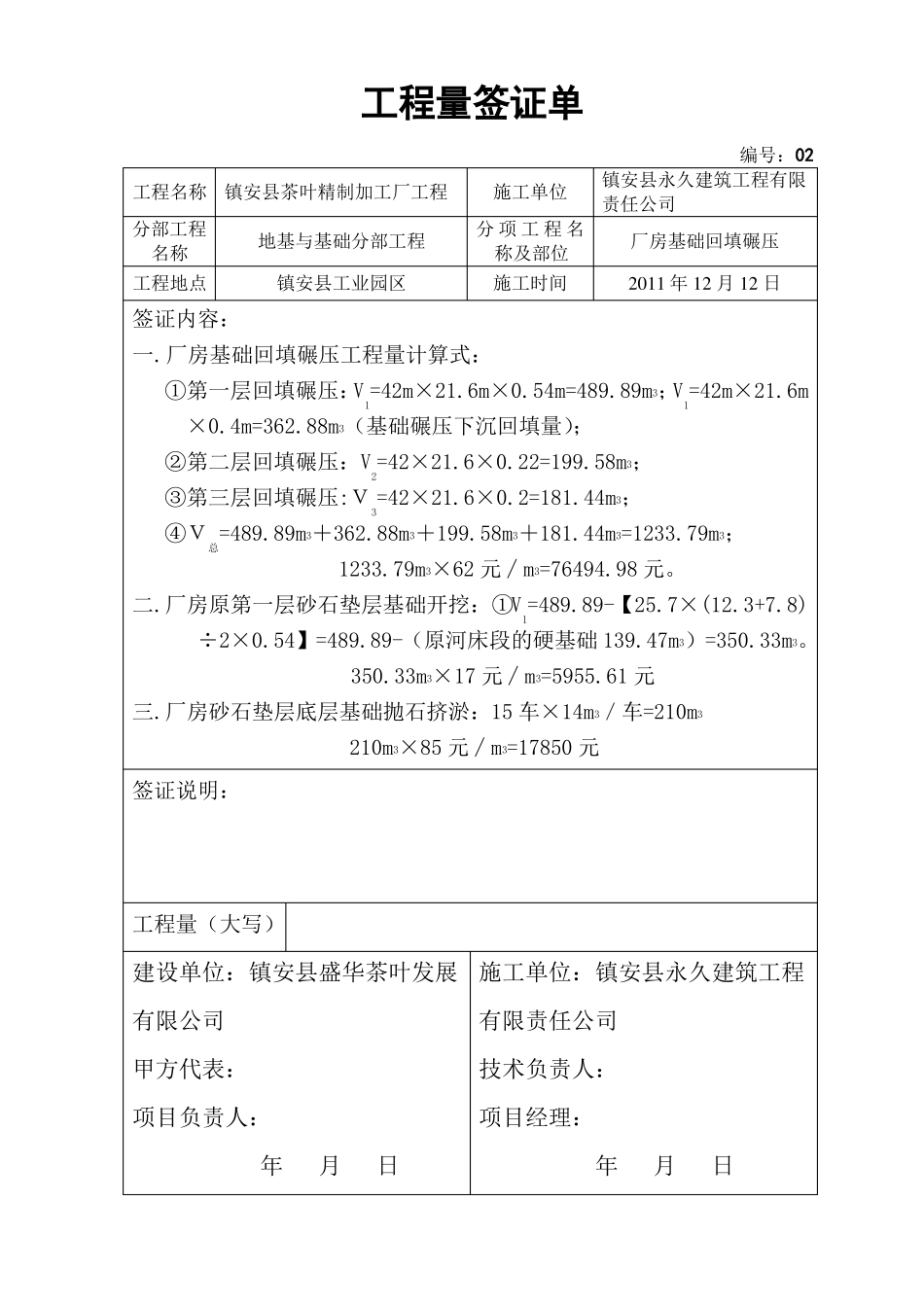

工程量签证单编 号:工程名称分部工程名称工程地点签证内容:施工单位分项工程名称及部位施工时间年月日签证说明:工程量(大写)建设单位:镇安县城区 监理单位:西北工业大 施工单位:陕西天坤海第二小学甲方代表:项目负责人:年月日学康厦建设监理公司监理工程师:总监理工程师:年月日鸿建筑工程有限公司技术负责人:项目经理:年月日工程量签证单工程名称镇安县茶叶精制加工厂工程分部工程名称工程地点地基与基础分部工程镇安县工业园区施工单位分 项 工 程 名称及部位施工时间编号:02镇安县永久建筑工程有限责任公司厂房基础回填碾压2011 年 12 月 12 日签证内容:一.厂房基础回填碾压工程量计算式:①第一层回填碾压:V1=42m×21.6m×0.54m=489.89m3;V1=42m×21.6m×0.4m=362.88m3(基础碾压下沉回填量);②第二层回填碾压:V2=42×21.6×0.22=199.58m3;③第三层回填碾压:V3=42×21.6×0.2=181.44m3;④V总=489.89m3+362.88m3+199.58m3+181.44m3=1233.79m3;1233.79m3×62 元∕m3=76494.98 元。二.厂房原第一层砂石垫层基础开挖:①V1=489.89-【25.7×(12.3+7.8)÷2×0.54】=489.89-(原河床段的硬基础 139.47m3)=350.33m3。350.33m3×17 元∕m3=5955.61 元三.厂房砂石垫层底层基础抛石挤淤:15 车×14m3/车=210m3210m3×85 元∕m3=17850 元签证说明:工程量(大写)建设单位:镇安县盛华茶叶发展施工单位:镇安县永久建筑工程有限公司甲方代表:项目负责人:年月日有限责任公司技术负责人:项目经理:年月日工程量签证单编号:03镇安县永久建筑工程有限工程名称镇安县茶叶精制加工厂工程施工单位责任公司分部工程分 项 工 程 名厂房基础“问题坑”开地基与基础分部工程名称称及部位挖、换填碾压工程地点镇安县工业园区施工时间2011 年 12 月 23 日签证内容:厂房基础“问题坑”开挖、换填碾压工程量计算式:①1﹟“问题坑”开挖、换填碾压:V1=3.2m×3m×0.8m=7.68m3;②2﹟“问题坑”开挖、换填碾压:V2=4m×3.6m×2m=28.8m3;③3﹟“问题坑”开挖、换填碾压:V3=7.3×4.6×1.6=53.73m3;④4﹟“问题坑”开挖、换填碾压:V4=10m×4.9m×1.5m=73.5m3;⑤5﹟“问题坑”开挖、换填碾压:V5=26m×6.3m×2m=327.6m3;⑥6﹟“问题坑”开挖、换填碾压:V6=4.8m×5.2m×2m=49.92m3;⑦7﹟“问题坑”开挖、换填碾压:V7=11.4m×5.4m×2m=123.1m3;⑧8﹟“问题坑”开挖、换填碾压:V8=9m×8.2m×1.5...
