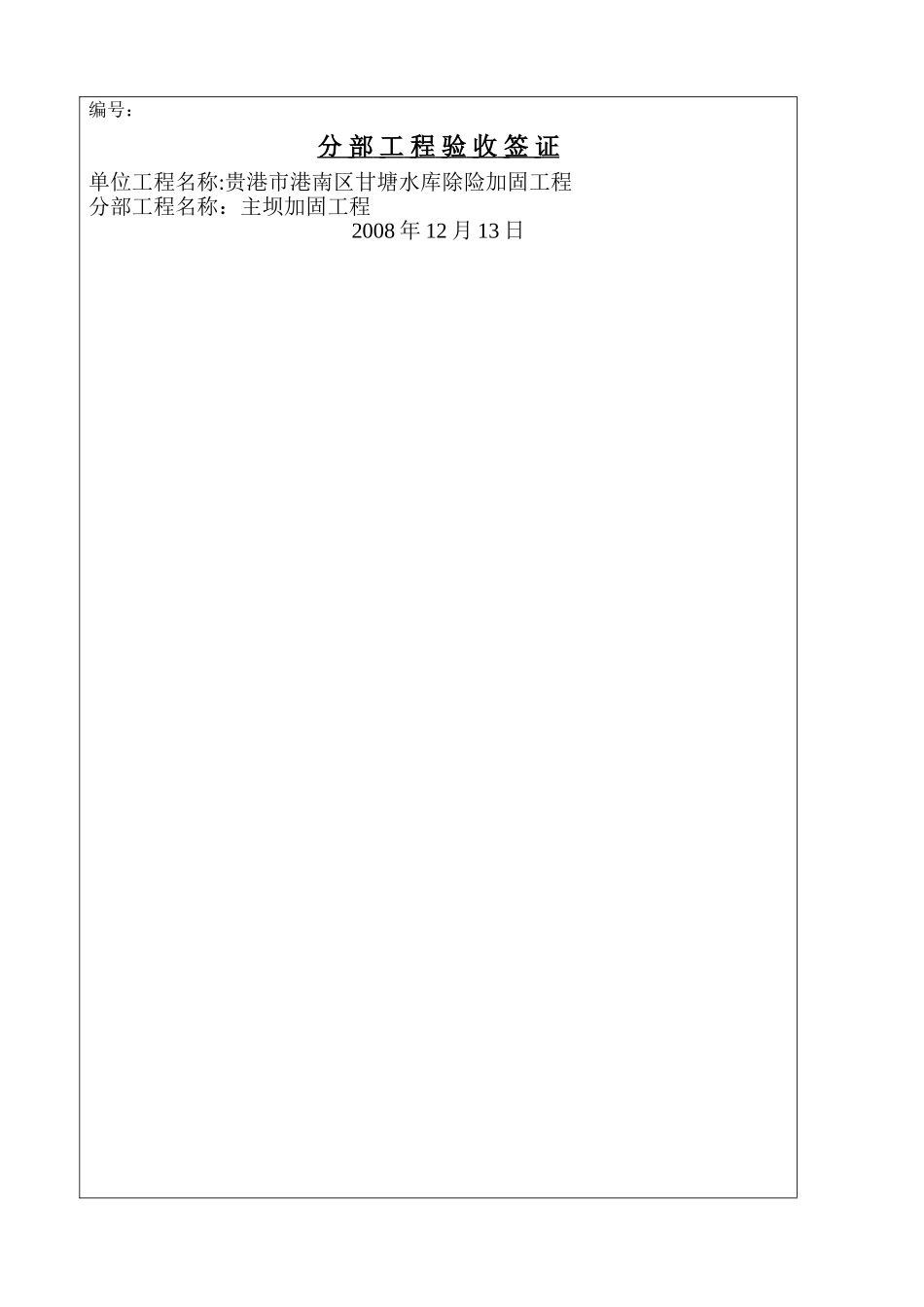

编号: 分 部 工 程 验 收 签 证 单位工程名称:贵港市港南区甘塘水库除险加固工程分部工程名称:主坝加固工程2008 年 12 月 13 日开工日期:本分部工程开工时间为 2025 年 4 月 9 日,完工时间为 2025 年 12 月 11 日
主要工程量:序号项目名称工程量(实际完成)备注1土方开挖11967m32土方回填6580m33片石砌筑3053m3包括浆砌石与排水棱体干砌石4抹面1780m25垫层、反滤层2579m36混凝土920m37草皮护坡9461m2工程内容及施工经过:一、工程内容本分部工程的总长为 660m
主要工程内容为坡面清理,坡面、路面土方填筑,坡面、路面碎石垫层填筑,C15 坡面、C20 路面砼浇筑,基础开挖,浆砌石及抹面,排水棱体砌筑
二、施工经过1、基础开挖及坡面清理先通过测量放样,采纳挖掘机开挖,留 10cm~20cm 厚用人工挖至设计尺寸及标高
2、土方填筑 对于路基及坡面分别进行填筑,每层厚度不大于 30cm,严格控制上坝土料土质及含水量,根据法律规范施工
参照开工前的碾压试验对施工工艺及方法进行控制,压实度大于96
3、碎石垫层铺填 填料质量及厚度符合要求方可进行填筑,对压实度进行严格控制
4、坡面及路面砼浇筑采纳钢模板,在安装前先放好样,拉线安装,其安装严格按图纸及有关法律规范进行
砼的设计强度为 C20、C15,施工中严格按试验配合比进行配料;砼经过搅拌后用人力车运输到施工工作面
砼的入砼的入仓、平仓、振动都严格按有关的法律规范执行
砼浇筑 12 小时后及时淋水养护,保持砼面的湿润, 养护时间大于 28 天
5、浆砌石及干砌石砌筑抹面 在施工前先放好样,拉线
对石料及砂浆质量进行检查控制,按法律规范工艺施工,高度及厚度符合设计
验收合格后方可进行抹面

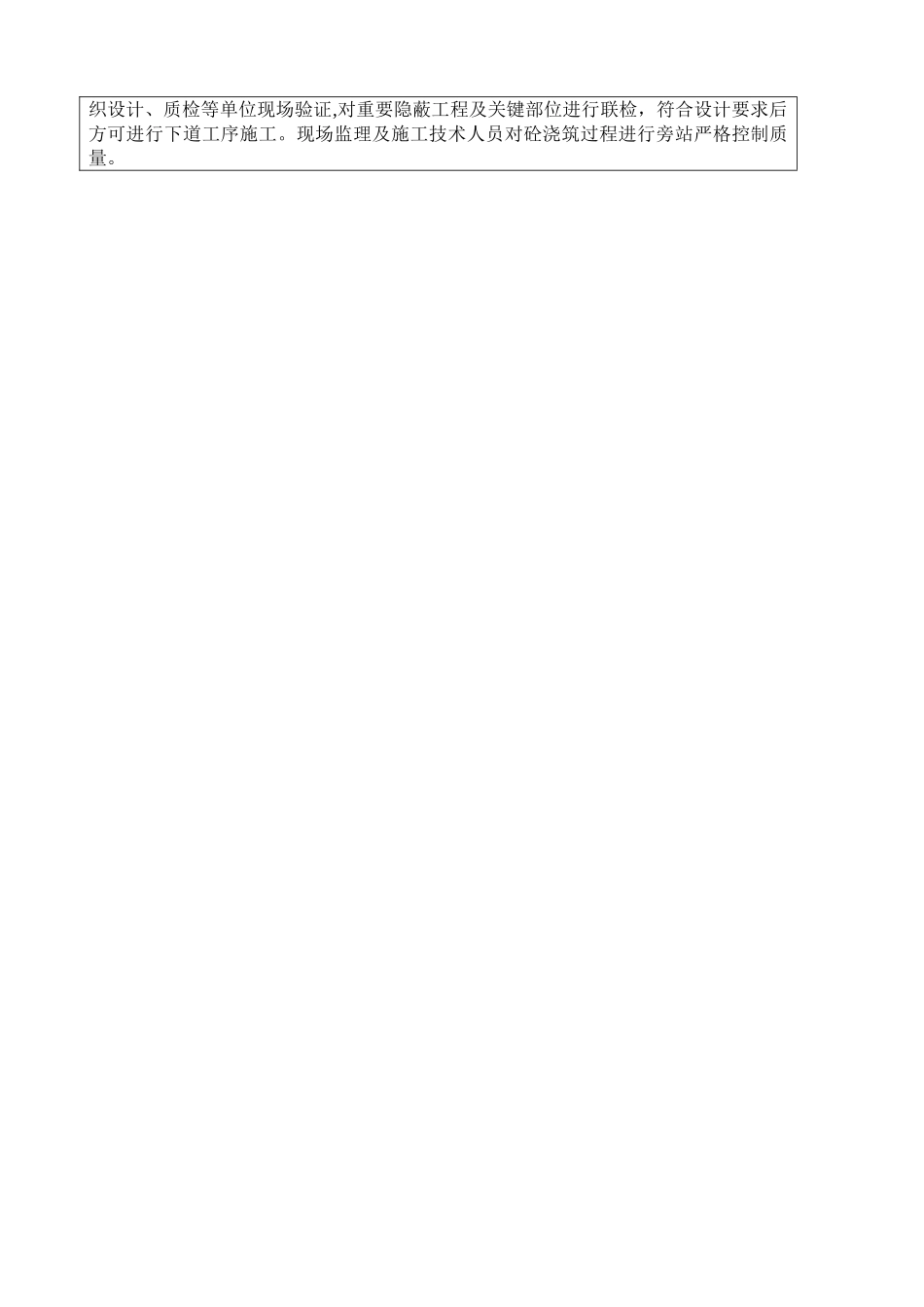

三、质量控制在保证原材料合格的前提下,各工序经“三检”合格后,报监理部
