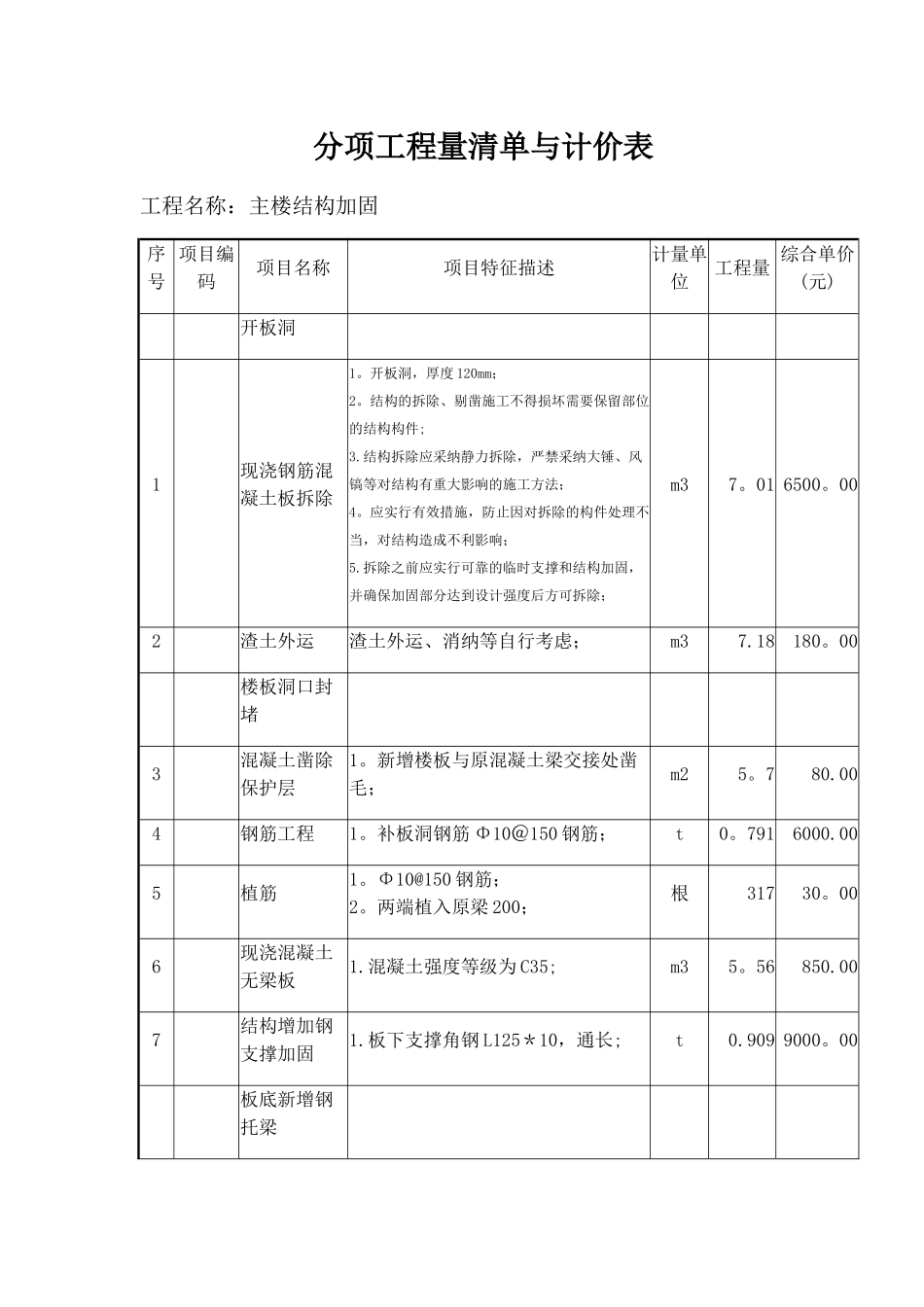

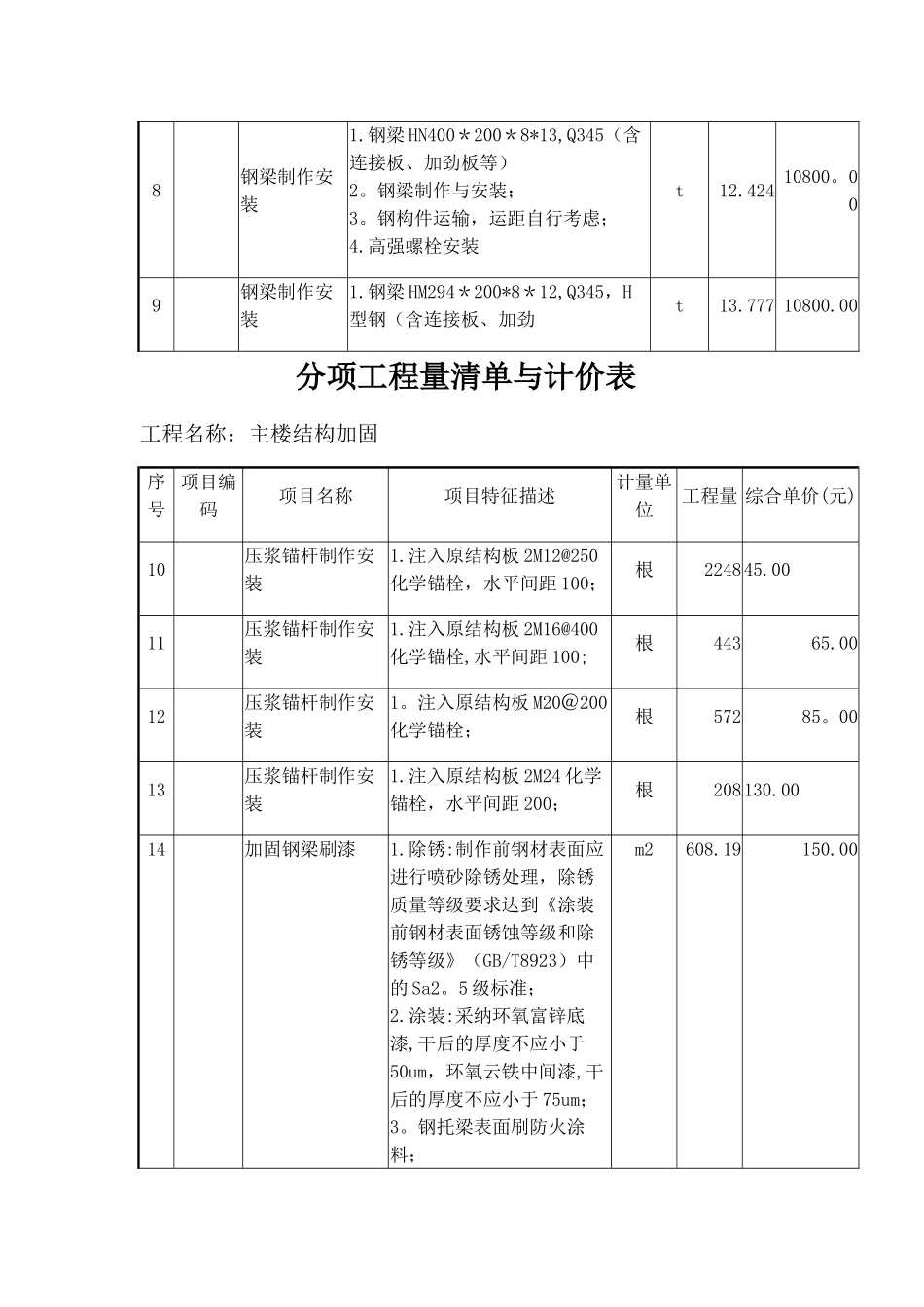

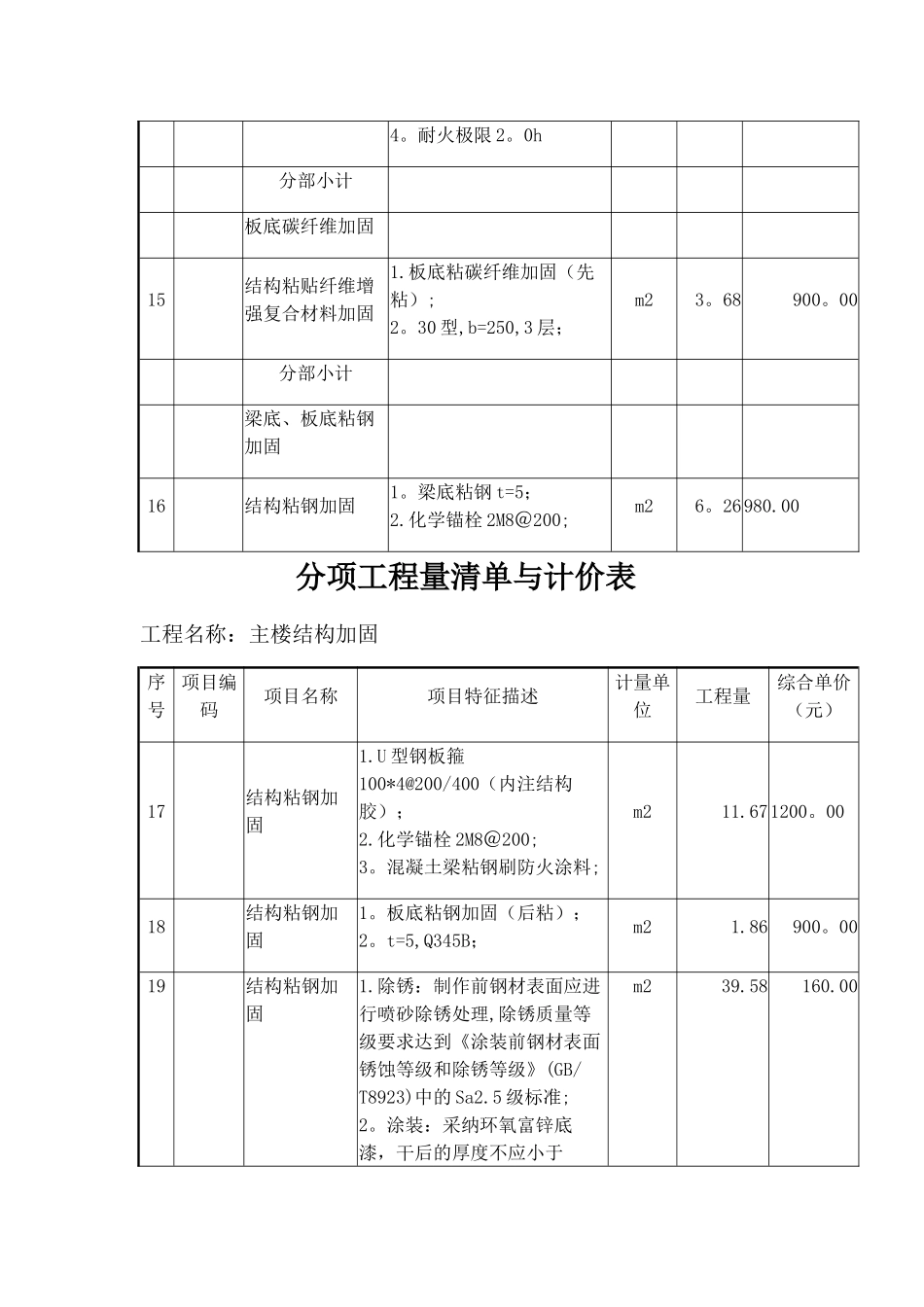

分项工程量清单与计价表工程名称:主楼结构加固序号项目编码项目名称项目特征描述计量单位工程量 综合单价(元)开板洞1现浇钢筋混凝土板拆除1。开板洞,厚度 120mm;2。结构的拆除、剔凿施工不得损坏需要保留部位的结构构件;3.结构拆除应采纳静力拆除,严禁采纳大锤、风镐等对结构有重大影响的施工方法;4。应实行有效措施,防止因对拆除的构件处理不当,对结构造成不利影响;5.拆除之前应实行可靠的临时支撑和结构加固,并确保加固部分达到设计强度后方可拆除;m37。01 6500。002渣土外运渣土外运、消纳等自行考虑;m37.18180。00楼板洞口封堵3混凝土凿除保护层1。新增楼板与原混凝土梁交接处凿毛;m25。780.004钢筋工程1。补板洞钢筋 Φ10@150 钢筋;t0。7916000.005植筋1。Φ10@150 钢筋;2。两端植入原梁 200;根31730。006现浇混凝土无梁板1.混凝土强度等级为 C35;m35。56850.007结构增加钢支撑加固1.板下支撑角钢 L125*10,通长;t0.909 9000。00板底新增钢托梁8钢梁制作安装1.钢梁 HN400*200*8*13,Q345(含连接板、加劲板等)2。钢梁制作与安装;3。钢构件运输,运距自行考虑;4.高强螺栓安装t12.424 10800。009钢梁制作安装1.钢梁 HM294*200*8*12,Q345,H型钢(含连接板、加劲t13.777 10800.00分项工程量清单与计价表工程名称:主楼结构加固序号项目编码项目名称项目特征描述计量单位工程量 综合单价(元)10压浆锚杆制作安装1.注入原结构板 2M12@250化学锚栓,水平间距 100;根224845.0011压浆锚杆制作安装1.注入原结构板 2M16@400化学锚栓,水平间距 100;根44365.0012压浆锚杆制作安装1。注入原结构板 M20@200化学锚栓;根57285。0013压浆锚杆制作安装1.注入原结构板 2M24 化学锚栓,水平间距 200;根208130.0014加固钢梁刷漆1.除锈:制作前钢材表面应进行喷砂除锈处理,除锈质量等级要求达到《涂装前钢材表面锈蚀等级和除锈等级》(GB/T8923)中的 Sa2。5 级标准;2.涂装:采纳环氧富锌底漆,干后的厚度不应小于50um,环氧云铁中间漆,干后的厚度不应小于 75um;3。钢托梁表面刷防火涂料;m2608.19150.004。耐火极限 2。0h分部小计板底碳纤维加固15结构粘贴纤维增强复合材料加固1.板底粘碳纤维加固(先粘);2。30 型,b=250,3 层;m23。68900。00分部小计梁底、板底粘钢加固16结构粘钢加固1。梁底粘钢 t=5;2.化学锚栓 2M8@200;m26。26980.00分项工程量清单与计价表工程名称:主楼结构加固序号项目编码项...
