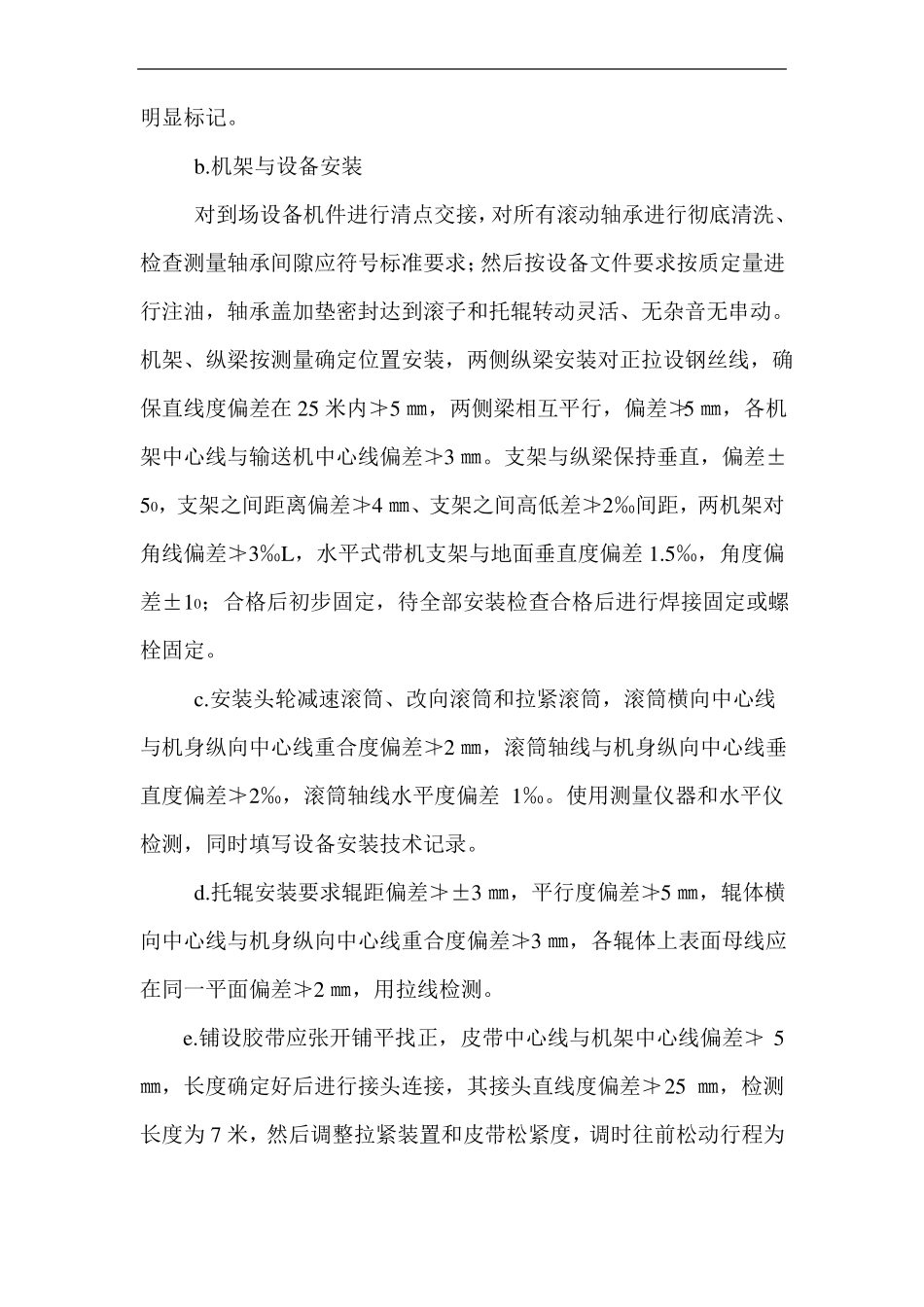

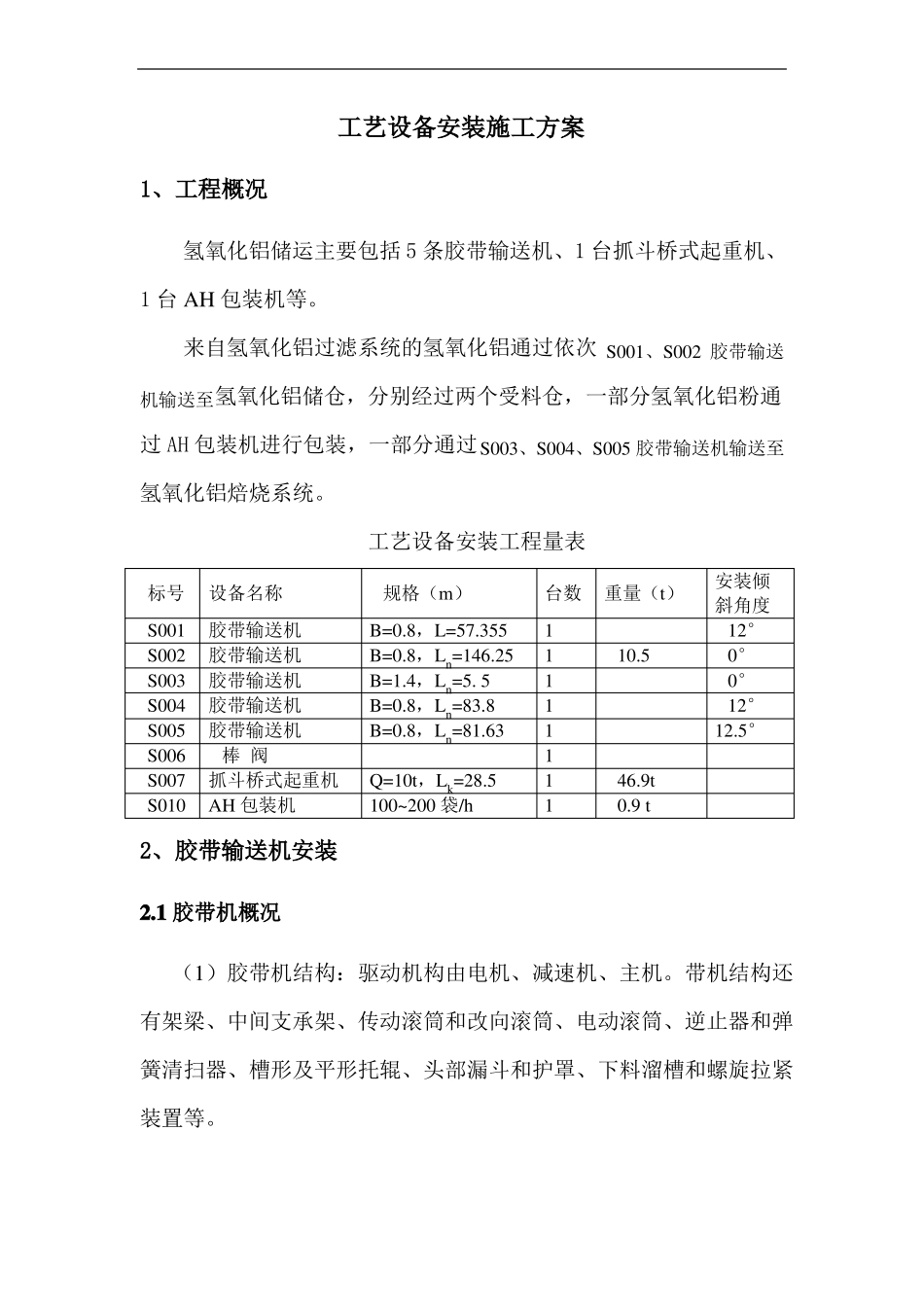

工艺设备安装施工方案1、工程概况氢氧化铝储运主要包括 5 条胶带输送机、1 台抓斗桥式起重机、1 台 AH 包装机等。来自氢氧化铝过滤系统的氢氧化铝通过依次 S001、S002 胶带输送机输送至氢氧化铝储仓,分别经过两个受料仓,一部分氢氧化铝粉通过 AH 包装机进行包装,一部分通过S003、S004、S005 胶带输送机输送至氢氧化铝焙烧系统。工艺设备安装工程量表标号S001S002S003S004S005S006S007S010设备名称胶带输送机胶带输送机胶带输送机胶带输送机胶带输送机棒 阀抓斗桥式起重机AH 包装机规格(m)B=0.8,L=57.355B=0.8,Ln=146.25B=1.4,Ln=5. 5B=0.8,Ln=83.8B=0.8,Ln=81.63Q=10t,Lk=28.5100~200 袋/h台数重量(t)1111111110.546.9t0.9 t安装倾斜角度12°0°0°12°12.5°2、胶带输送机安装2.1 胶带机概况(1)胶带机结构:驱动机构由电机、减速机、主机。带机结构还有架梁、中间支承架、传动滚筒和改向滚筒、电动滚筒、逆止器和弹簧清扫器、槽形及平形托辊、头部漏斗和护罩、下料溜槽和螺旋拉紧装置等。(2)胶带位置:有水平式、水平倾斜式和倾斜式三种,最大倾角12.5 度,胶带设计输送速度 2.0m/s、1.25m/s。2.2 胶带机安装(1)基础交验按设计和施工规范检验设备基础施工质量,主要有:砼质量、强度和基础纵、横向中心线、预埋件、预埋螺栓及预留孔位置、尺寸和各部标高等,检查确认后办理交接手续和基础检验记录。(2)设备交验a.检查设备技术文件是否齐全,开箱后按设备装箱单检查设备、材料及附件型号、规格数量、 应完全符合设计和设备技术文件要求,并具有出厂合格证书和应有的试验记录。b.设备零、部件应完好无变形、无损伤和锈蚀。c.出厂应该调整的机构,应按文件要求调整到位,并符合技术要求,确认后有关各方当场办理签字手续,施工单位接收后应妥善保管,关健部件放入库内货架上防止受潮锈蚀,作好产品保护。(3)胶带机安装a. 测量划线安装前,按设计图纸要求对基础进行测量、划线,以确定机架和设备位置,标定机身纵向中心线和两梁纵向中心线,输送机纵向中心线与基础纵向中心线相重合,偏差±20 ㎜;再测量确定头轮、尾轮轴向中心线、驱动机构中心线和确定每个支架位置线等。由于机身过长,宜用测量仪器定点,分段拉线;倾斜角和中心标高仪器测好并作明显标记。b.机架与设备安装对到场设备机件进行清点交接,对所有滚动轴承进行彻底清洗、检查测量轴承间隙应符号标准要求;然后按设备文件要求按质定量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工艺设备安装施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
