作业程序二 0 一四年七月目录井架、底座起放作业程序
3顶驱安装作业程序
8更换振动筛筛布作业程序
19检查以及充加盘刹液压站氮气作业程序
21检修泥浆泵更换空气包气囊作业程序

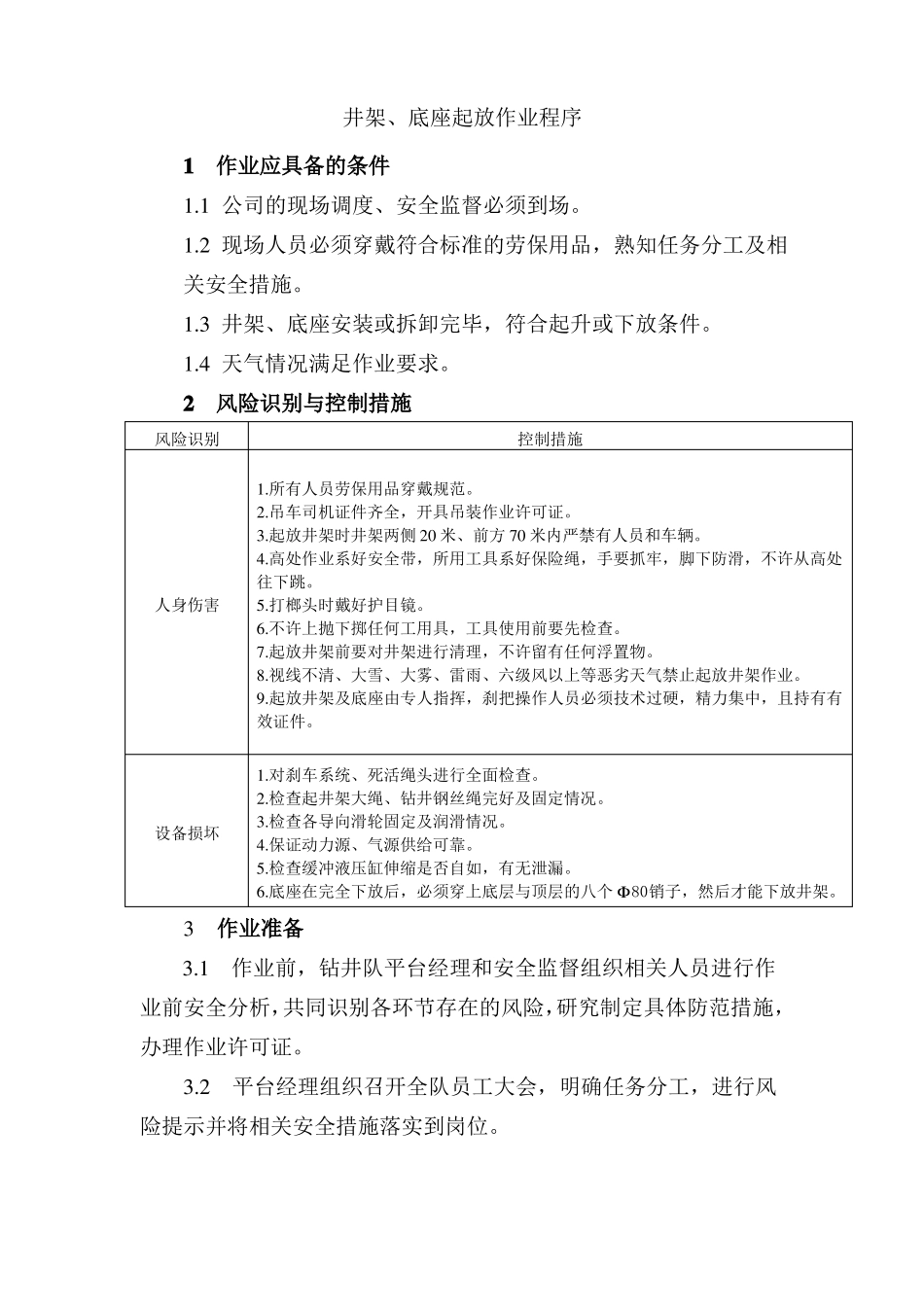

23井架、底座起放作业程序1作业应具备的条件1
1 公司的现场调度、安全监督必须到场
2 现场人员必须穿戴符合标准的劳保用品,熟知任务分工及相关安全措施
3 井架、底座安装或拆卸完毕,符合起升或下放条件
4 天气情况满足作业要求
2风险识别与控制措施风险识别控制措施1
所有人员劳保用品穿戴规范
吊车司机证件齐全,开具吊装作业许可证
起放井架时井架两侧 20 米、前方 70 米内严禁有人员和车辆
高处作业系好安全带,所用工具系好保险绳,手要抓牢,脚下防滑,不许从高处往下跳
打榔头时戴好护目镜
不许上抛下掷任何工用具,工具使用前要先检查
起放井架前要对井架进行清理,不许留有任何浮置物
视线不清、大雪、大雾、雷雨、六级风以上等恶劣天气禁止起放井架作业
起放井架及底座由专人指挥,刹把操作人员必须技术过硬,精力集中,且持有有效证件
