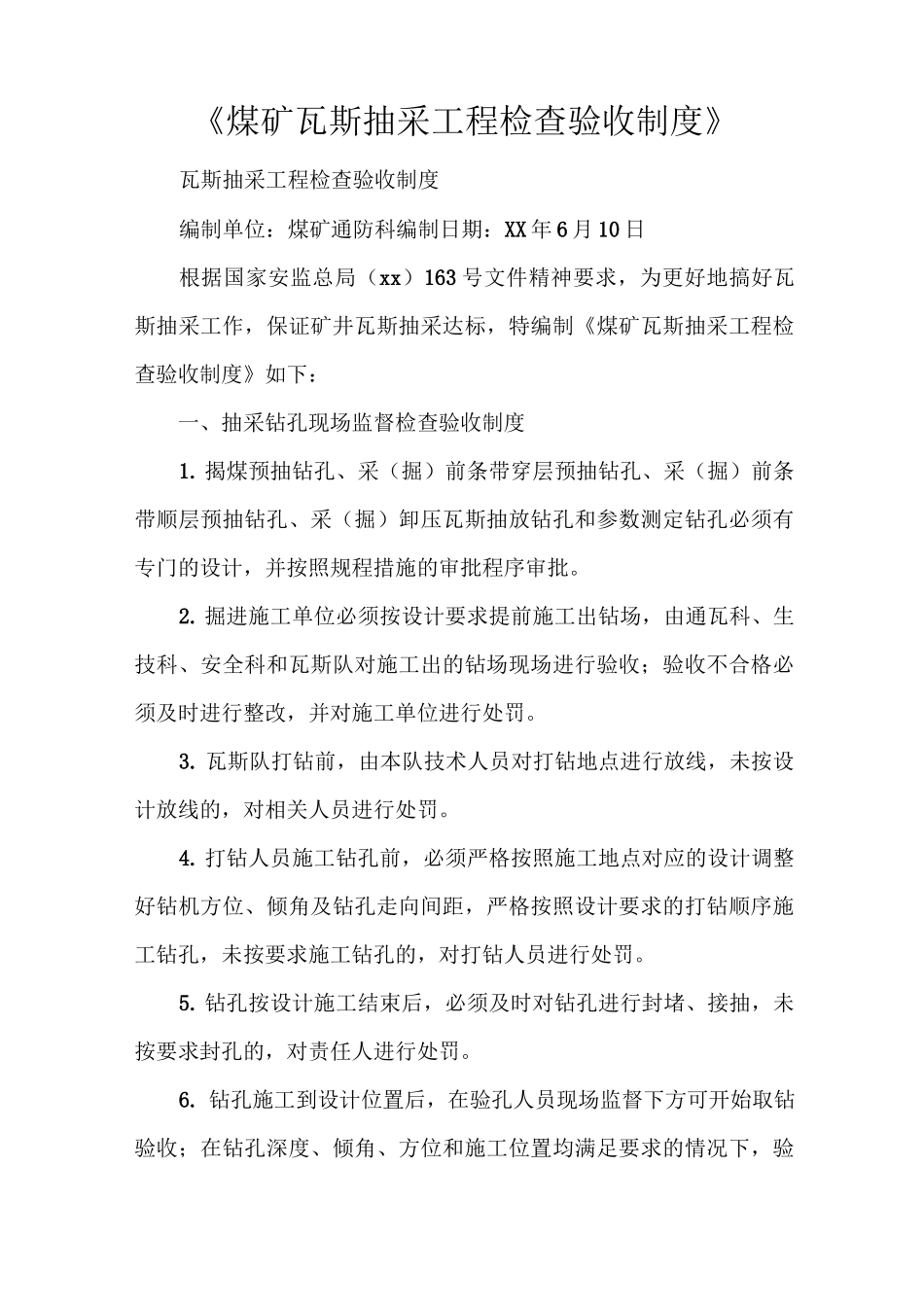

《煤矿瓦斯抽采工程检查验收制度》瓦斯抽采工程检查验收制度编制单位:煤矿通防科编制日期:XX 年 6 月 10 日根据国家安监总局(xx)163 号文件精神要求,为更好地搞好瓦斯抽采工作,保证矿井瓦斯抽采达标,特编制《煤矿瓦斯抽采工程检查验收制度》如下:一、抽采钻孔现场监督检查验收制度1
揭煤预抽钻孔、采(掘)前条带穿层预抽钻孔、采(掘)前条带顺层预抽钻孔、采(掘)卸压瓦斯抽放钻孔和参数测定钻孔必须有专门的设计,并按照规程措施的审批程序审批
掘进施工单位必须按设计要求提前施工出钻场,由通瓦科、生技科、安全科和瓦斯队对施工出的钻场现场进行验收;验收不合格必须及时进行整改,并对施工单位进行处罚
瓦斯队打钻前,由本队技术人员对打钻地点进行放线,未按设计放线的,对相关人员进行处罚
打钻人员施工钻孔前,必须严格按照施工地点对应的设计调整好钻机方位、倾角及钻孔走向间距,严格按照设计要求的打钻顺序施工钻孔,未按要求施工钻孔的,对打钻人员进行处罚
钻孔按设计施工结束后,必须及时对钻孔进行封堵、接抽,未按要求封孔的,对责任人进行处罚

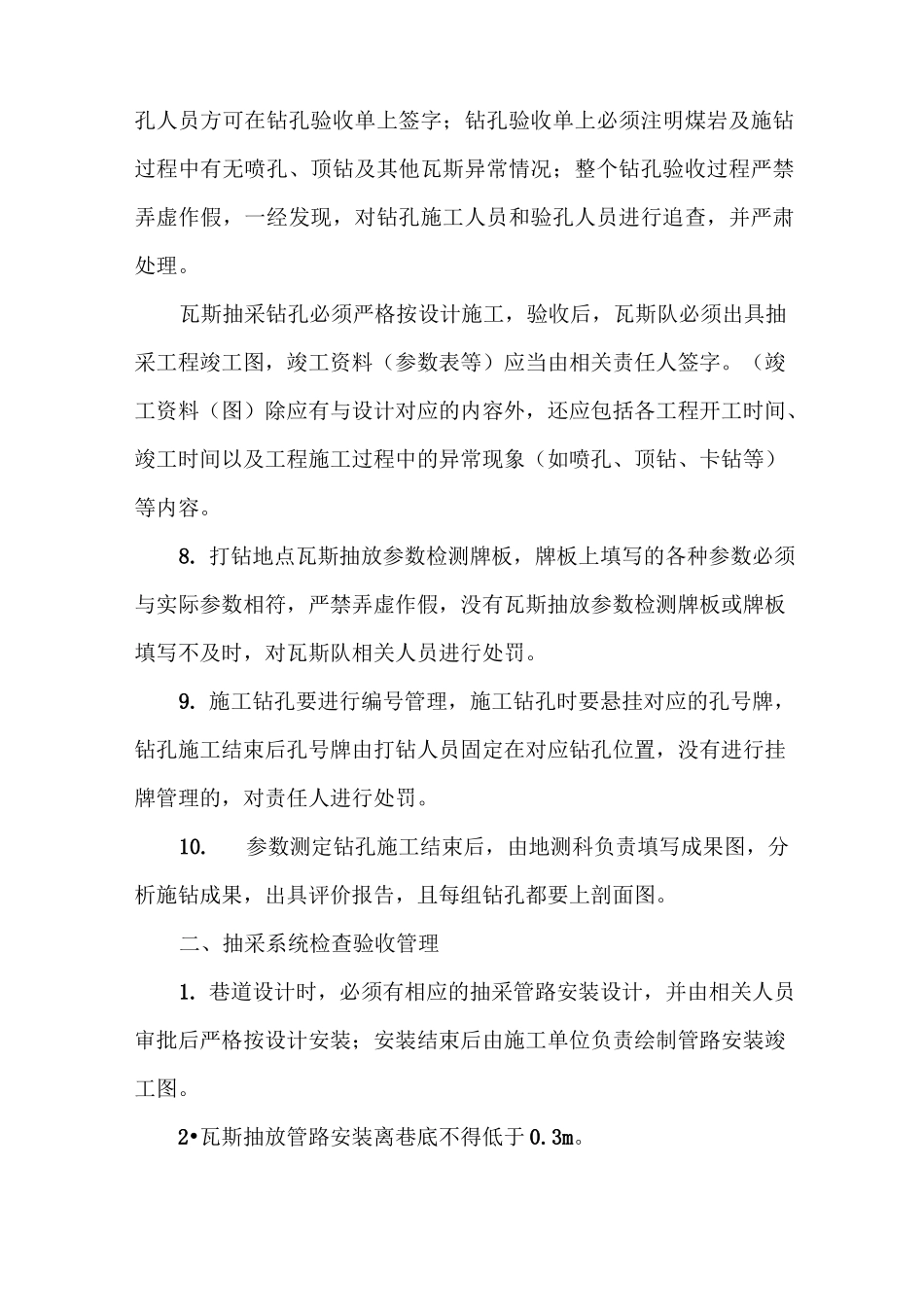

钻孔施工到设计位置后,在验孔人员现场监督下方可开始取钻验收;在钻孔深度、倾角、方位和施工位置均满足要求的情况下,验孔人员方可在钻孔验收单上签字;钻孔验收单上必须注明煤岩及施钻过程中有无喷孔、顶钻及其他瓦斯异常情况;整个钻孔验收过程严禁弄虚作假,一经发现,对钻孔施工人员和验孔人员进行追查,并严肃处理
瓦斯抽采钻孔必须严格按设计施工,验收后,瓦斯队必须出具抽采工程竣工图,竣工资料(参数表等)应当由相关责任人签字
(竣工资料(图)除应有与设计对应的内容外,还应包括各工程开工时间、竣工时间以及工程施工过程中的异常现象(如喷孔、顶钻、卡钻等)等内容
打钻地点瓦斯抽放参数检测牌板,牌板上填写的各种参数必须与实际参数相符,严禁弄虚作假,没有
