建筑工程临时用电工程专项施工方案

建筑工程临时用电工程专项施工方案_第1页
1/6
建筑工程临时用电工程专项施工方案_第2页
2/6
建筑工程临时用电工程专项施工方案_第3页
3/6

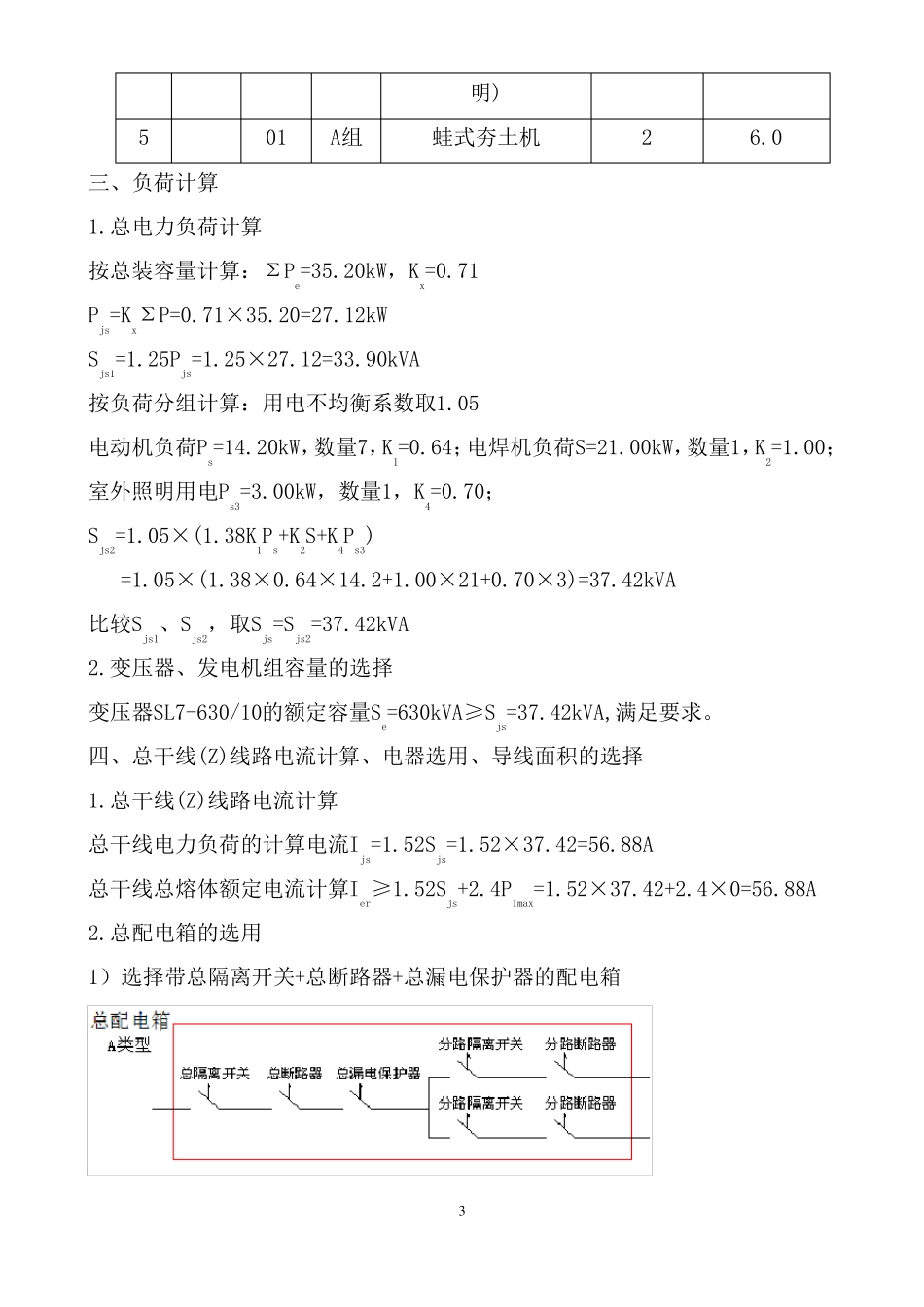

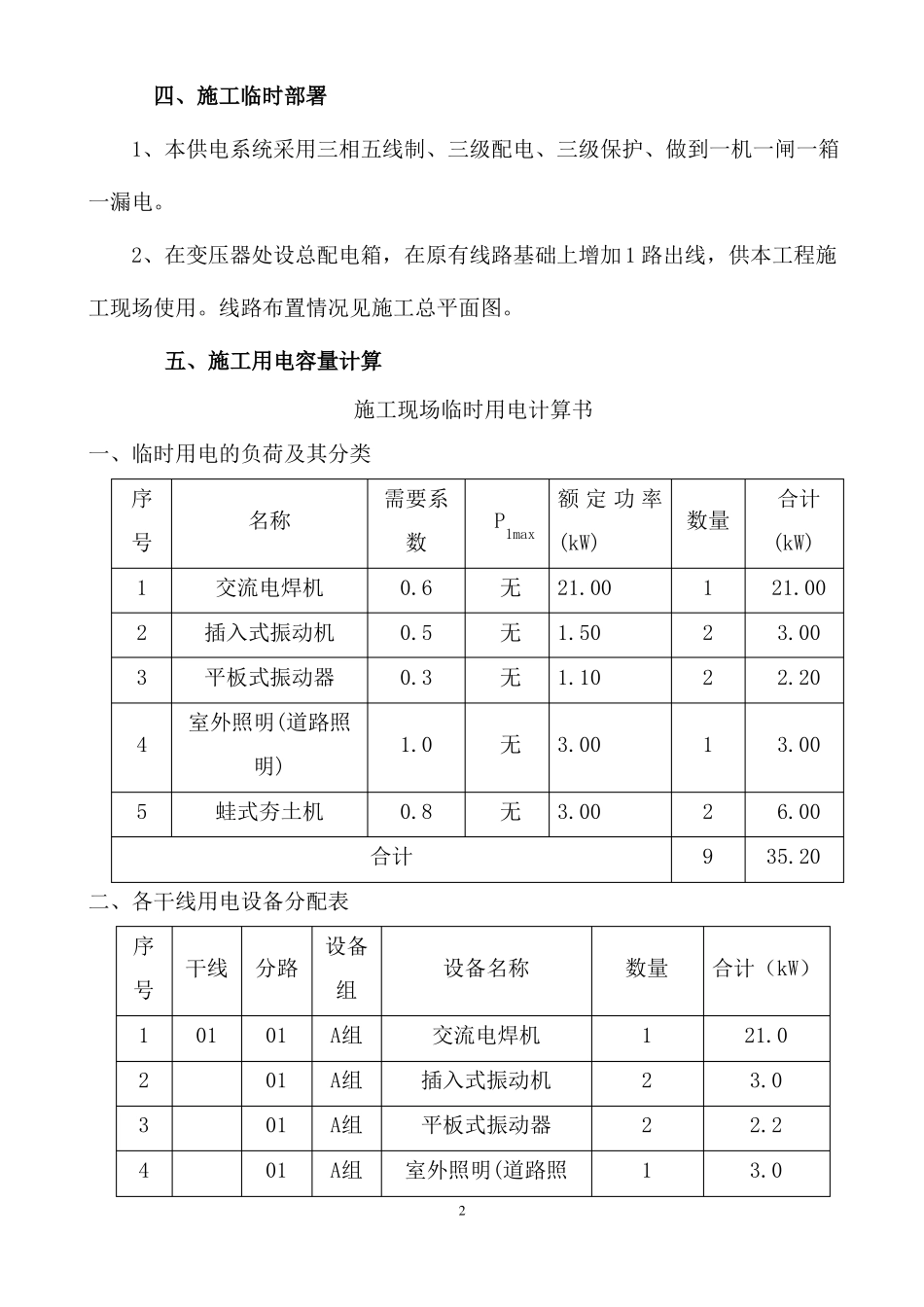

工程临时用电专项方案一、编制说明1、编制依据:《施工现场临时用电安全技术规范》(JGJ 46-2005)及现场勘测记录。2、编制目的:在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性;同时作为重要的技术资料,有助于加强对临时施工用电工程的技术管理,从而更好地保障其使用的安全的可靠性。3、编制任务:为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和电气防火措施,同时还要兼顾用电方便和经济。二、工程概况本工程位于越秀,建设单位为,设计单位为,施工单位为1、工程名称: 2、招标人:3、工程地点: 广州4、工程规模:5、结构形式:无6、工程投资:约 827 万元7、施工总期:60 日历天三、施工现场踏勘及周边情况无1四、施工临时部署1、本供电系统采用三相五线制、三级配电、三级保护、做到一机一闸一箱一漏电。2、在变压器处设总配电箱,在原有线路基础上增加1 路出线,供本工程施工现场使用。线路布置情况见施工总平面图。五、施工用电容量计算施工现场临时用电计算书一、临时用电的负荷及其分类序名称号1234明)5蛙式夯土机0.8合计二、各干线用电设备分配表序干线分路号1234需要系P1max数交流电焊机插入式振动机平板式振动器室外照明(道路照1.0无无0.60.50.3无无无额 定 功 率数量(kW)21.001.501.103.003.00122129合计(kW)21.003.002.203.006.0035.20设备设备名称组0101010101A组A组A组A组交流电焊机插入式振动机平板式振动器室外照明(道路照2数量1221合计(kW)21.03.02.23.0明)501A组蛙式夯土机26.0三、负荷计算1.总电力负荷计算按总装容量计算:ΣPe=35.20kW,Kx=0.71Pjs=KxΣP=0.71×35.20=27.12kWSjs1=1.25Pjs=1.25×27.12=33.90kVA按负荷分组计算:用电不均衡系数取1.05电动机负荷Ps=14.20kW,数量7,K1=0.64;电焊机负荷S=21.00kW,数量1,K2=1.00;室外照明用电Ps3=3.00kW,数量1,K4=0.70;Sjs2=1.05×(1.38K1Ps+K2S+K4Ps3)=1.05×(1.38×0.64×14.2+1.00×21+0.70×3)=37.42kVA比较Sjs1、Sjs2,取Sjs=Sjs2=37.42kVA2.变压器、发电机组容量的选择变压器SL7-630/10的额定容量Se=630kVA≥Sjs=37.42kVA,满足要求。四、总干线(Z)线路电流计算、电器选用、导线面积的选择1.总干线(Z)线路电流计算总干线电力负荷的计算电流Ijs=1.52Sjs=1.52×37.42=56.88A总干线总熔体额定电流计算Ier≥1.52Sjs+2.4P1max=1.52×37.42+2.4×0=56.88A2.总配电箱的选用1)选择带总隔离开关+总断路器+...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑工程临时用电工程专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
