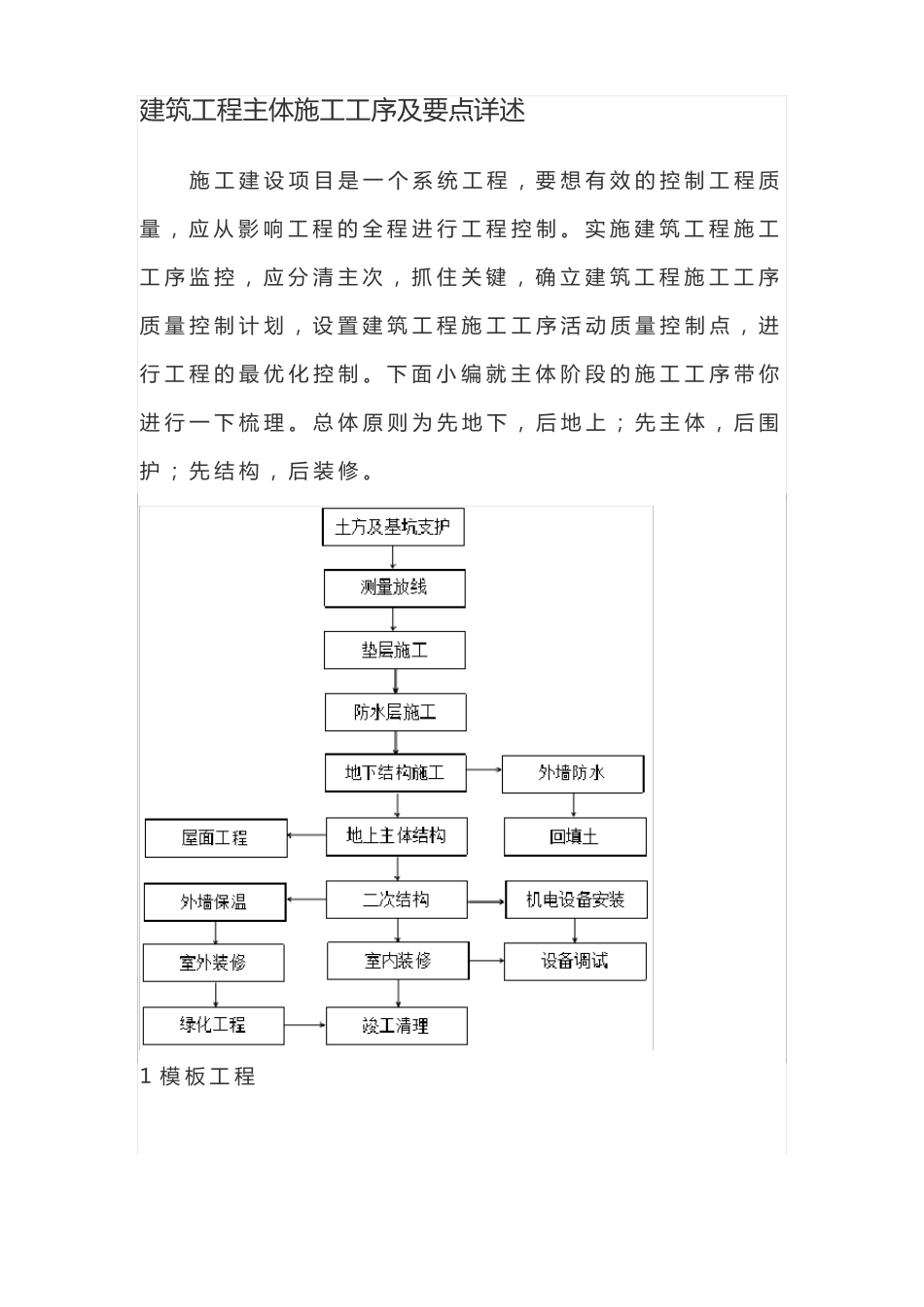

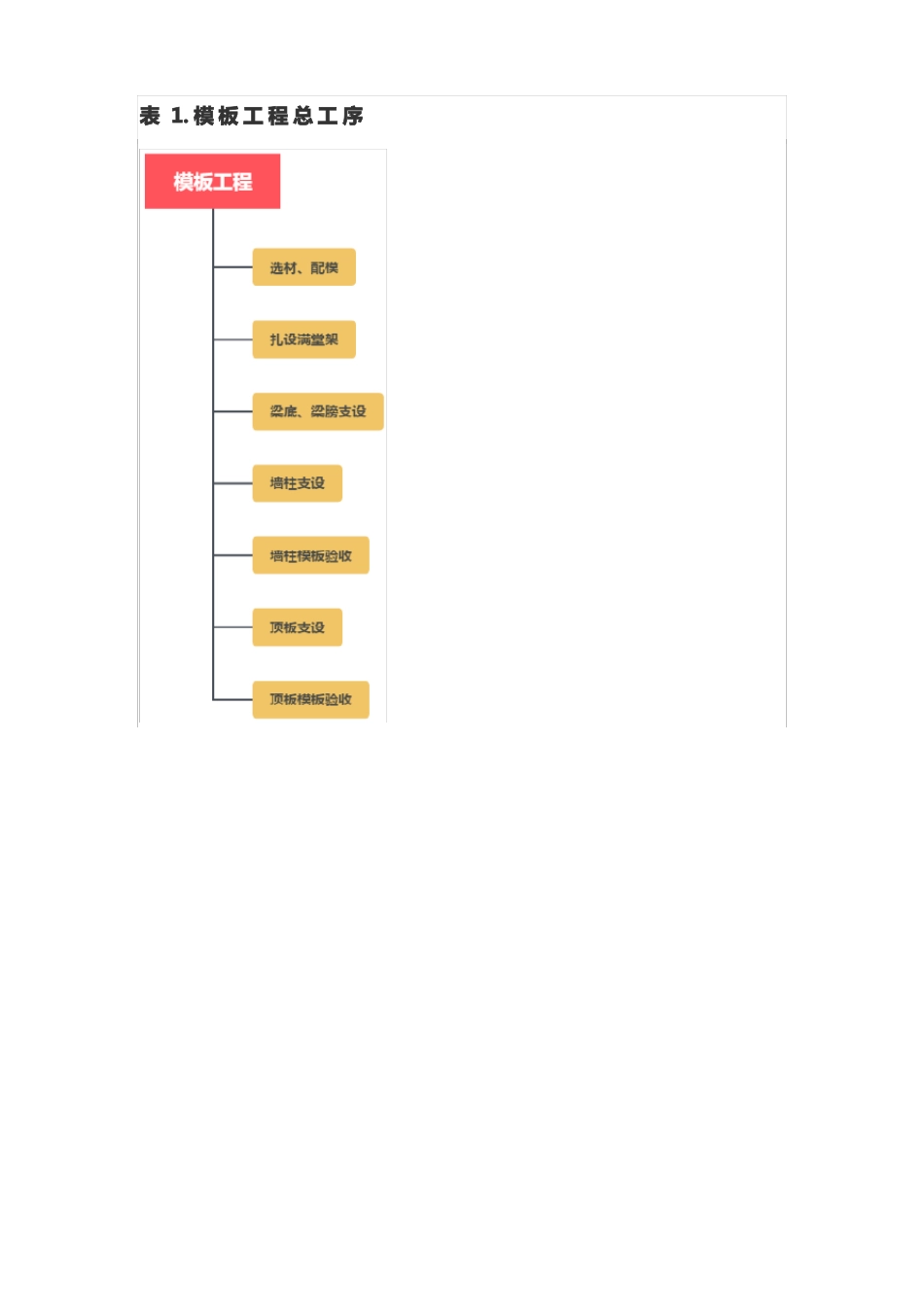

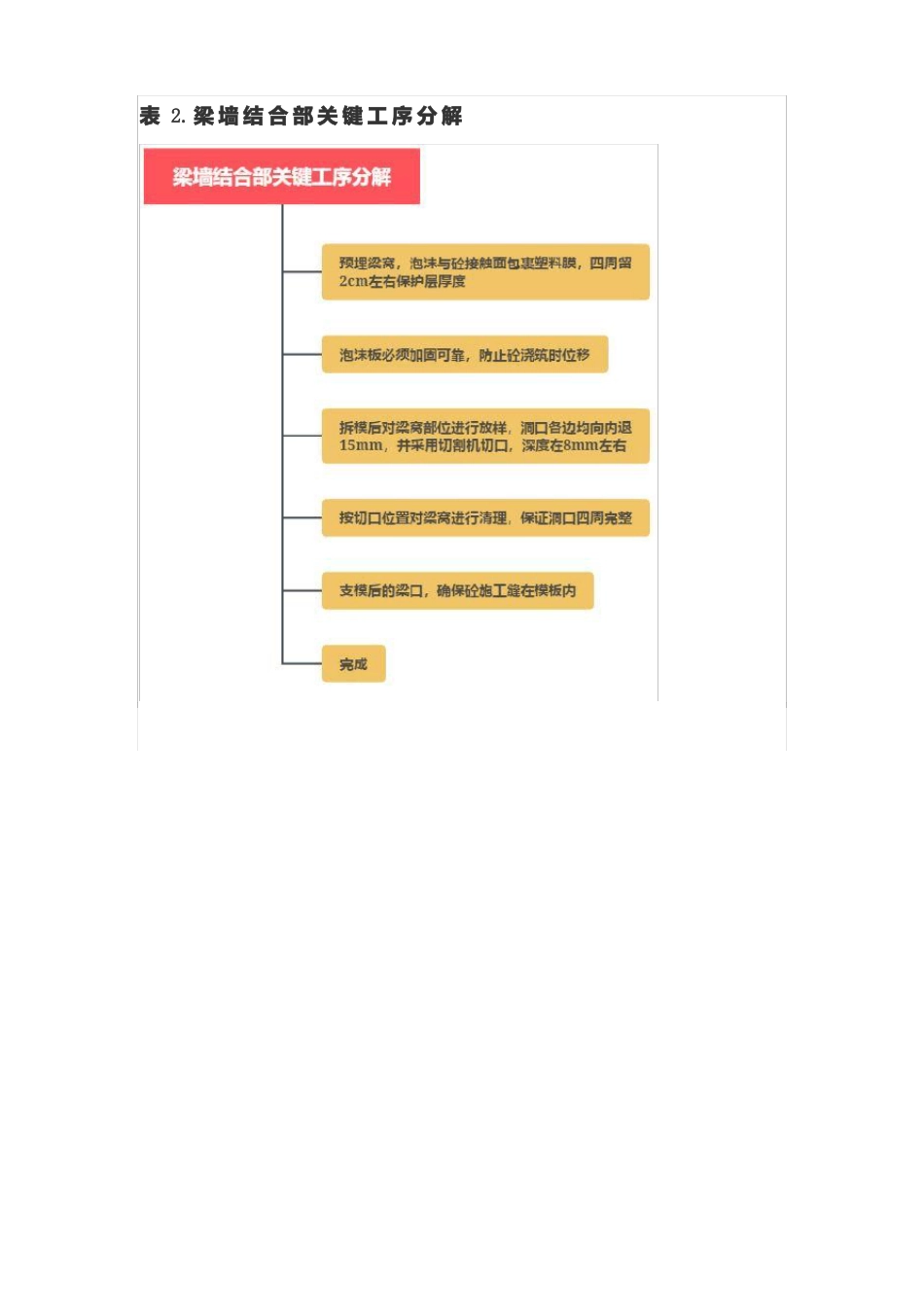

建筑工程主体施工工序及要点详述施 工 建 设 项 目 是 一 个 系 统 工 程 , 要 想 有 效 的 控 制 工 程 质量 , 应 从 影 响 工 程 的 全 程 进 行 工 程 控 制 。 实 施 建 筑 工 程 施 工工 序 监 控 , 应 分 清 主 次 , 抓 住 关 键 , 确 立 建 筑 工 程 施 工 工 序质 量 控 制 计 划 , 设 置 建 筑 工 程 施 工 工 序 活 动 质 量 控 制 点 , 进行 工 程 的 最 优 化 控 制 。 下 面 小 编 就 主 体 阶 段 的 施 工 工 序 带 你进 行 一 下 梳 理 。 总 体 原 则 为 先 地 下 , 后 地 上 ; 先 主 体 , 后 围护 ; 先 结 构 , 后 装 修 。1 模 板 工 程表 1. 模 板 工 程 总 工 序表 2.梁 墙 结 合 部 关 键 工 序 分 解表 3. 顶 板 支 模 关 键 工 序 分 解2 钢 筋 工 程墙 筋 绑 扎表 4. 墙 筋 绑 扎 工 序要 点 : 1、 将 墙 身 处 预 留 的 钢 筋 调 直 、 理 顺 , 并 且 将 表 面 砂浆 物 等 杂 物 清 理 干 净 。先 立 2-4 根 竖 筋 ,并 划 好 横 筋 档 标 志 。然 后 于 下 部 及 齐 胸 绑 扎 两 根 固 定 好 位 置 并 在 横 筋 上 划 好 分档 标 志 , 然 后 绑 其 余 筋 , 最 后 绑 其 余 横 筋 。 2、 双 排 钢 筋 之间 应 绑 拉 筋 , 拉 筋 直 径 不 小 于 Φ6 间 距 不 大 于 400mm , 暗柱 与 剪 力 墙 部 位 拉 筋 宜 适 当 加 密 。为保 持 两 排(或 三 排 钢 筋 )的 相 对 距 离 宜 采 用 绑 扎 定 位 的 支 撑 筋 。 3、 在 墙 筋 上 应 安 放塑 料 垫 块 保 证 保 护 层 厚 度 。 4、 为 保 证 门 、 窗 、 洞 口 尺 寸 以及 标 高 位 置 正 确 , 在 洞 竖 筋 上 划 出 标 高 线 , 门 窗 洞 口 要 按 设计 要 求 绑 扎 过 梁 钢 筋 , 锚 入 墙 内 长 度 要 符 合 设 计 要 求 。 5、各 连 接 点 的 抗 震 构 造 钢 筋 及 锚 固 长 度 , 均 应 按 设 计 要 求 进 行绑 扎 。柱 筋 绑 扎 表5. 柱...
