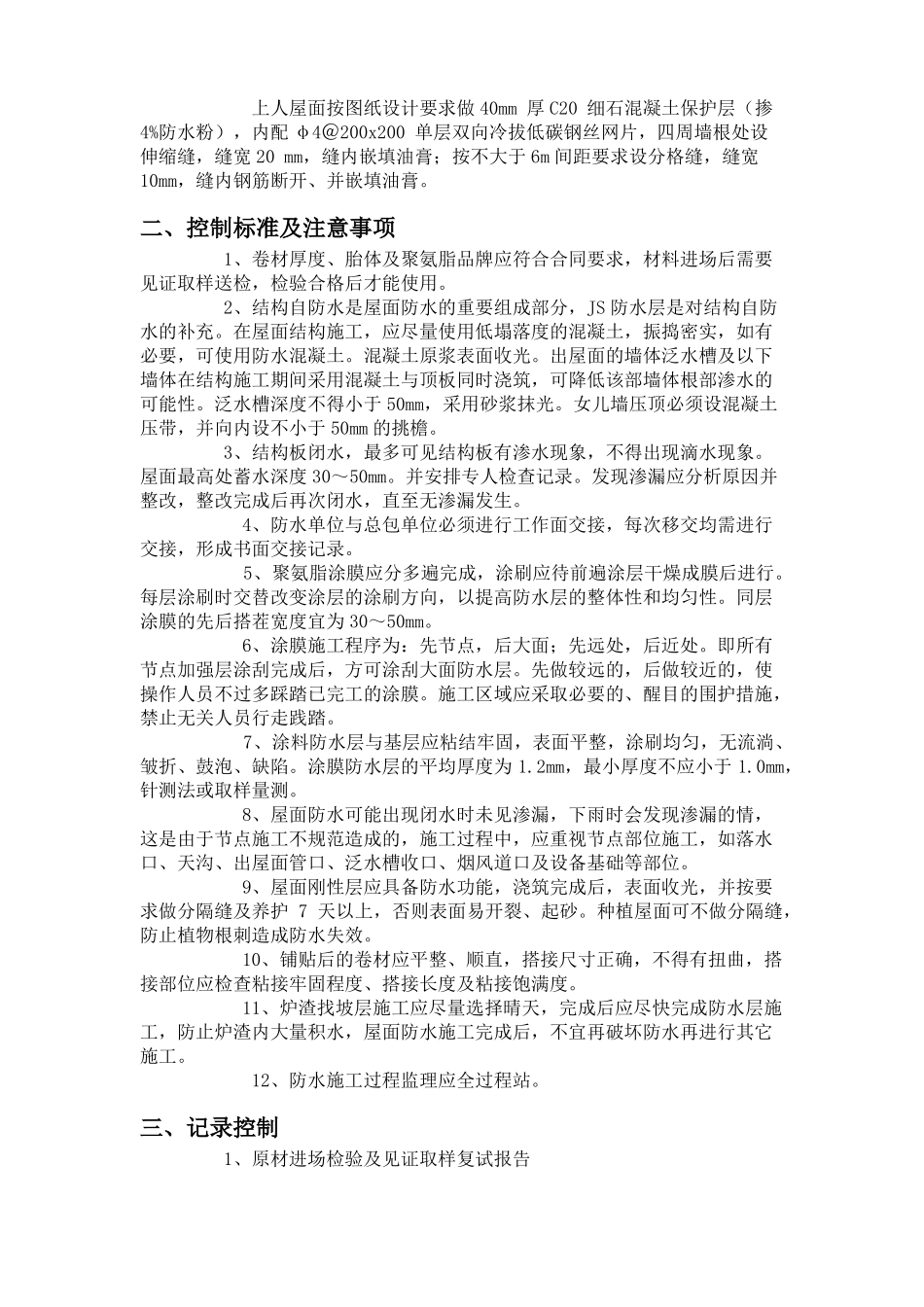

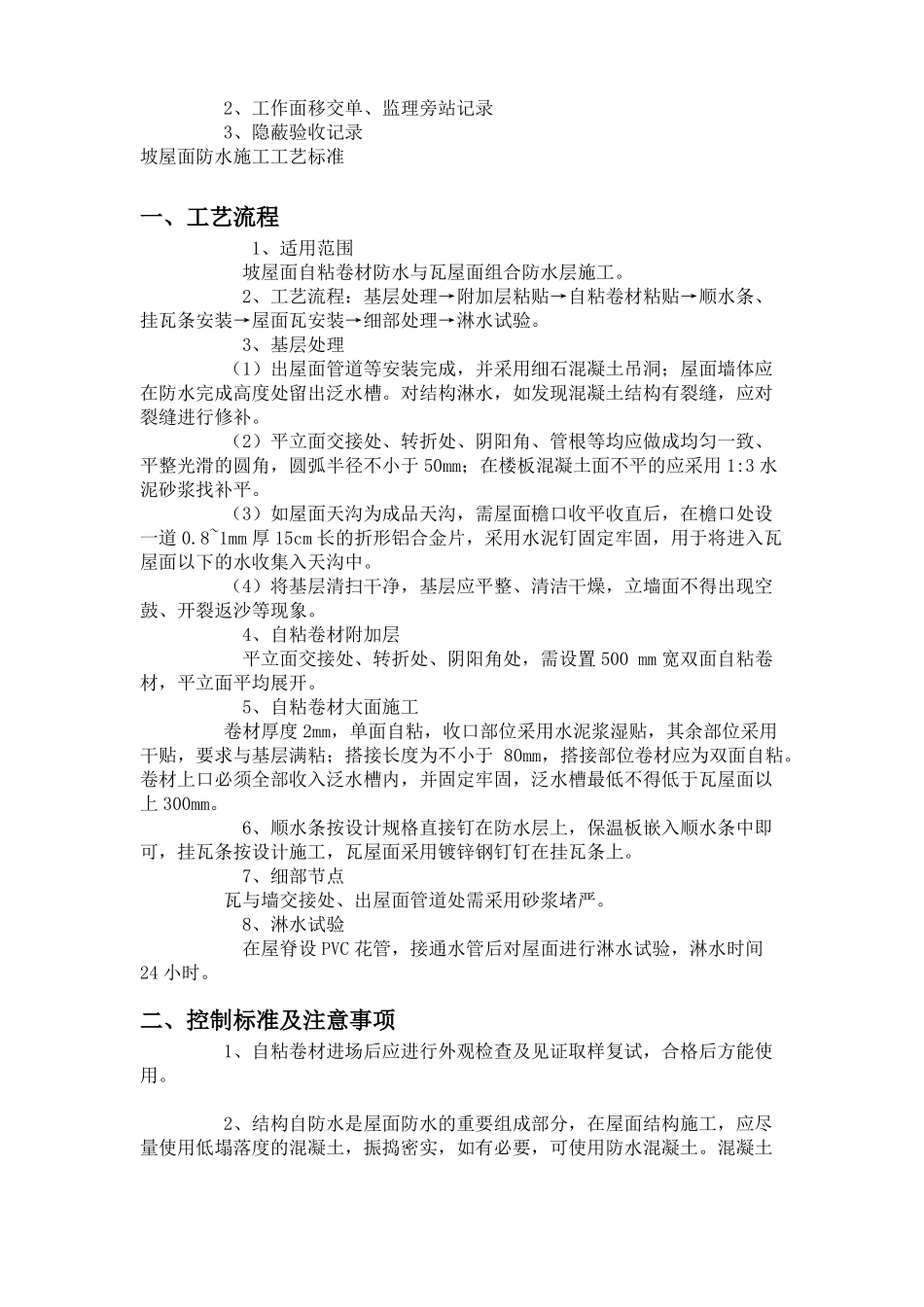

平屋面防水施工工艺标准一、工艺流程1、适用范围平屋面 SBS 卷材防水与聚氨脂涂膜组合防水层施工。2、工艺流程基层处理→聚氨脂防水层施工→闭水试验→保护层施工→炉渣找坡层→找平层施工→SBS 防水卷材施工→苯板保温层施工→刚性层施工。3、基层处理(1)出屋面管道、烟道、落水口等安装完成,并采用细石混凝土吊洞;女儿墙等出屋面墙体应在防水完成高度处留出泛水槽。完成后对屋面结构板进行 24 小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补。(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于 50mm;在楼板混凝土面应清理干净,不平的应采用 1:3 水泥砂浆找补平。(3)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。4、聚氨脂防水涂料(1)阴阳角部位、管洞周边采用 1.2mm 厚 200mm 宽同种类聚氨酯涂膜作为加强层。(2)立墙面、地面分多遍均匀涂刷 1.2 厚双组份非焦油聚氨脂(Ⅱ型)防水涂料,上口必须进入泛水槽。5、闭水试验JS 完成后,应闭水 24 小时,检查防水质量。如出现漏水,应修补后方可隐蔽。6、按图纸设计要求做 1:3 水泥砂浆 20 mm 厚 JS 防水保护层、炉渣找坡层及找平层,找平层表面应压光。平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于 50mm。7、涂刷冷底子油冷底子油要涂刷均匀,不得漏底,干燥后方能进行卷材施工。8、SBS 卷材附加层平立面交接处、转折处、阴阳角处,需设置 500 mm 宽附加层卷材,平立面平均展开。9、SBS 卷材大面施工(1)卷材厚度 3mm,采用热熔法施工,与基层满粘。(2)SBS 卷材长边短边搭接长度均为不小于 100mm,搭接范围必须焊接牢固,接口应溢出热熔的沥青,并将接口封死。(3)卷材上口必须全部收入泛水槽内,并固定牢固,采用油膏封闭。泛水槽最低不得低于屋面完成后最高处以上 250mm。落水口部位应做特殊处理。10、对有保温的,按图纸要求做保温层。11、刚性层上人屋面按图纸设计要求做 40mm 厚 C20 细石混凝土保护层(掺4%防水粉),内配 φ4@200x200 单层双向冷拔低碳钢丝网片,四周墙根处设伸缩缝,缝宽 20 mm,缝内嵌填油膏;按不大于 6m 间距要求设分格缝,缝宽10mm,缝内钢筋断开、并嵌填油膏。二、控制标准及注意事项 1、卷材厚度、胎体及聚氨脂品牌应符合合同要求,材料进场后需要见证取样送检,检验合格后...
