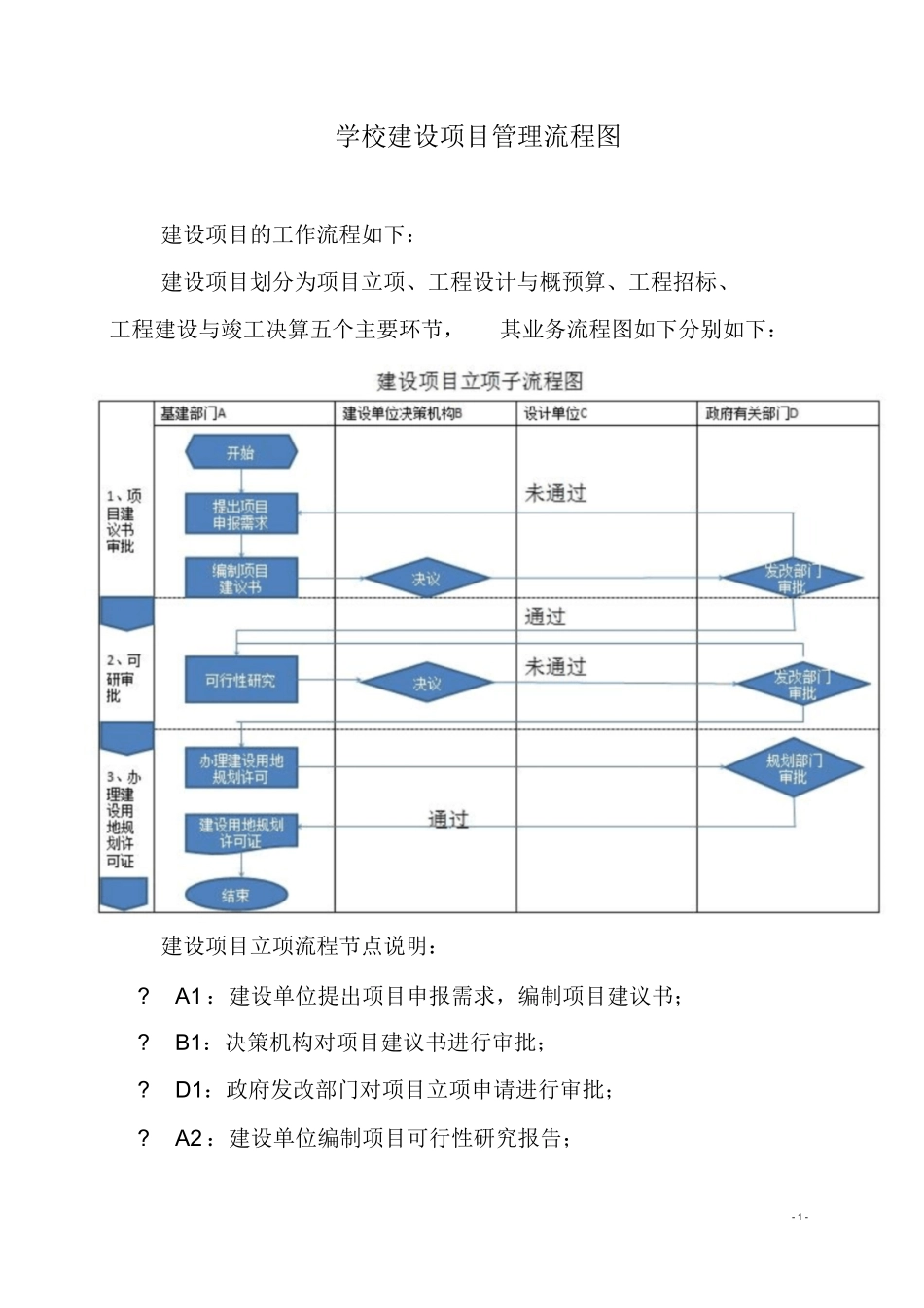

学校建设项目管理流程图建设项目的工作流程如下:建设项目划分为项目立项、工程设计与概预算、工程招标、工程建设与竣工决算五个主要环节,其业务流程图如下分别如下:建设项目立项流程节点说明:
A1 :建设单位提出项目申报需求,编制项目建议书;
B1:决策机构对项目建议书进行审批;
D1:政府发改部门对项目立项申请进行审批;
A2 :建设单位编制项目可行性研究报告;- 1 -
B2:决策机构对项目可行性报告进行审批;
D2:政府发改部门对项目可行性研究报告进行审批;
A3:项目可行性研究报告批复后,建设单位应到国土部门办理征地许可(如涉及征占用林地,需到林业或园林绿化部门办理征占林地许可) 、到规划部门办理建设用地规划许可、办理房屋征收许可和征收结案证明,之后到国土部门办理划拨用地许可和国有土地使用者等手续

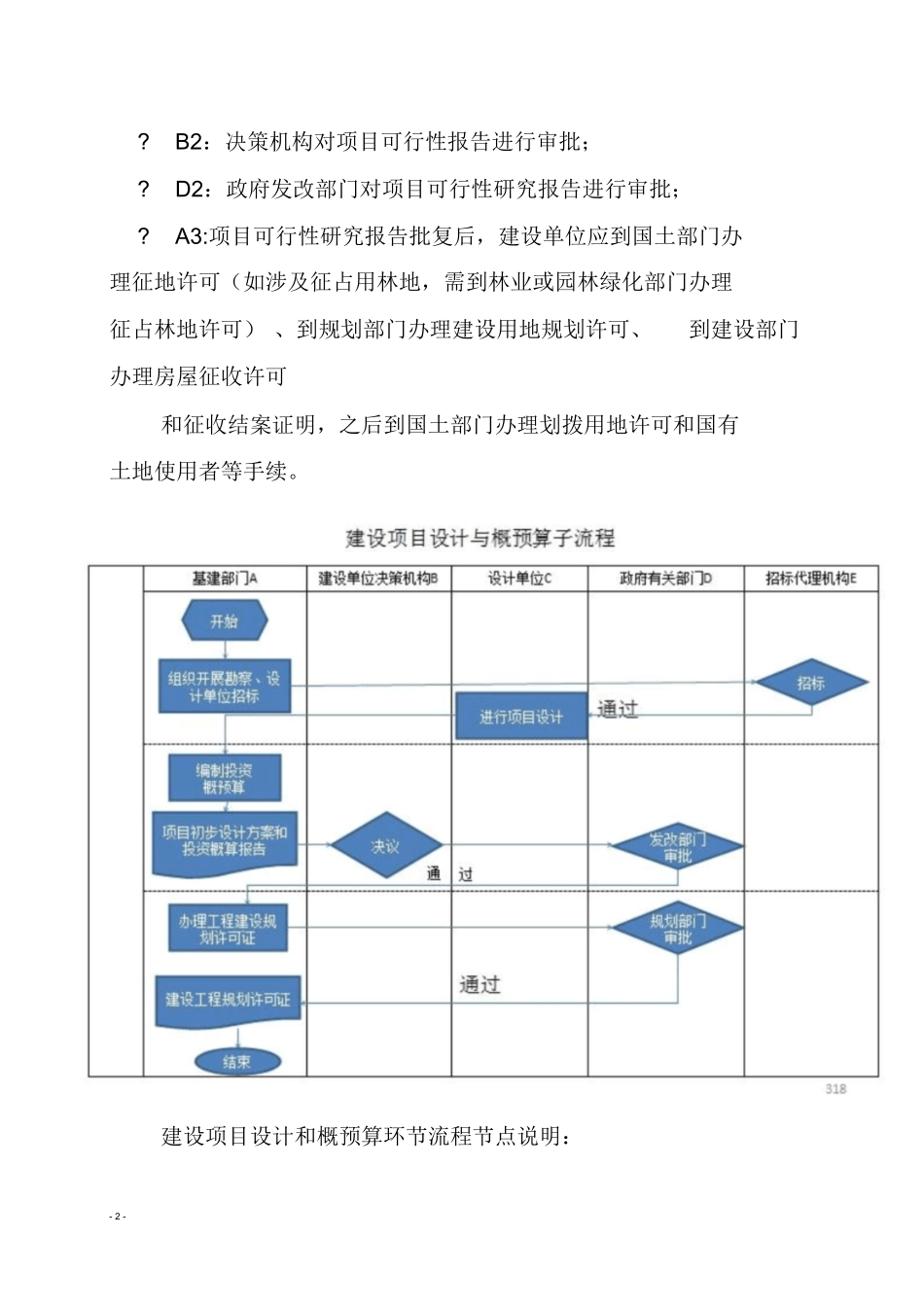

到建设部门建设项目设计和概预算环节流程节点说明:- 2 -
A1 :建设单位组成勘探、设计单位招标;
D1:招标代理机构组织招标;
C1:中标设计单位进行项目设计;
A2 :建设单位组织编制项目概预算;
B2:决策机构对项目初步设计和投资概预算进行审批;
D2:政府发改部门对项目初步设计和投资概预算进行审批;
A2 :项目初步设计方案和投资概预算批复后,建设单位应当人防部门办理人防工程初步设计审核,到规划部门办理建设工程规划许可证

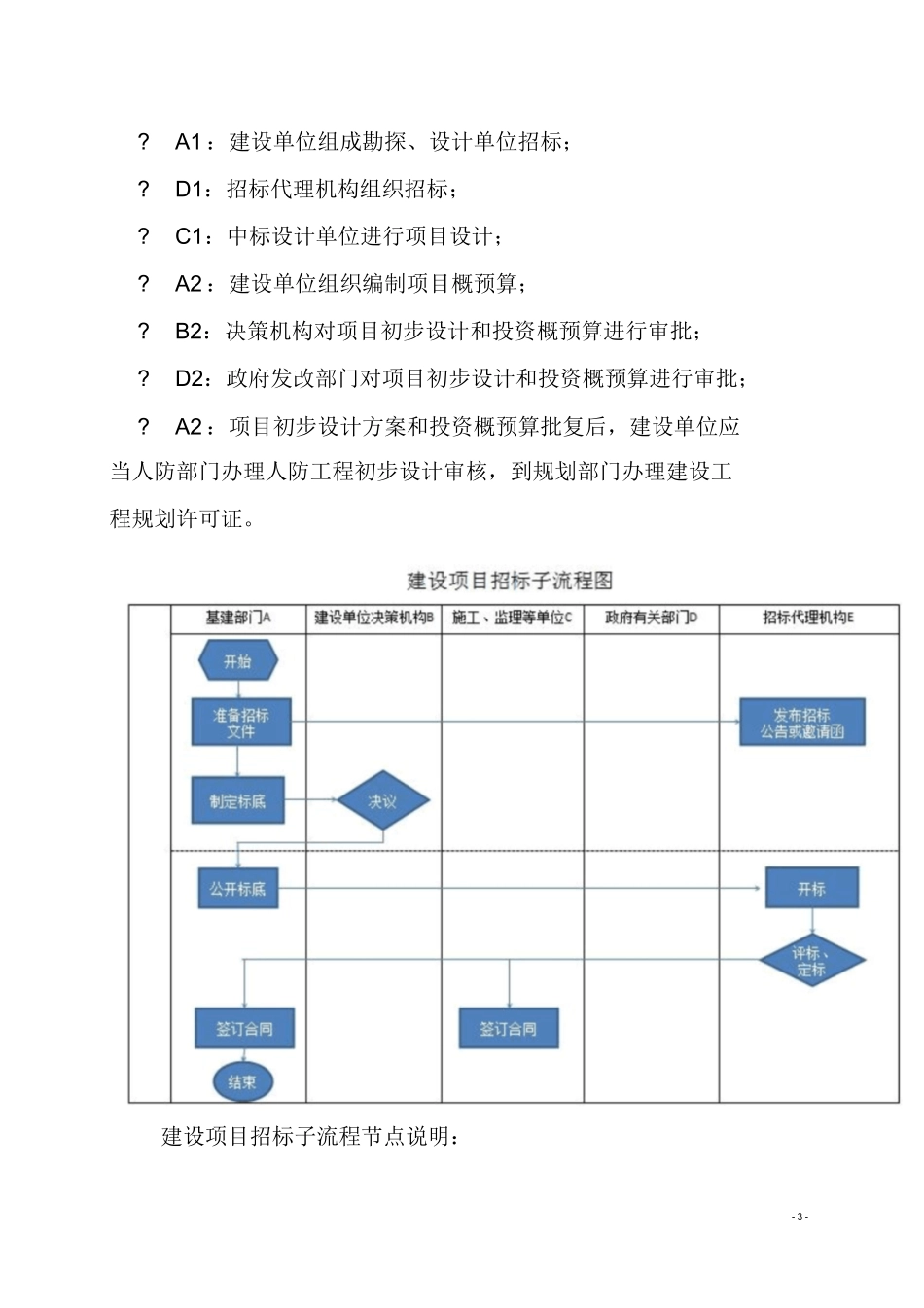

建设项目招标子流程节点说明:- 3 -
A1 :建设单位基建部门组织招标文件,制定标底;
B1:决策机构对招标文件和标底进行审批;
E1:招标代理机构受委托发布招标公告或邀请函;
A2 :建设单位公布标底;
E2:招标代理机构组织开标、评标和定标,公布中标单位;
A3 :建设单位与中标单位签订施工、监理合同
A1 :建设单位到建设部门办理建设工程施工许可证;
A2 :建设单位组织项目实施;
D2:施工单位组织工程施工,按工程进度提出款项拨付申请;-
