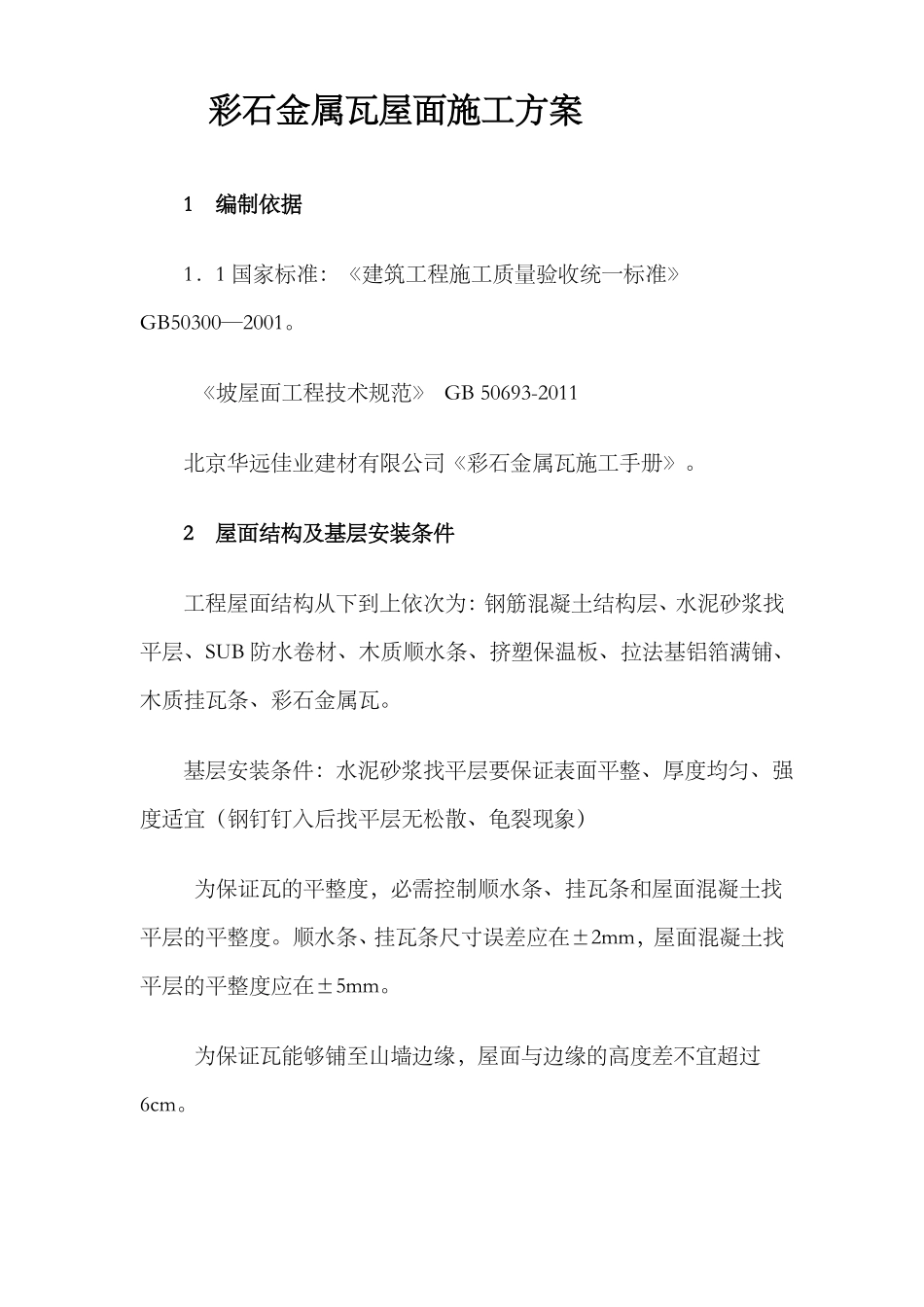

彩石金属瓦屋面施工方案1编制依据1.1 国家标准:《建筑工程施工质量验收统一标准》GB50300—2001
《坡屋面工程技术规范》 GB 50693-2011北京华远佳业建材有限公司《彩石金属瓦施工手册》
2屋面结构及基层安装条件工程屋面结构从下到上依次为:钢筋混凝土结构层、水泥砂浆找平层、SUB 防水卷材、木质顺水条、挤塑保温板、拉法基铝箔满铺、木质挂瓦条、彩石金属瓦
基层安装条件:水泥砂浆找平层要保证表面平整、厚度均匀、强度适宜(钢钉钉入后找平层无松散、龟裂现象)为保证瓦的平整度,必需控制顺水条、挂瓦条和屋面混凝土找平层的平整度
顺水条、挂瓦条尺寸误差应在±2mm,屋面混凝土找平层的平整度应在±5mm
为保证瓦能够铺至山墙边缘,屋面与边缘的高度差不宜超过6cm

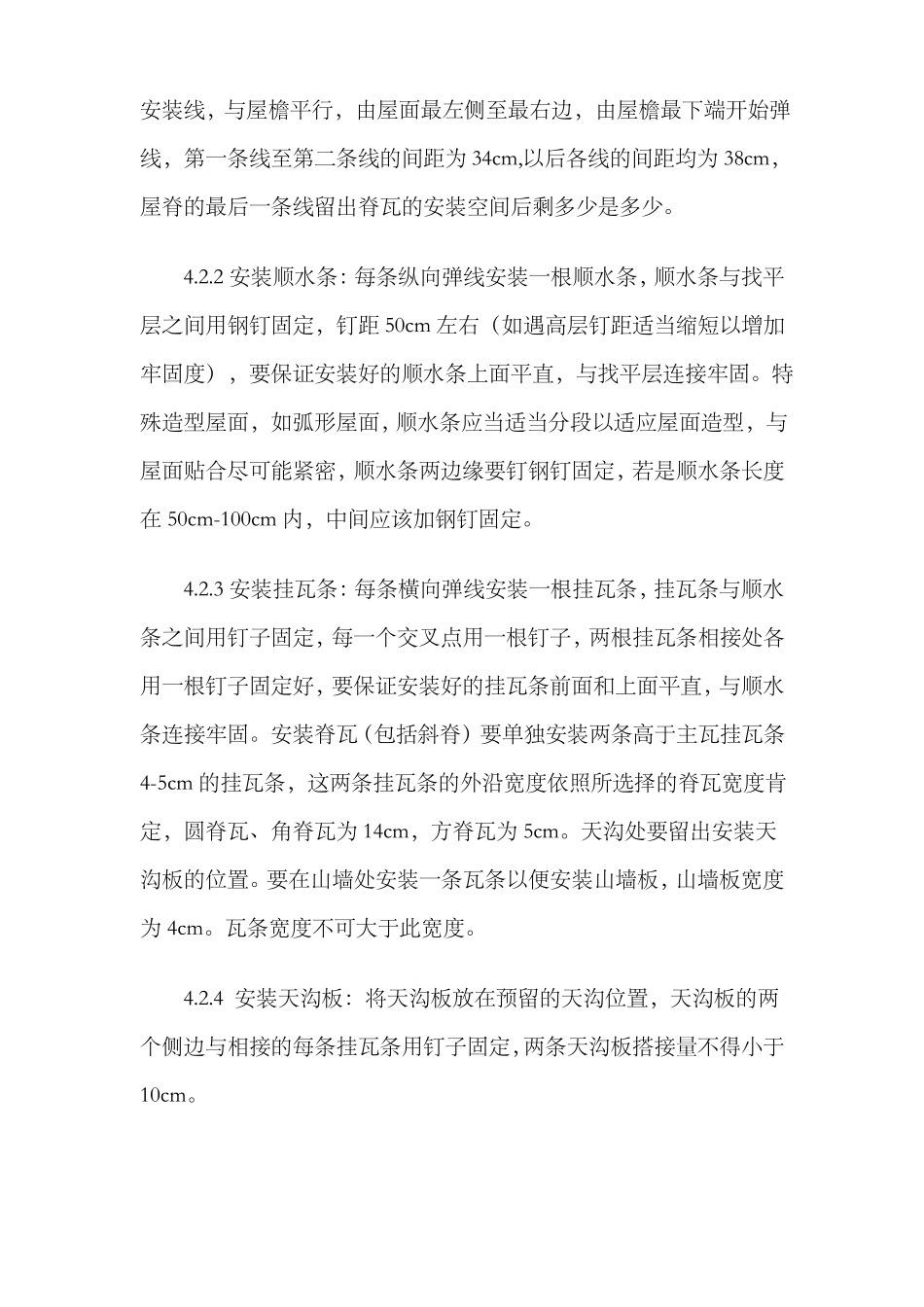

3材料要求彩石金属瓦、木方等可按照工程项目的实际需要向厂家订购,彩石金属瓦出厂要出具质量合格证、检测报告
木质顺水条、挂瓦条、需做防腐处置
规格 40×50mm(误差允许±2mm 内)固定顺水条用的钢钉(水泥钉)钉入找平层的深度要达到 3cm以上,保证顺水条牢固的固定在屋面结构上
固定挂瓦条用的钉子钉入顺水条的深度要达到 3cm 以上,保证挂瓦条与顺水条稳固连接
固定彩石金属瓦用 4×40mm 木螺纹自攻钉
4施工工序及施工要点施工工序:屋面清理→安装外架子→弹顺水条和挂瓦条安装线→安装顺水条→安装挂瓦条→安装天沟板→安装主瓦→安装脊瓦→屋檐处置→气孔处置→外露钉帽防腐处置→屋面打扫→拆除外架子施工要点 :4

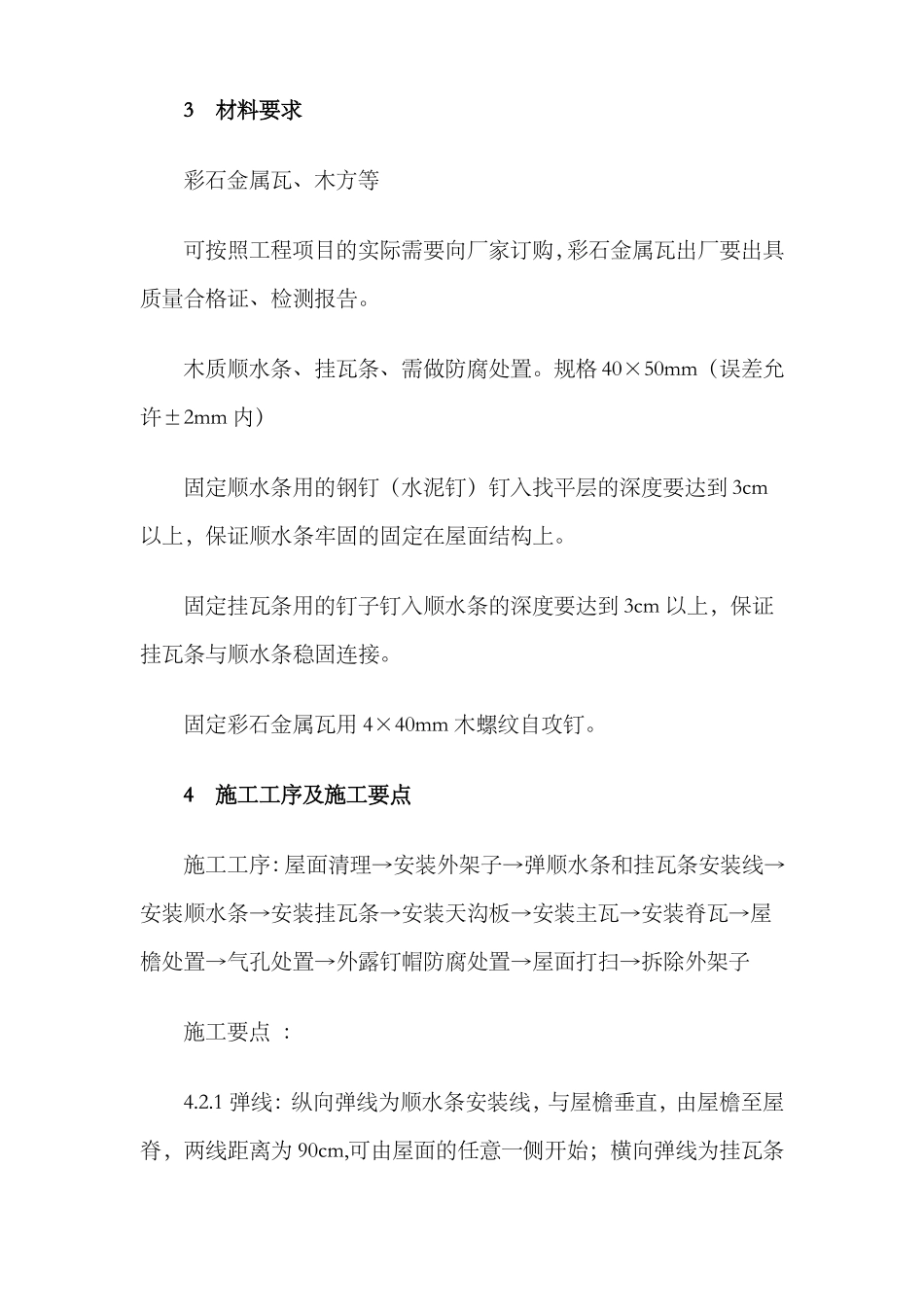

1 弹线:纵向弹线为顺水条安装线,与屋檐垂直,由屋檐至屋脊,两线距离为 90cm,可由屋面的任意一侧开始;横向弹线为挂瓦条安装线,与屋檐平行,由屋面最左侧至最右边,由屋檐最下端开始弹线,第一条线至第二条线的间距为 34cm,以后各线的间距均为 38cm,屋脊的最后一条线留出脊瓦的安装空间后剩多少是多少
