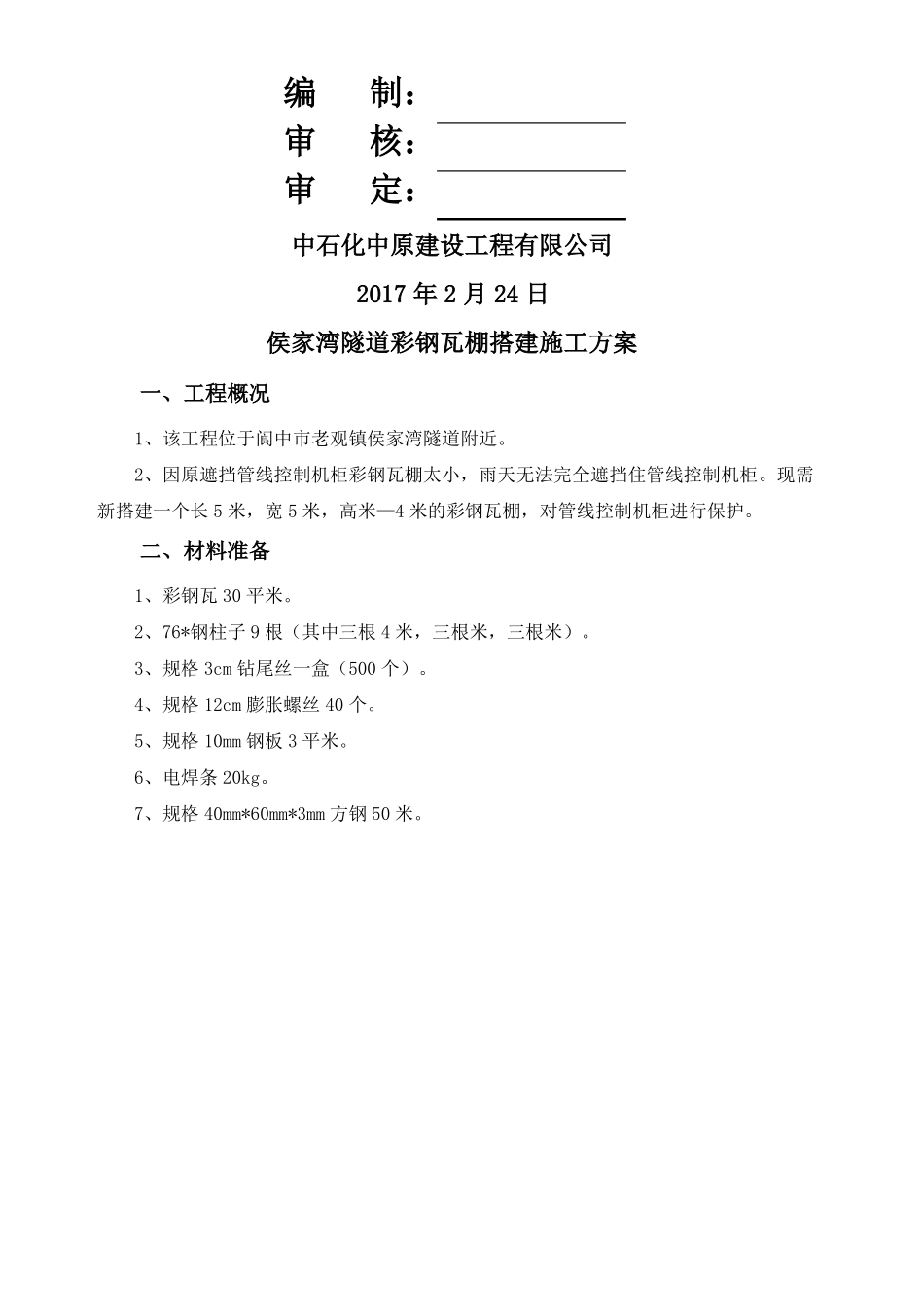

施工方案审查表侯家湾隧道彩钢瓦棚搭建施工方案方案名称侯家湾隧道彩钢瓦棚搭建施工方案编制单位中石化中原建设工程有限公司施工单位意见年月日技术组意见年月日QHSE 意见年月日领导意见年月日编制:审核:审定:中石化中原建设工程有限公司2017 年 2 月 24 日侯家湾隧道彩钢瓦棚搭建施工方案一、工程概况1、该工程位于阆中市老观镇侯家湾隧道附近
2、因原遮挡管线控制机柜彩钢瓦棚太小,雨天无法完全遮挡住管线控制机柜
现需新搭建一个长 5 米,宽 5 米,高米—4 米的彩钢瓦棚,对管线控制机柜进行保护
二、材料准备1、彩钢瓦 30 平米
2、76*钢柱子 9 根(其中三根 4 米,三根米,三根米)
3、规格 3cm 钻尾丝一盒(500 个)
4、规格 12cm 膨胀螺丝 40 个
5、规格 10mm 钢板 3 平米
6、电焊条 20kg
7、规格 40mm*60mm*3mm 方钢 50 米
三、人员设备准备1、施工组织人员及设备序号1234567设备明细1234567工种经理安全员技术员材料员质检员电焊工普工单位人人人人人人人数量1111132备注电焊机发电机切割机电镐氧气乙炔砂轮片台台台台瓶瓶包1111112四、施工准备1、双排车将上述材料、设备拉运至现场
2、拉运至工地的彩钢瓦重叠堆放,并加盖雨布,如果雨水较大受潮,必须将其中的板立即分开,用干部擦去表面的湿气,然后将板叠起,保持空气流通,使表面干燥
五、施工工艺及方法1、用切割机把钢板切成 25cm*25cm 的 9 个小块
2、用氧气乙炔在小块钢板四周均匀切割四个小圆孔,大小和膨胀螺丝匹配
3、用电焊机将 9 根钢柱分别焊接到和 9 块钢板的正中间备用
4、以控制机柜为中心,在周围5m*5m 的正方形区域内均匀确定 9 个点,用电锤在确定的 9 个点分别钻四个和小块钢板上圆孔匹配的眼
5、用膨胀丝将 9 根焊有小钢板的钢柱分别
