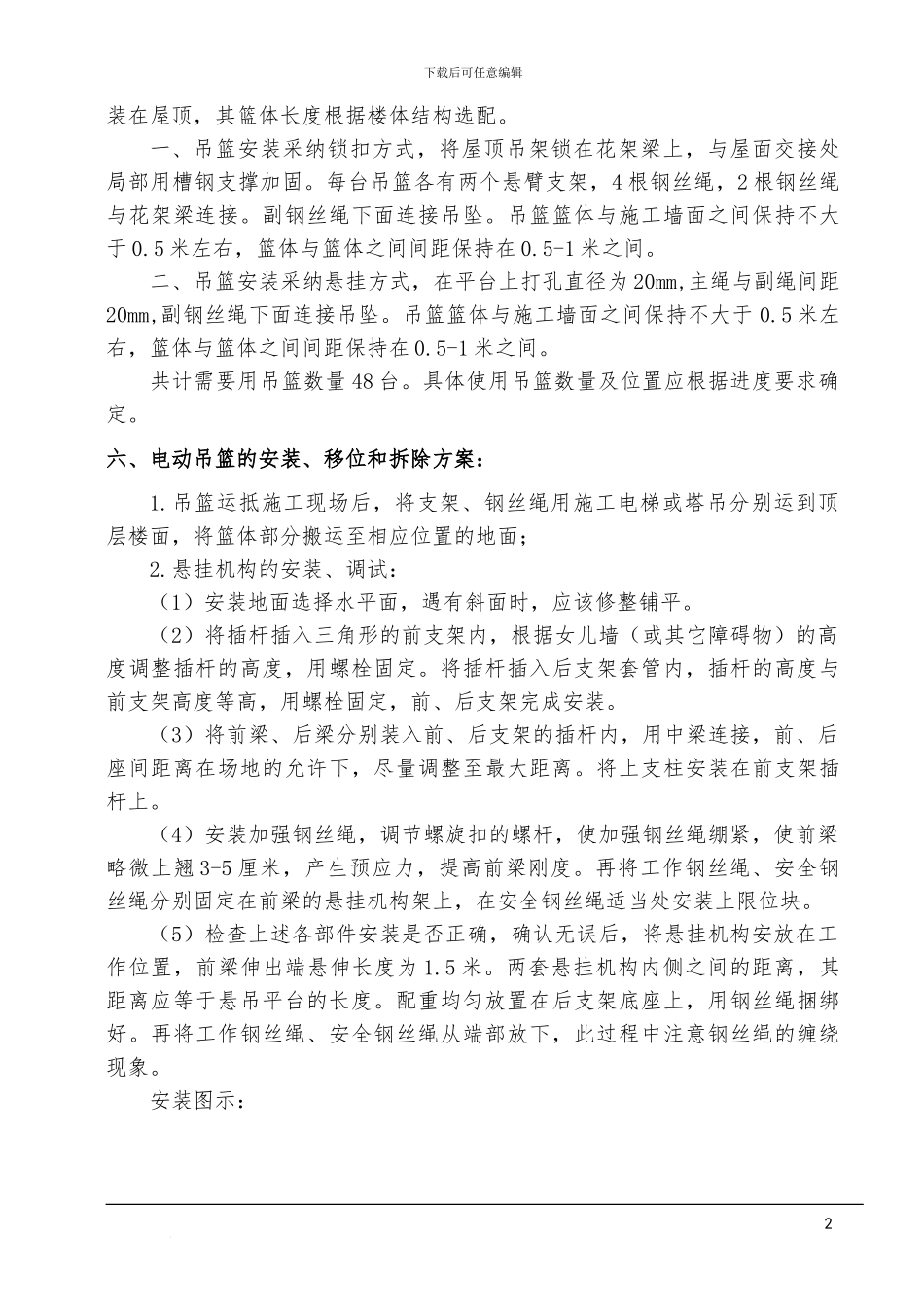

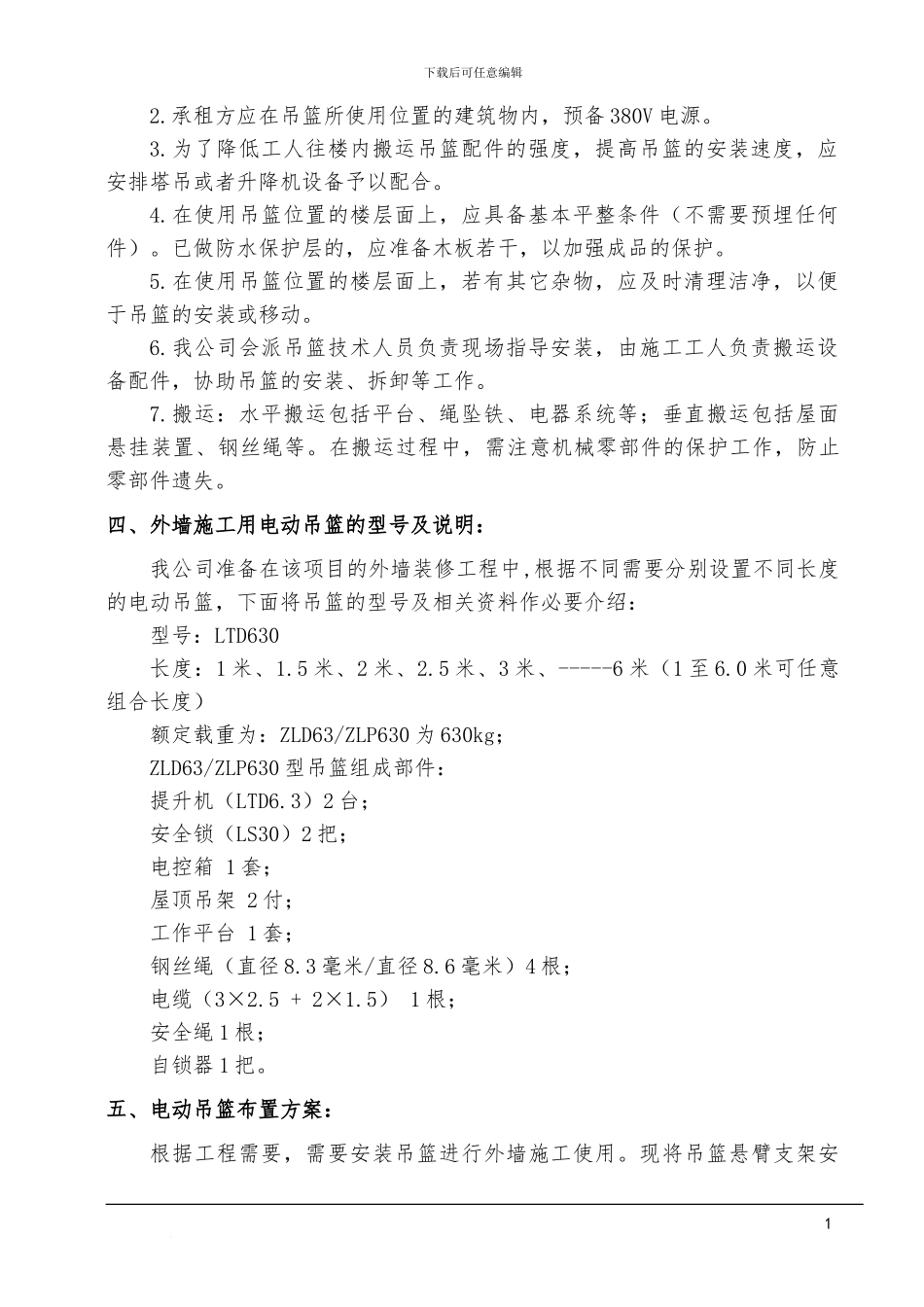

目 录一、编制依据 二、工程概况 三、准备工作 四、外墙施工用电动吊篮的型号及说明 五、电动吊篮布置方案 六、电动吊篮的安装、移位和拆除方案七、安全操作规程及注意事项八、季节性施工措施九、验算、验收 十、培训 十一、维护、保养 一、编制依据:1、黄骅港管控一体化办公楼幕墙工程图纸;2、建筑工程施工安全操作规程;3、中华人民共和国高处作业吊篮标准 GB19155-2024;4、机械设计手册(第四版)。二、工程概况工程名称:黄骅港管控一体化办公楼工程建设地点: 黄骅港建设单位:神华黄骅港务有限责任公司施工单位:河北天昕建设集团有限公司建筑概述:黄骅港管控一体化办公楼工程,主体框剪结构,本工程占地面积为 2255 平方米,总建筑面积为 16243 平方米,本工程地上 8 层,一层层高为 5.2m,二层至七层层高为 4.2m,顶层层高为 4.8m,建筑高度为 43.9m。三、准备工作:1.吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场。下载后可任意编辑2.承租方应在吊篮所使用位置的建筑物内,预备 380V 电源。3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。已做防水保护层的,应准备木板若干,以加强成品的保护。5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理洁净,以便于吊篮的安装或移动。6.我公司会派吊篮技术人员负责现场指导安装,由施工工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。7.搬运:水平搬运包括平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂装置、钢丝绳等。在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。四、外墙施工用电动吊篮的型号及说明:我公司准备在该项目的外墙装修工程中,根据不同需要分别设置不同长度的电动吊篮,下面将吊篮的型号及相关资料作必要介绍:型号:LTD630长度:1 米、1.5 米、2 米、2.5 米、3 米、-----6 米(1 至 6.0 米可任意组合长度)额定载重为:ZLD63/ZLP630 为 630kg;ZLD63/ZLP630 型吊篮组成部件:提升机(LTD6.3)2 台;安全锁(LS30)2 把;电控箱 1 套;屋顶吊架 2 付;工作平台 1 套;钢丝绳(直径 8.3 毫米/直径 8.6 毫米)4 根;电缆(3×2.5 + 2×1.5) 1 根;安全绳 1 根;自锁器 1 把。五、电动吊篮布置方案:根据工程需要,需要安装吊篮进行...
