FIDIC 合同条件的主要变化(2017 年第二版) 2017 年12 月5-6 日,FIDIC 在伦敦正式发布2017 年第二版FIDIC 合同系列文件
历经18 年的运用,FIDIC 对1999 版新彩虹版合同条件进行了大幅修订,合同文本的字数也从1987年第四版的23600和1999版的30400 增加到50000 多字;条款也从1999 版的167 款增加到174款,使得FIDIC 合同条件中相应的规定更加刚性化、程序化,对索赔、争议裁决、仲裁作出了更加明确的规定
2017 年第二版FIDIC 合同的应用,无疑会给业主、承包商和工程师等项目干系人带来巨大的挑战,对承包商的项目管理和合同管理提出了更严格和更高的要求
2017 年第二版编制原则 FIDIC 解释的2017 年第二版合同体系编制原则如下:强化项目管理工具和机制的运用;加强工程师的作用;平衡各方风险分配;更加清晰化,增强透明性和确定性;反映当今国际工程的最佳实践做法;解决过去 17 年来使用FIDIC 合同1999 版产生的问题;反映 FIDIC 合同最新发展趋势,融入金皮书中的内容

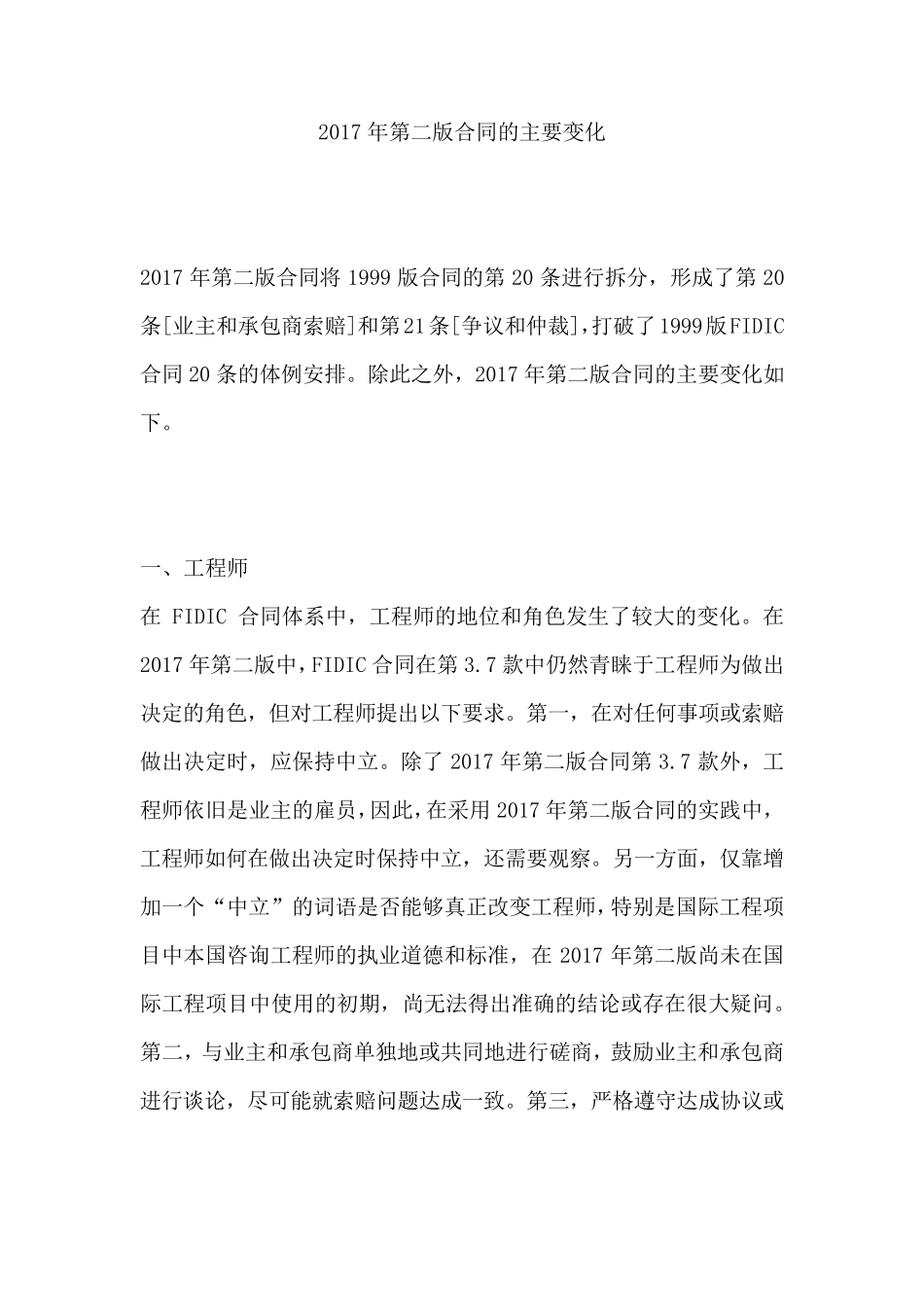

2017 年第二版合同的主要变化 2017 年第二版合同将1999 版合同的第20 条进行拆分,形成了第20条[业主和承包商索赔]和第21条[争议和仲裁],打破了1999版FIDIC合同20 条的体例安排
除此之外,2017 年第二版合同的主要变化如下
一、工程师 在FIDIC 合同体系中,工程师的地位和角色发生了较大的变化
在2017 年第二版中,FIDIC 合同在第3
7 款中仍然青睐于工程师为做出决定的角色,但对工程师提出以下要求
第一,在对任何事项或索赔做出决定时,应保持中立

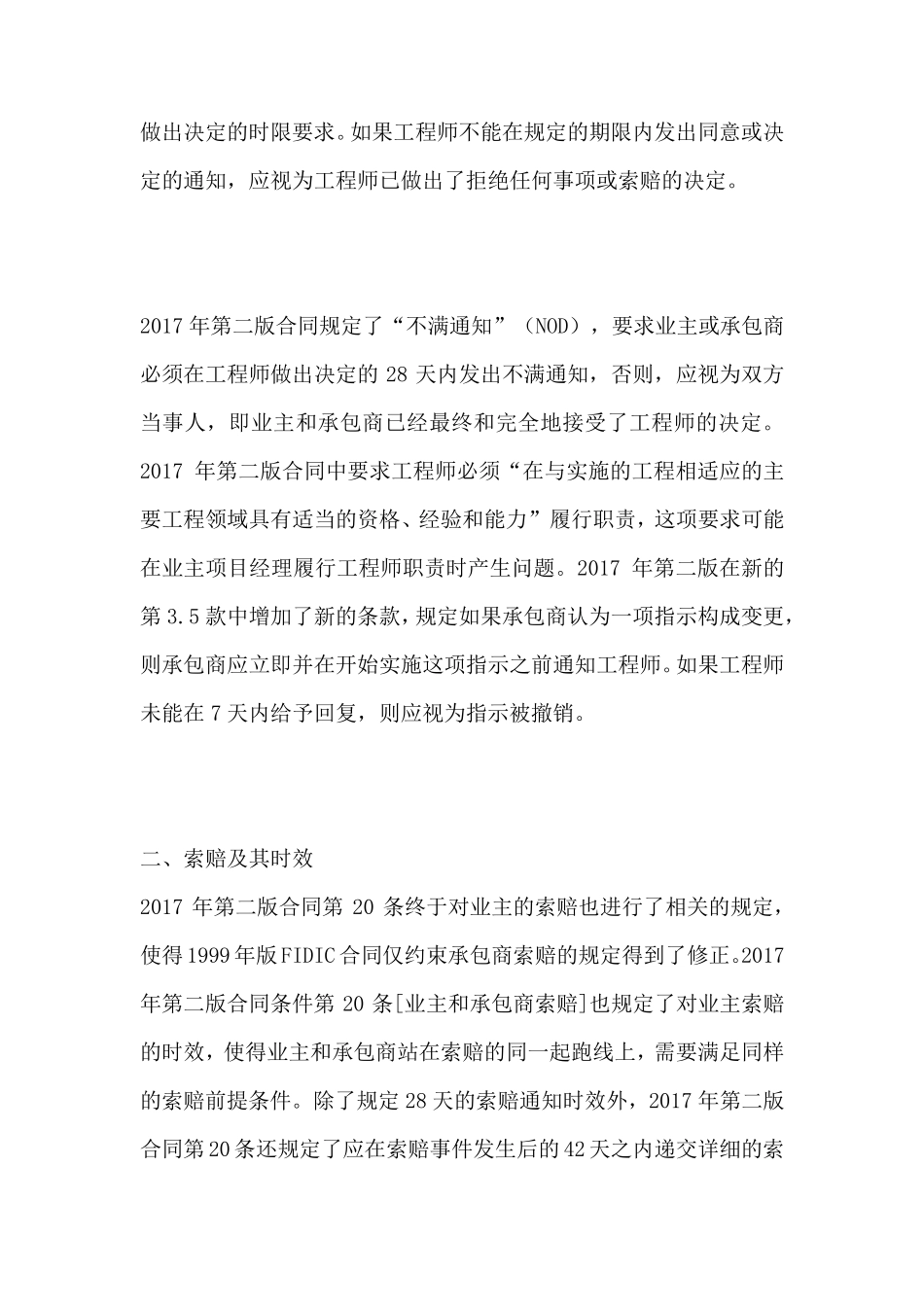

除了2017 年第二版合同第3
