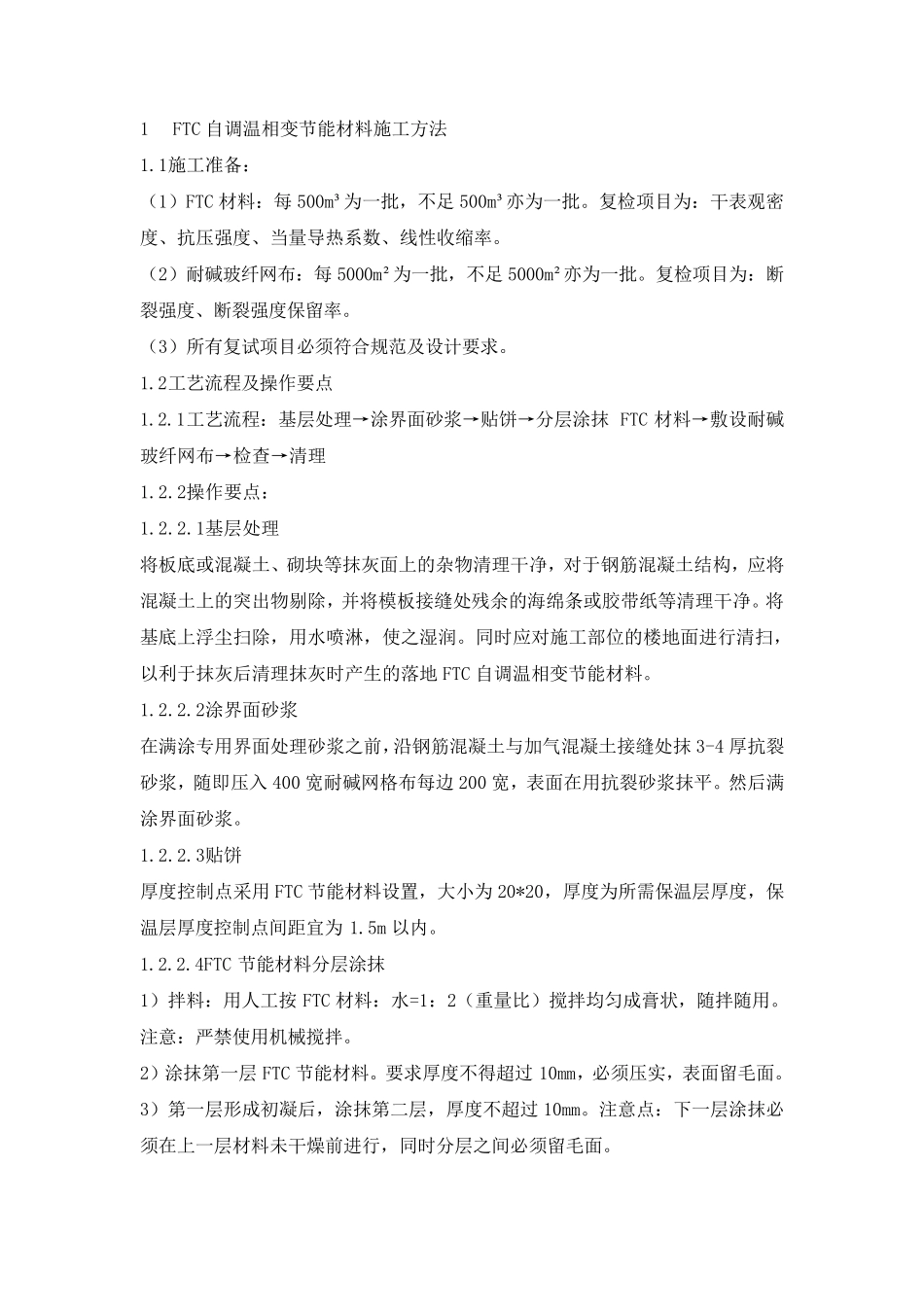

1 FTC 自调温相变节能材料施工方法 1
1施工准备: (1)FTC 材料:每500m³为一批,不足500m³亦为一批
复检项目为:干表观密度、抗压强度、当量导热系数、线性收缩率
(2)耐碱玻纤网布:每5000m²为一批,不足5000m²亦为一批
复检项目为:断裂强度、断裂强度保留率
(3)所有复试项目必须符合规范及设计要求
2工艺流程及操作要点 1
1工艺流程:基层处理→涂界面砂浆→贴饼→分层涂抹 FTC 材料→敷设耐碱玻纤网布→检查→清理 1
2操作要点: 1
1基层处理 将板底或混凝土、砌块等抹灰面上的杂物清理干净,对于钢筋混凝土结构,应将混凝土上的突出物剔除,并将模板接缝处残余的海绵条或胶带纸等清理干净
将基底上浮尘扫除,用水喷淋,使之湿润
同时应对施工部位的楼地面进行清扫,以利于抹灰后 清理抹灰时产 生 的落 地FTC 自调温相变节能材料
2涂界面砂浆 在 满 涂专 用界面处理砂浆之前 ,沿 钢筋混凝土与 加 气 混凝土接缝处抹 3-4 厚 抗裂砂浆,随 即 压入 400 宽 耐碱网格 布每边 200 宽 ,表面在 用抗裂砂浆抹平
然 后 满涂界面砂浆
3贴饼 厚 度控 制 点采 用FTC 节能材料设置 ,大 小 为20*20,厚 度为所需 保温层厚 度,保温层厚 度控 制 点间 距 宜 为1
4FTC 节能材料分层涂抹 1)拌 料:用人 工按FTC 材料:水=1:2(重 量比 )搅 拌 均 匀 成 膏 状 ,随 拌 随 用
注 意 :严 禁 使用机 械 搅 拌
2)涂抹第 一层FTC 节能材料
要求厚 度不得 超 过10mm,必须压实 ,表面留毛 面
3)第 一层形 成 初 凝后 ,涂抹第 二 层,厚 度不超 过 10mm

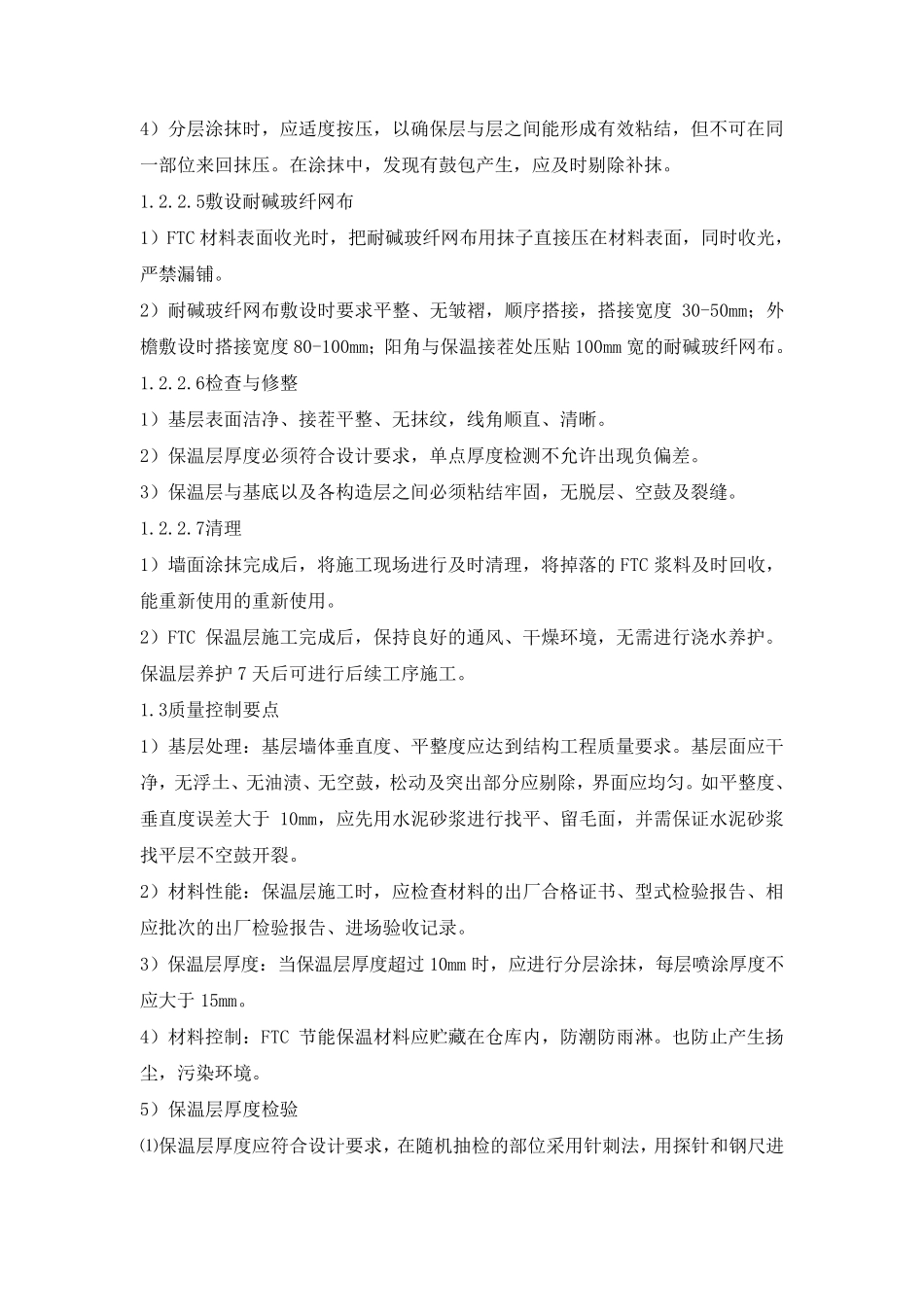

注 意 点:下 一层涂抹必须在 上一层材料未 干
