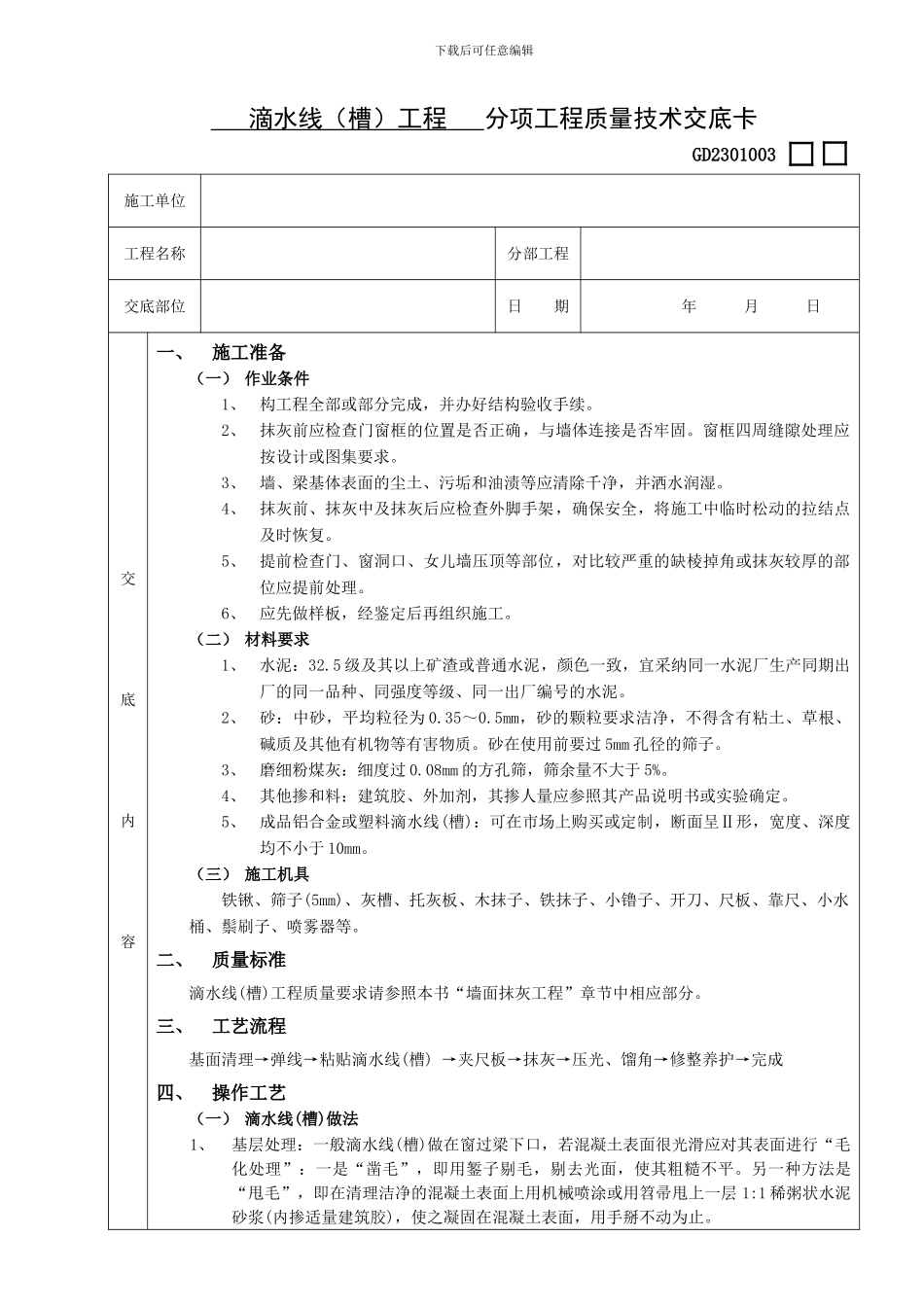

下载后可任意编辑 滴水线(槽)工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 作业条件1、构工程全部或部分完成,并办好结构验收手续
2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固
窗框四周缝隙处理应按设计或图集要求
3、墙、梁基体表面的尘土、污垢和油渍等应清除千净,并洒水润湿
4、抹灰前、抹灰中及抹灰后应检查外脚手架,确保安全,将施工中临时松动的拉结点及时恢复
5、提前检查门、窗洞口、女儿墙压顶等部位,对比较严重的缺棱掉角或抹灰较厚的部位应提前处理
6、应先做样板,经鉴定后再组织施工
(二) 材料要求1、水泥:32
5 级及其以上矿渣或普通水泥,颜色一致,宜采纳同一水泥厂生产同期出厂的同一品种、同强度等级、同一出厂编号的水泥
2、砂:中砂,平均粒径为 0
5mm,砂的颗粒要求洁净,不得含有粘土、草根、碱质及其他有机物等有害物质
砂在使用前要过 5mm 孔径的筛子
3、磨细粉煤灰:细度过 0
08mm 的方孔筛,筛余量不大于 5%
4、其他掺和料:建筑胶、外加剂,其掺人量应参照其产品说明书或实验确定
5、成品铝合金或塑料滴水线(槽):可在市场上购买或定制,断面呈Ⅱ形,宽度、深度均不小于 10mm
(三) 施工机具铁锹、筛子(5mm)、灰槽、托灰板、木抹子、铁抹子、小镥子、开刀、尺板、靠尺、小水桶、鬃刷子、喷雾器等
二、质量标准滴水线(槽)工程质量要求请参照本书“墙面抹灰工程”章节中相应部分
三、工艺流程基面清理→弹线→粘贴滴水线(槽) →夹尺板→抹灰→压光、馏角→修整养护→完成四、操作工艺(一) 滴水线(槽)做法1、基层处理:一般滴水线(槽)做在窗过梁下口,若混凝土表面很光滑应对其表面进行“毛化处理”:一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不平
另一种方法是“甩毛”,即在
