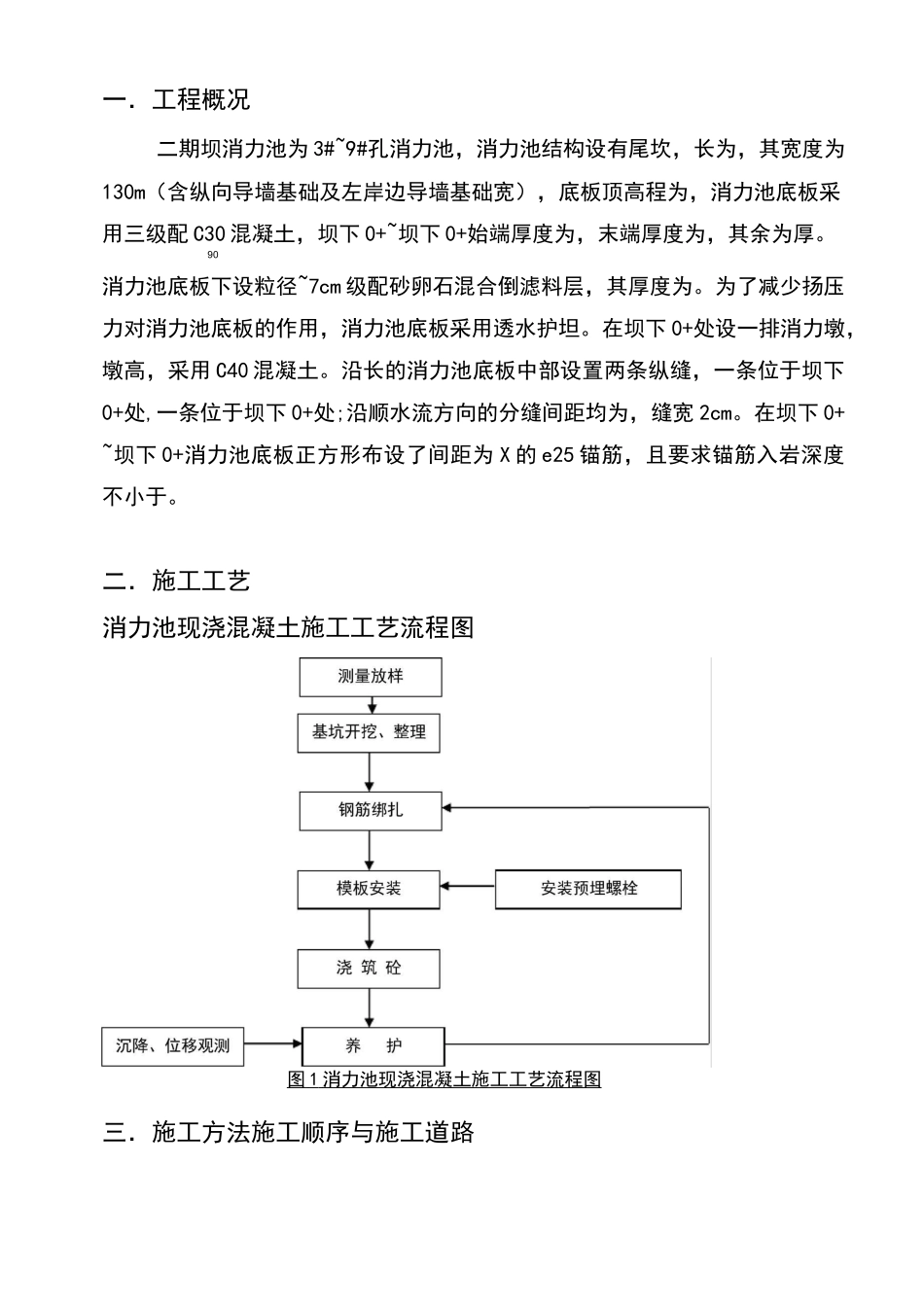

广西右江鱼梁航运枢纽船闸及二期坝主体土建工程消力池现浇混凝土施工方案编制单位:中交四航局葛洲坝五公司右江鱼梁工程联合项目经理部技术负责人:编制人:日期:一.工程概况错误!未定义书签。二.施工工艺错误!未定义书签消力池现浇混凝土施工工艺流程图错误!未定义书签三.施工方法错误!未定义书签施工顺序与施工道路错误!未定义书签施工分块错误!未定义书签。模板工程错误!未定义书签。钢筋工程错误!未定义书签。混凝土工程错误!未定义书签。拆模错误!未定义书签。构件养护错误!未定义书签四.施工进度计划错误!未定义书签五.主要劳动力及机械设备错误!未定义书签主要劳动力计划错误!未定义书签主要机械设备错误!未定义书签六.质量保证措施错误!未定义书签施工测量错误!未定义书签钢筋加工及绑扎保证措施错误!未定义书签。模板保证措施错误!未定义书签七.安全保证措施错误!未定义书签附件 1:错误!未定义书签。一.工程概况二期坝消力池为 3#~9#孔消力池,消力池结构设有尾坎,长为,其宽度为130m(含纵向导墙基础及左岸边导墙基础宽),底板顶高程为,消力池底板采用三级配 C30 混凝土,坝下 0+~坝下 0+始端厚度为,末端厚度为,其余为厚。90消力池底板下设粒径~7cm 级配砂卵石混合倒滤料层,其厚度为。为了减少扬压力对消力池底板的作用,消力池底板采用透水护坦。在坝下 0+处设一排消力墩,墩高,采用 C40 混凝土。沿长的消力池底板中部设置两条纵缝,一条位于坝下0+处,一条位于坝下 0+处;沿顺水流方向的分缝间距均为,缝宽 2cm。在坝下 0+~坝下 0+消力池底板正方形布设了间距为 X 的 e25 锚筋,且要求锚筋入岩深度不小于。二.施工工艺消力池现浇混凝土施工工艺流程图图 1 消力池现浇混凝土施工工艺流程图 三.施工方法施工顺序与施工道路n由下游往上游、纵向围堰往左岸边导墙推进进行现浇混凝土施工,首先进行底板的开挖和浇筑,然后完成消力墩和尾坎的浇筑,依次完成所有消力池混凝土结构的施工。考虑到堰体和左岸边导墙也在同时施工,因此施工总原则为具备开挖和浇筑条件的,及时开挖进行浇筑。1) 基础开挖;2) 铺设倒滤料;3) 底板、消力墩、尾坎混凝土浇筑。临时施工道路详见附件 1。施工分块3#~9#孔消力池按设计分块(30 块)进行混凝土浇筑施工。,具体施工分块详见“图 2 消力池施工分块图”。模板工程3#~9#孔消力池所有分块均采用钢模板。消力池投入 2 套模板。消力池底板采用大型钢模板,尾坎及...
