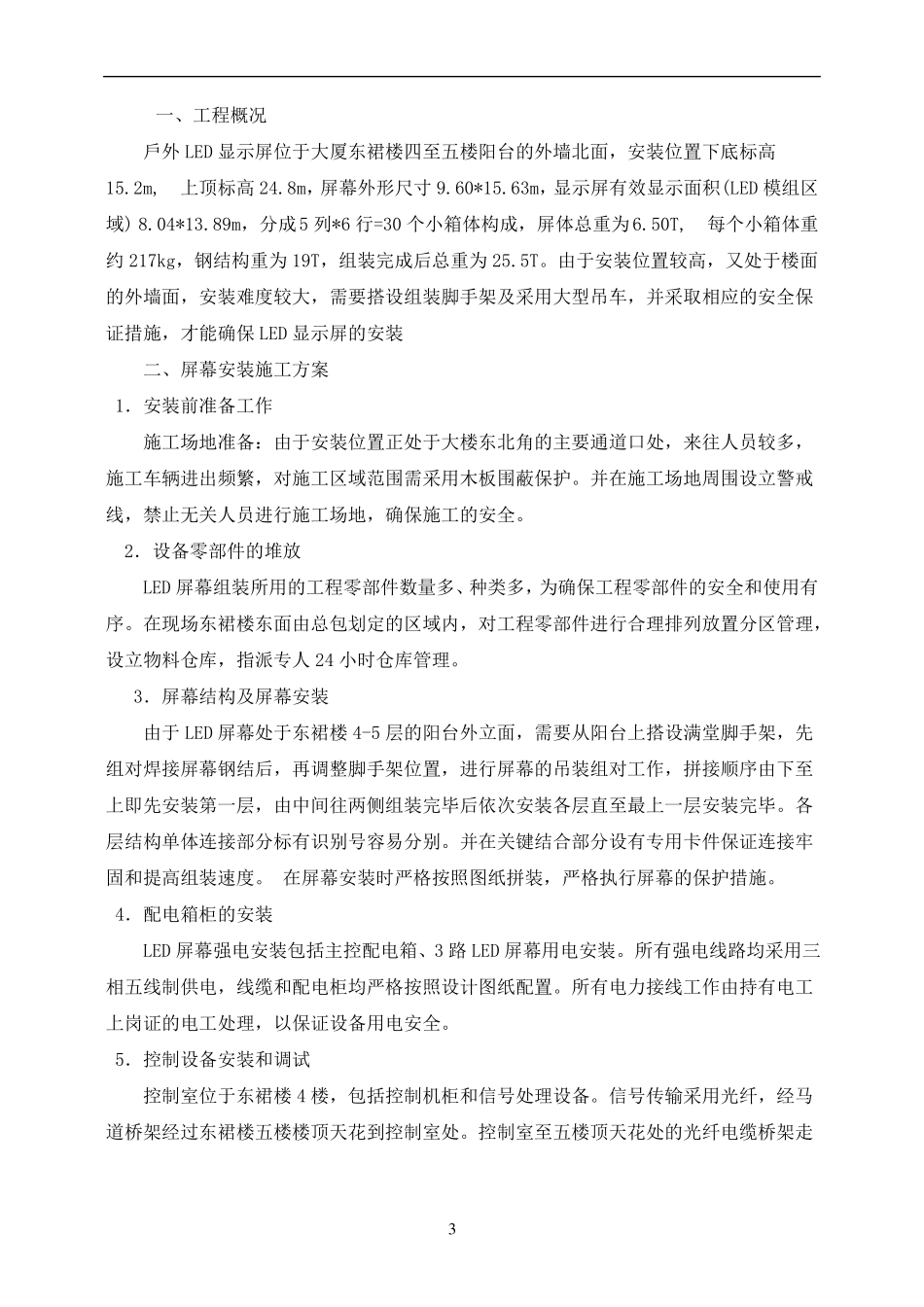

戶外 LED 显示屏安装施工专项方案1目录一、 工程概况……………………………………………………3二、 屏幕安装施工方案…………………………………………3三、 劳动力配置计划……………………………………………4四、 施工机械及主要机具配置表………………………………4五、 施工进度计划表……………………………………………5六、 工具及材料进场计划表……………………………………6七、 屏体钢结构及屏体安装工艺流程图………………………7八、 脚手架搭设方案及安全保证措施…………………………82一、工程概况戶外 LED 显示屏位于大厦东裙楼四至五楼阳台的外墙北面,安装位置下底标高15.2m,上顶标高 24.8m,屏幕外形尺寸 9.60*15.63m,显示屏有效显示面积(LED 模组区域) 8.04*13.89m,分成5 列*6 行=30 个小箱体构成,屏体总重为6.50T,每个小箱体重约 217kg,钢结构重为 19T,组装完成后总重为 25.5T。由于安装位置较高,又处于楼面的外墙面,安装难度较大,需要搭设组装脚手架及采用大型吊车,并采取相应的安全保证措施,才能确保 LED 显示屏的安装二、屏幕安装施工方案 1.安装前准备工作施工场地准备:由于安装位置正处于大楼东北角的主要通道口处,来往人员较多,施工车辆进出频繁,对施工区域范围需采用木板围蔽保护。并在施工场地周围设立警戒线,禁止无关人员进行施工场地,确保施工的安全。 2.设备零部件的堆放LED 屏幕组装所用的工程零部件数量多、种类多,为确保工程零部件的安全和使用有序。在现场东裙楼东面由总包划定的区域内,对工程零部件进行合理排列放置分区管理,设立物料仓库,指派专人 24 小时仓库管理。 3.屏幕结构及屏幕安装由于 LED 屏幕处于东裙楼 4-5 层的阳台外立面,需要从阳台上搭设满堂脚手架,先组对焊接屏幕钢结后,再调整脚手架位置,进行屏幕的吊装组对工作,拼接顺序由下至上即先安装第一层,由中间往两侧组装完毕后依次安装各层直至最上一层安装完毕。各层结构单体连接部分标有识别号容易分别。并在关键结合部分设有专用卡件保证连接牢固和提高组装速度。 在屏幕安装时严格按照图纸拼装,严格执行屏幕的保护措施。 4.配电箱柜的安装LED 屏幕强电安装包括主控配电箱、3 路 LED 屏幕用电安装。所有强电线路均采用三相五线制供电,线缆和配电柜均严格按照设计图纸配置。所有电力接线工作由持有电工上岗证的电工处理,以保证设备用电安全。5.控制设备安装和调...
