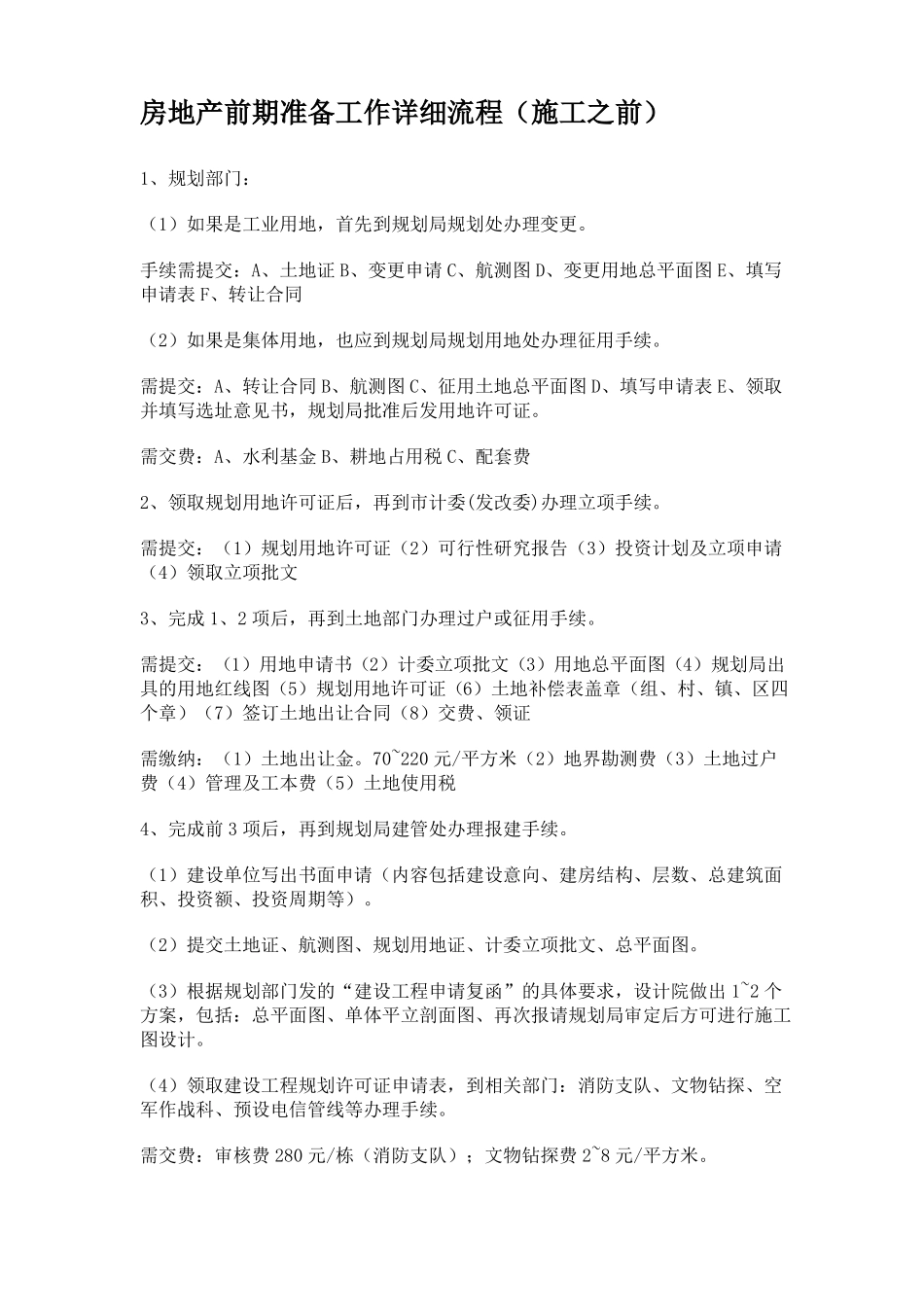

房地产前期准备工作详细流程(施工之前)1、规划部门:(1)如果是工业用地,首先到规划局规划处办理变更
手续需提交:A、土地证 B、变更申请 C、航测图 D、变更用地总平面图 E、填写申请表 F、转让合同(2)如果是集体用地,也应到规划局规划用地处办理征用手续
需提交:A、转让合同 B、航测图 C、征用土地总平面图 D、填写申请表 E、领取并填写选址意见书,规划局批准后发用地许可证
需交费:A、水利基金 B、耕地占用税 C、配套费2、领取规划用地许可证后,再到市计委(发改委)办理立项手续
需提交:(1)规划用地许可证(2)可行性研究报告(3)投资计划及立项申请(4)领取立项批文3、完成 1、2 项后,再到土地部门办理过户或征用手续
需提交:(1)用地申请书(2)计委立项批文(3)用地总平面图(4)规划局出具的用地红线图(5)规划用地许可证(6)土地补偿表盖章(组、村、镇、区四个章)(7)签订土地出让合同(8)交费、领证需缴纳:(1)土地出让金
70~220 元/平方米(2)地界勘测费(3)土地过户费(4)管理及工本费(5)土地使用税4、完成前 3 项后,再到规划局建管处办理报建手续
(1)建设单位写出书面申请(内容包括建设意向、建房结构、层数、总建筑面积、投资额、投资周期等)
(2)提交土地证、航测图、规划用地证、计委立项批文、总平面图
(3)根据规划部门发的“建设工程申请复函”的具体要求,设计院做出 1~2 个方案,包括:总平面图、单体平立剖面图、再次报请规划局审定后方可进行施工图设计
(4)领取建设工程规划许可证申请表,到相关部门:消防支队、文物钻探、空军作战科、预设电信管线等办理手续
需交费:审核费 280 元/栋(消防支队);文物钻探费 2~8 元/平方米

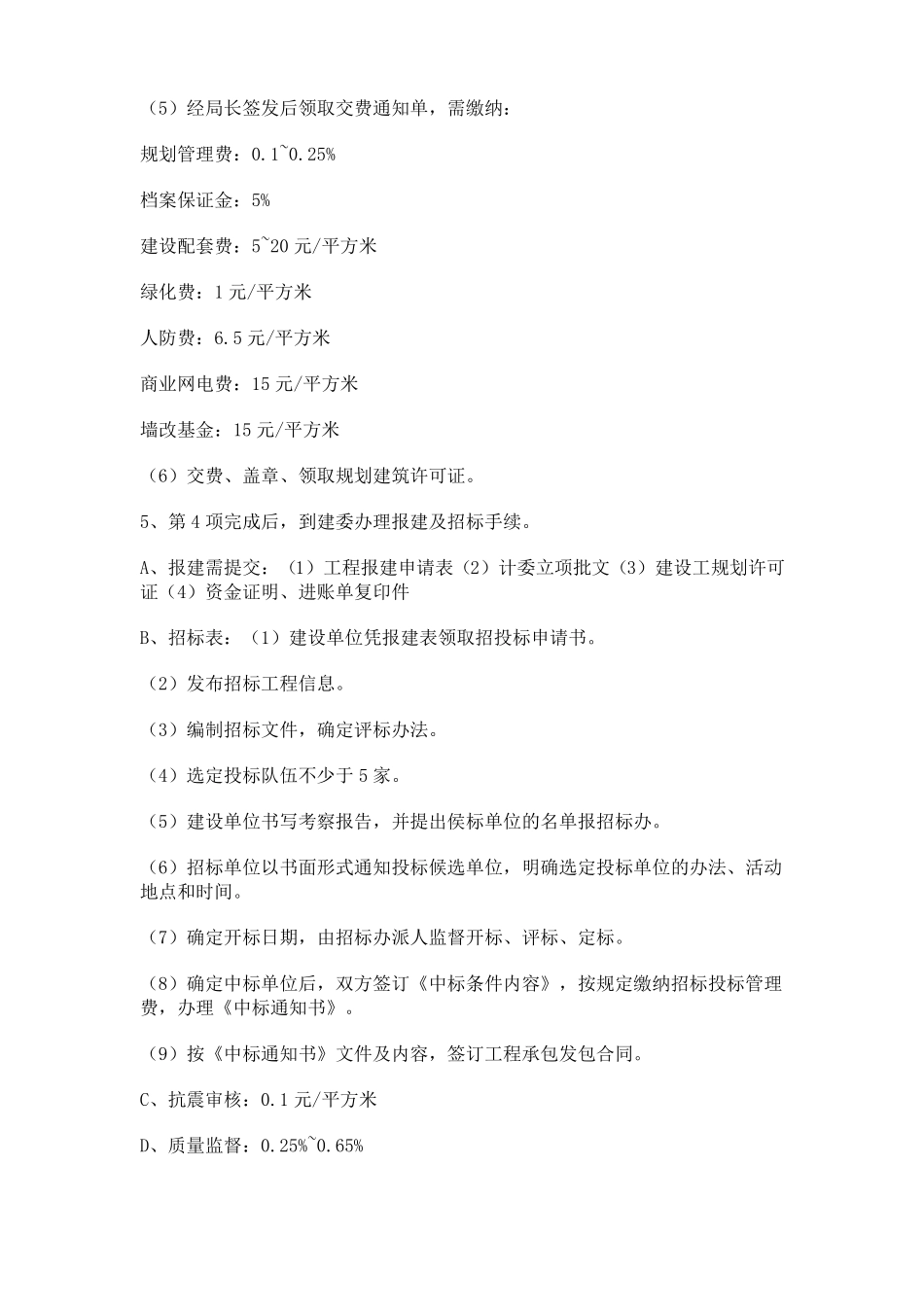

(5)经局长签发后领取交费通知单,需缴纳:规划管理费:0
25%档案保证金:5%建设配套费:5~20 元
