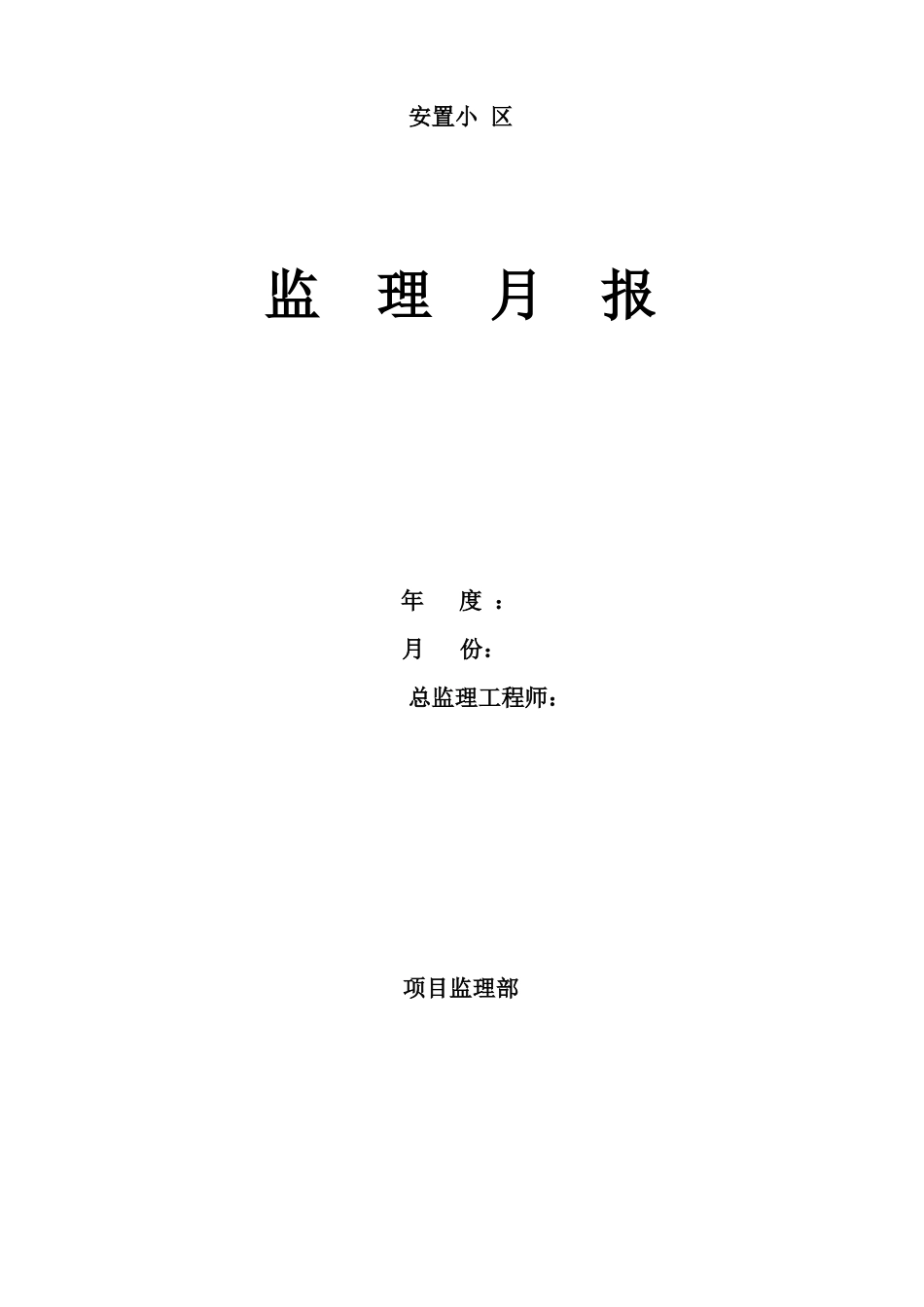

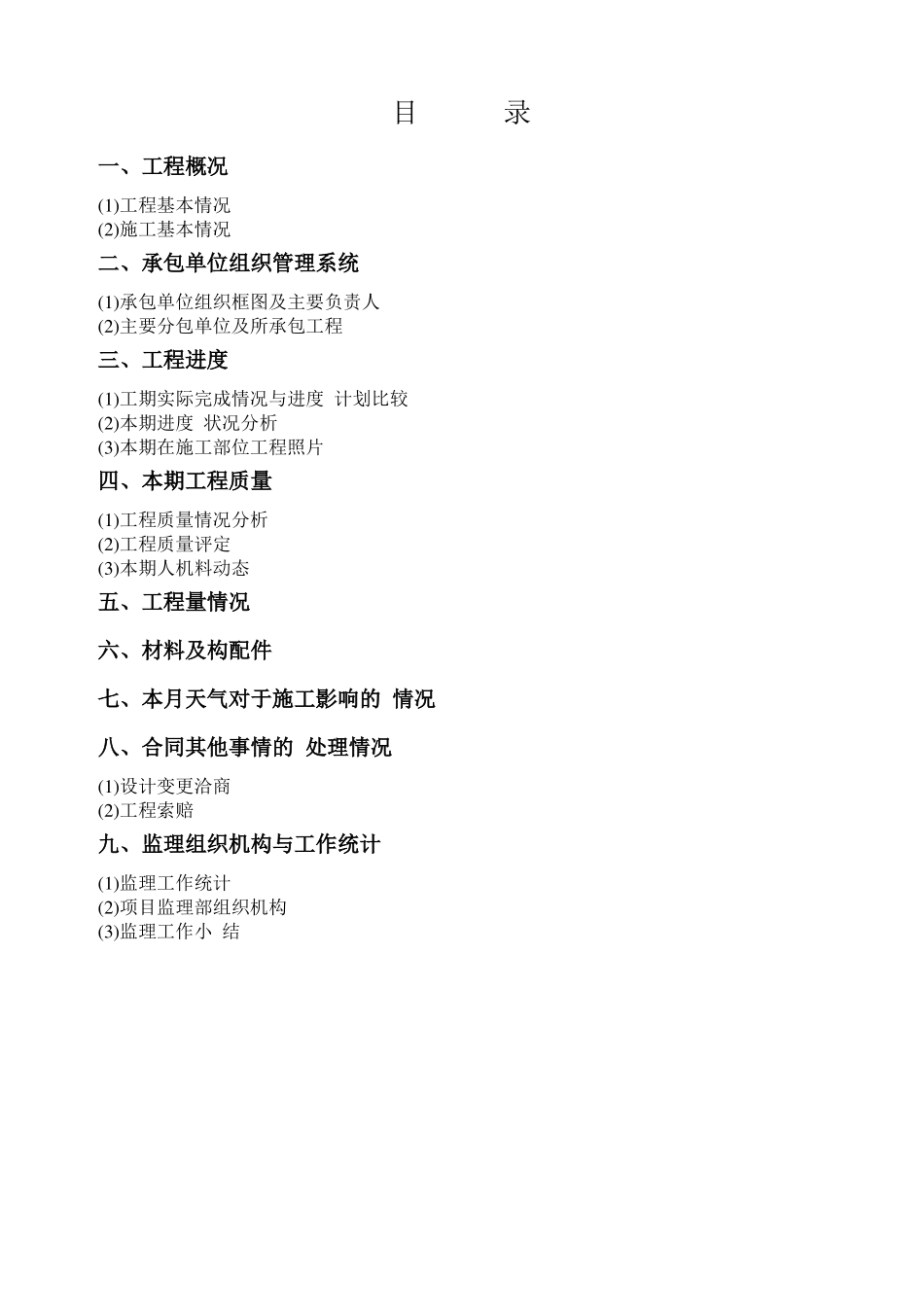

安置小 区监理月报年度 :月份:总监理工程师:项目监理部目录一、工程概况(1)工程基本情况(2)施工基本情况二、承包单位组织管理系统(1)承包单位组织框图及主要负责人(2)主要分包单位及所承包工程三、工程进度(1)工期实际完成情况与进度 计划比较(2)本期进度 状况分析(3)本期在施工部位工程照片四、本期工程质量(1)工程质量情况分析(2)工程质量评定(3)本期人机料动态五、工程量情况六、材料及构配件七、本月天气对于施工影响的 情况八、合同其他事情的 处理情况(1)设计变更洽商(2)工程索赔九、监理组织机构与工作统计(1)监理工作统计(2)项目监理部组织机构(3)监理工作小 结1

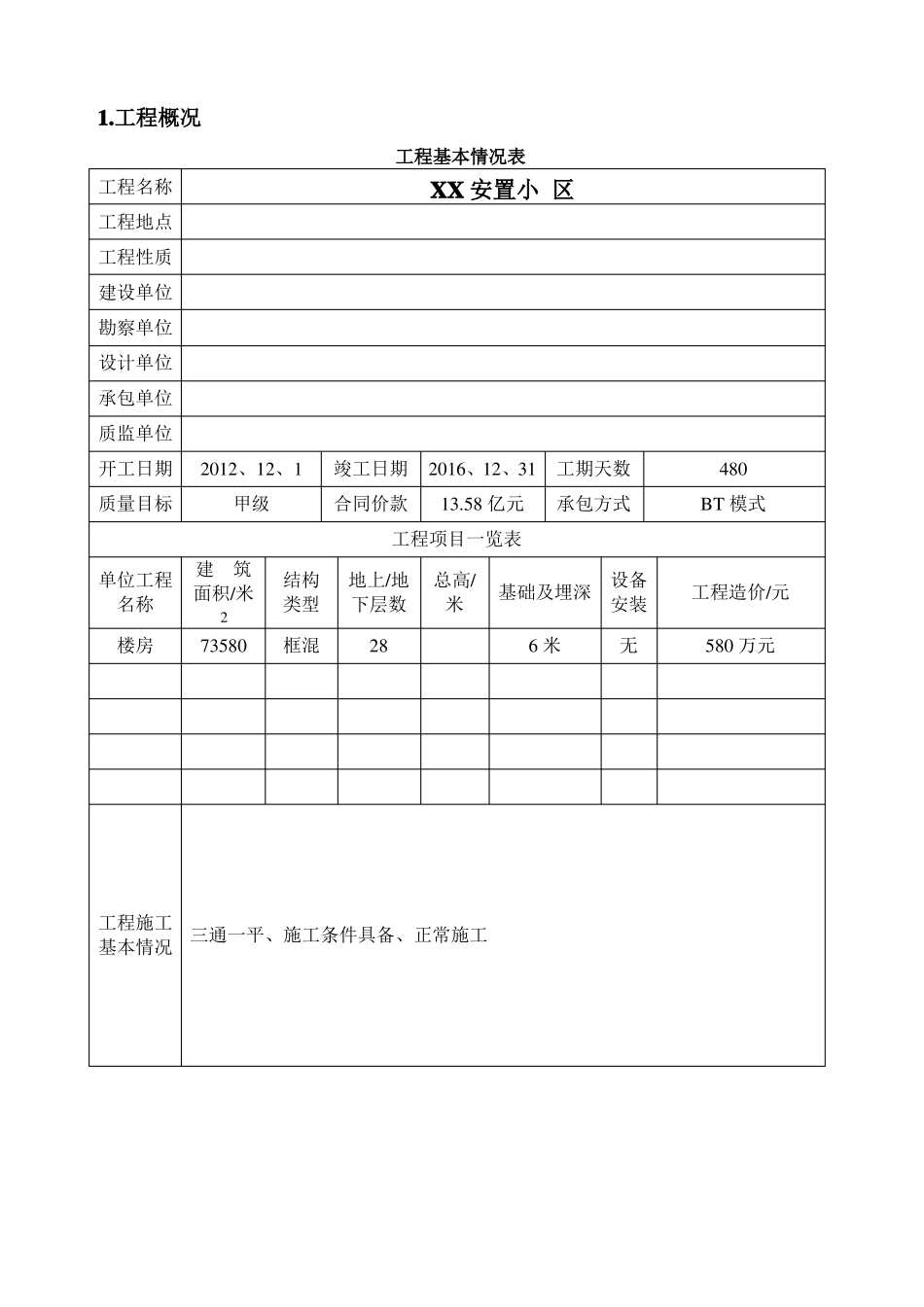

工程概况工程基本情况表工程名称工程地点工程性质建设单位勘察单位设计单位承包单位质监单位开工日期质量目标2012、12、1甲级XX 安置小 区竣工日期2016、12、31工期天数合同价款13
58 亿元承包方式480BT 模式工程项目一览表单位工程名称楼房建筑面积/米273580结构类型框混地上/地下层数28总高/米基础及埋深6 米设备安装无工程造价/元580 万元工程施工三通一平、施工条件具备、正常施工基本情况2
进度 计划本月实际完成情况与计划进度 比较表月序日号分部工程名称11123456789111111101234561718192021222324252627282930计划进度实际进度(1)对进度 完成情况的 分析管理员管理到位、施工队伍工作积极、施工过程中未出现工伤及不安全事故发生(2)本月采取的 措施及效果该施工单位采用交叉、平行、流水作业等施工方法、有效的 提高了施工进度3
工程质量(1)检验批工程验收情况检验批工程验收情况统计表验收情况序号检验批名称部位承包单位自评监理单位验收01孔桩孔桩开挖报告资料齐全、施工合格正常本月一次验收合格率: 80 %(2)主要施工试验情况主要施工
