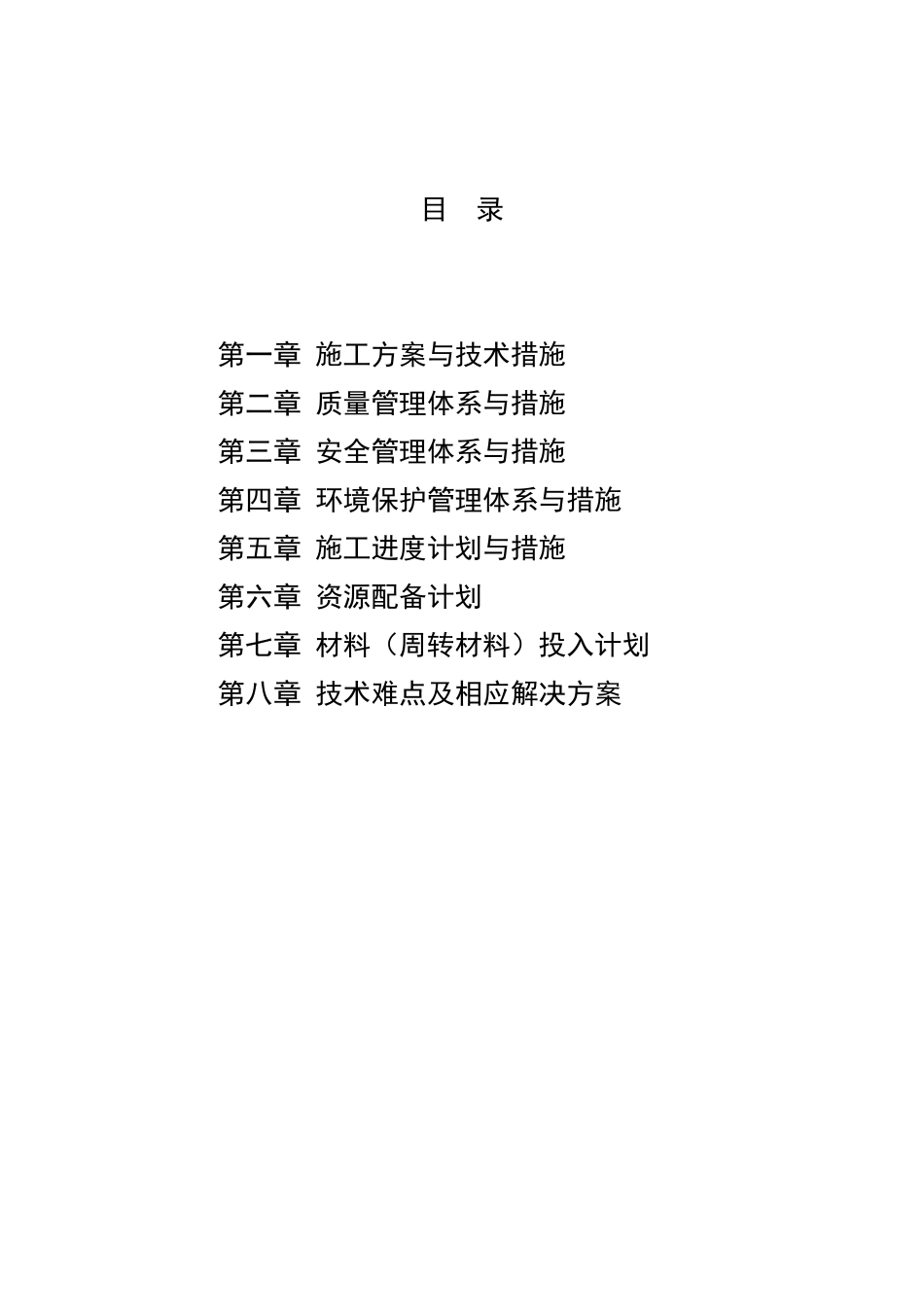

目录第一章第二章第三章第四章第五章第六章第七章第八章施工方案与技术措施质量管理体系与措施安全管理体系与措施环境保护管理体系与措施施工进度计划与措施资源配备计划材料(周转材料)投入计划技术难点及相应解决方案第一章施工方案与技术措施一、施工方案合理,施工部署全面(一)工程概况1、工程简介:1
1、项目名称:新疆生产建设兵团第四师 61 团中学校舍安全工程建设项目(第二标段)1
2、建设地点:兵团第四师 61 团
3、工程范围对原有的中学逸夫综合艺术楼及中学食堂进行加固,包括主体结构的加固及装修,水、暖、电的重新安装
4、结构层数:中学逸夫综合艺术楼地上三层,建筑面积为 874平方米,中学食堂地上一层,建筑面积为 541 平方米,两栋楼总计1415 平方米
5、工程质量等级为“合格”
6、结构类型:砖混结构
7、2013 年 7 月 10 日开工,2013 年 8 月 25 日竣工,总工期为47 天(日历日)
2、建筑做法:2

1、屋面改造拆除原有屋面并清洗结构层表面后重新铺设屋面,做法如下:防水层:4 厚 SBS 改性沥青防水卷材;找平层:1:2 水泥砂浆找平层;找坡层:加气砼2%找坡,最低处为 20,坡向雨水口;保温层:EPS 板 50 厚,分两层共 100 厚错缝干铺;隔气层:沥青玛蹄脂隔气层,沿女儿墙应涂至檐口;找平层:20 厚 1:3 水泥砂浆找平层;结构层
2、门窗改造原有双层钢窗全部拆除,改为塑钢窗,原窗洞口不变,窗选用06J706 图集;门改为节能门,所有门窗尺寸及数量要与实际校对后方可定制安装;外窗气密性等级为4 级;玻璃门、窗须有资质专业厂家制作安装,且有强度,风压计算书,安装施工图等资料备案
3、外墙面做法(1)墙面上增贴 60 厚 EPS 保温层,重新刷外墙乳胶漆颜色由甲方自定
(三)结构说明:1、结构加固的材料强度1
