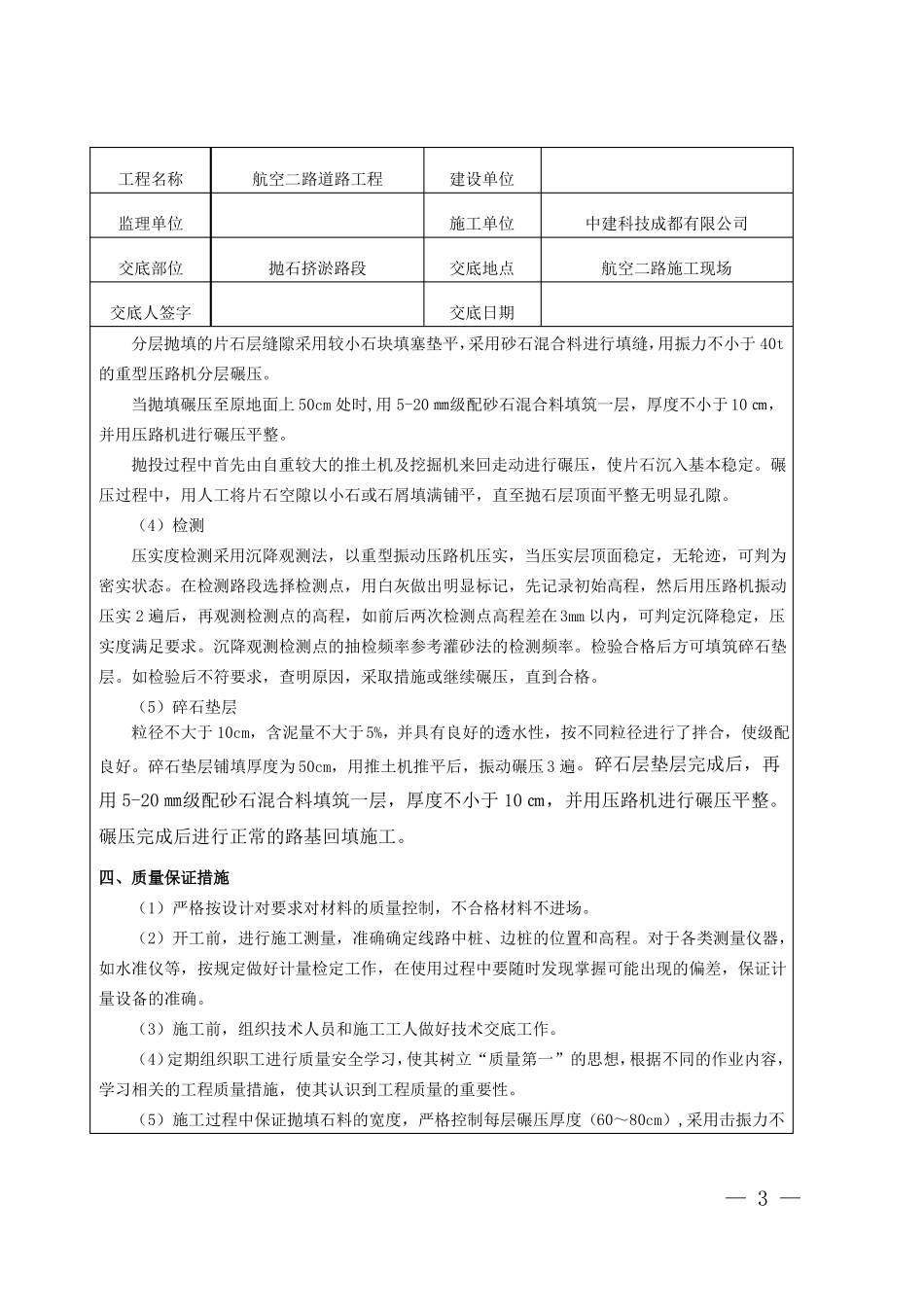

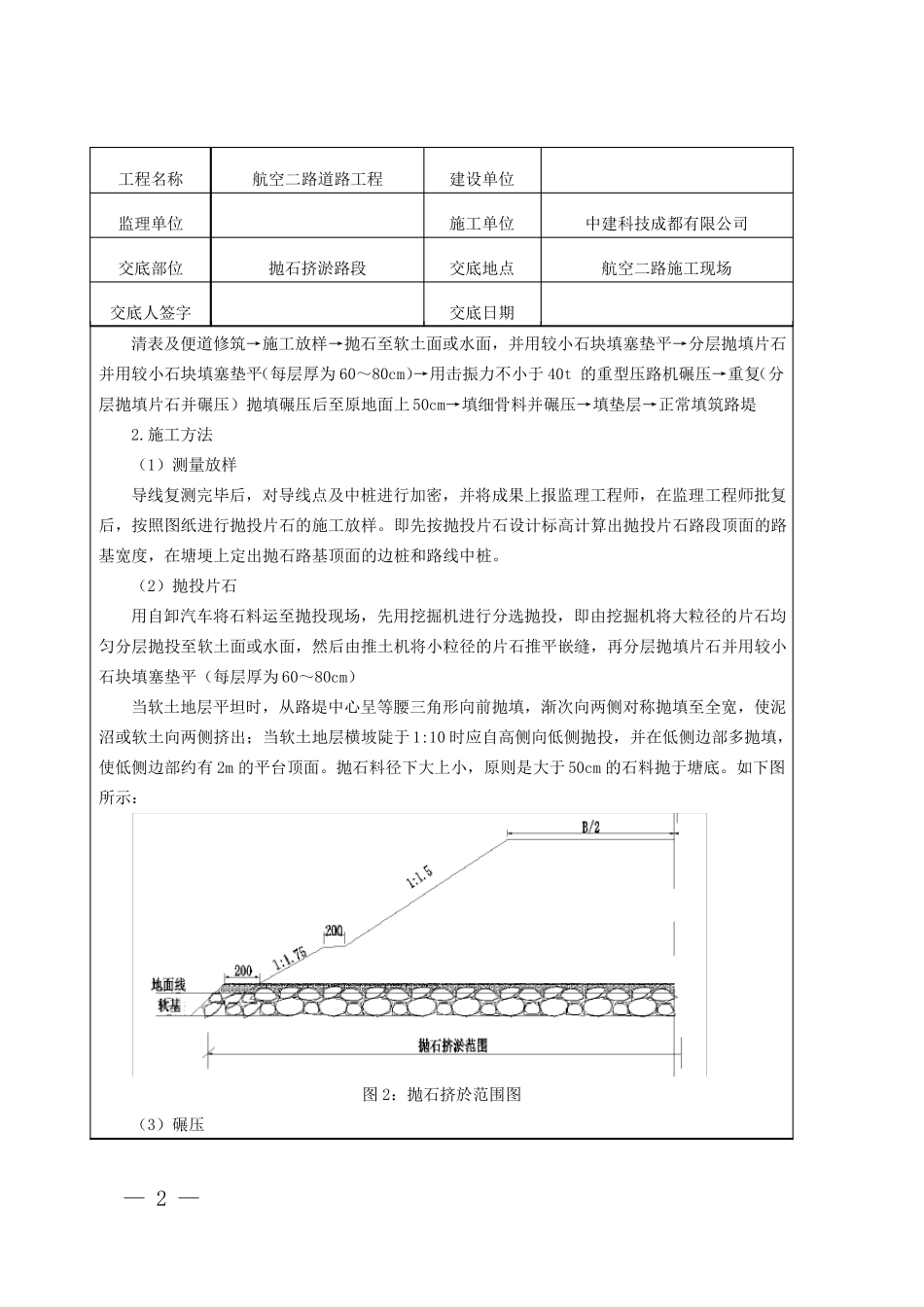

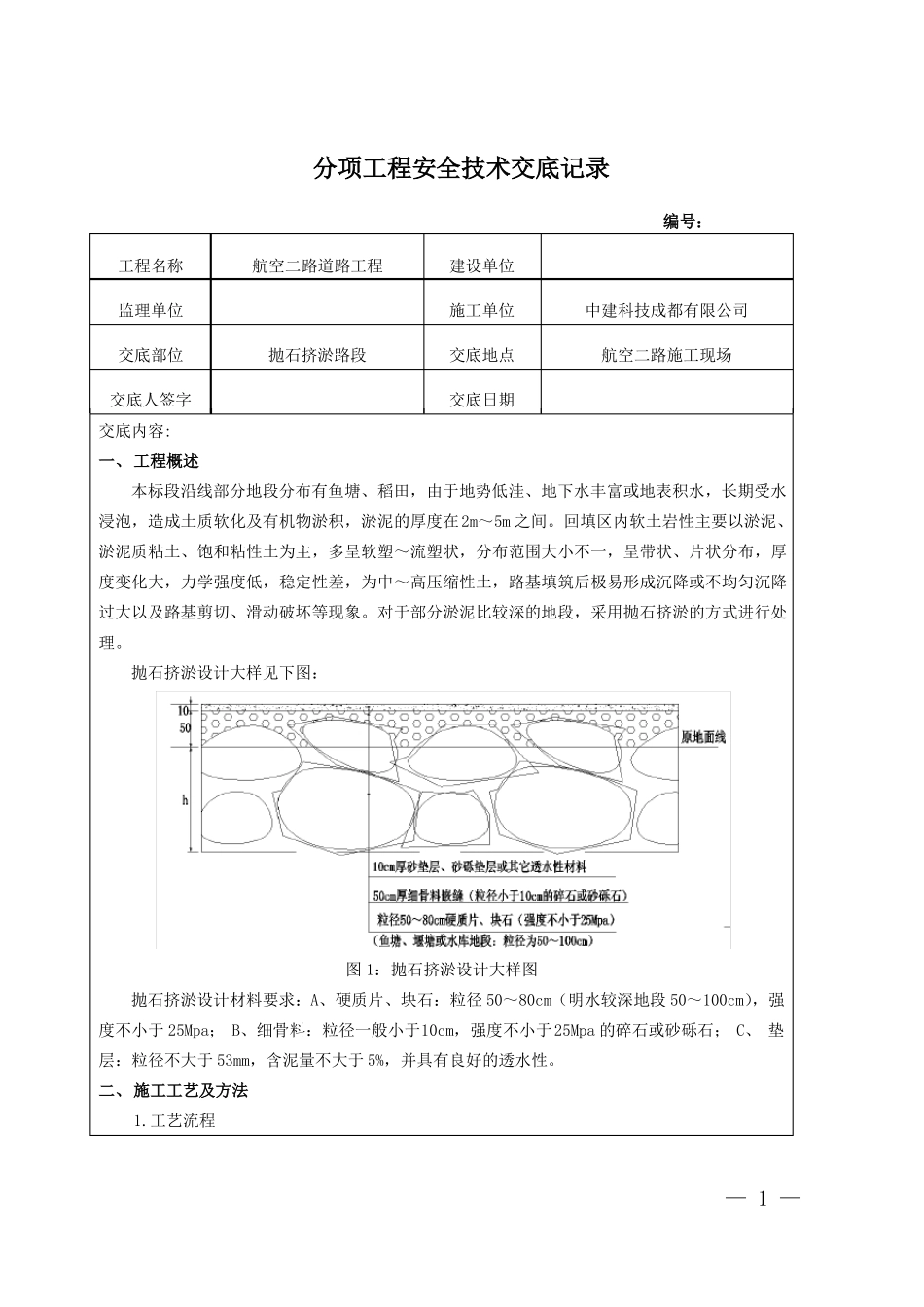

分项工程安全技术交底记录编号:工程名称监理单位交底部位交底人签字交底内容:一、工程概述本标段沿线部分地段分布有鱼塘、稻田,由于地势低洼、地下水丰富或地表积水,长期受水浸泡,造成土质软化及有机物淤积,淤泥的厚度在2m~5m 之间。回填区内软土岩性主要以淤泥、淤泥质粘土、饱和粘性土为主,多呈软塑~流塑状,分布范围大小不一,呈带状、片状分布,厚度变化大,力学强度低,稳定性差,为中~高压缩性土,路基填筑后极易形成沉降或不均匀沉降过大以及路基剪切、滑动破坏等现象。对于部分淤泥比较深的地段,采用抛石挤淤的方式进行处理。抛石挤淤设计大样见下图:航空二路道路工程抛石挤淤路段建设单位施工单位交底地点交底日期中建科技成都有限公司航空二路施工现场图 1:抛石挤淤设计大样图抛石挤淤设计材料要求:A、硬质片、块石:粒径 50~80cm(明水较深地段 50~100cm),强度不小于 25Mpa; B、细骨料:粒径一般小于10cm,强度不小于25Mpa 的碎石或砂砾石; C、 垫层:粒径不大于 53mm,含泥量不大于 5%,并具有良好的透水性。二、施工工艺及方法1.工艺流程— 1 —工程名称监理单位交底部位交底人签字航空二路道路工程抛石挤淤路段建设单位施工单位交底地点交底日期中建科技成都有限公司航空二路施工现场清表及便道修筑→施工放样→抛石至软土面或水面,并用较小石块填塞垫平→分层抛填片石并用较小石块填塞垫平(每层厚为 60~80cm)→用击振力不小于 40t 的重型压路机碾压→重复(分层抛填片石并碾压)抛填碾压后至原地面上 50cm→填细骨料并碾压→填垫层→正常填筑路堤2.施工方法(1)测量放样导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理工程师,在监理工程师批复后,按照图纸进行抛投片石的施工放样。即先按抛投片石设计标高计算出抛投片石路段顶面的路基宽度,在塘埂上定出抛石路基顶面的边桩和路线中桩。(2)抛投片石用自卸汽车将石料运至抛投现场,先用挖掘机进行分选抛投,即由挖掘机将大粒径的片石均匀分层抛投至软土面或水面,然后由推土机将小粒径的片石推平嵌缝,再分层抛填片石并用较小石块填塞垫平(每层厚为 60~80cm)当软土地层平坦时,从路堤中心呈等腰三角形向前抛填,渐次向两侧对称抛填至全宽,使泥沼或软土向两侧挤出;当软土地层横坡陡于 1:10 时应自高侧向低侧抛投,并在低侧边部多抛填,使低侧边部约有 2m 的平台顶面。抛石料径下大上小,原则是大于 50cm 的石料...
