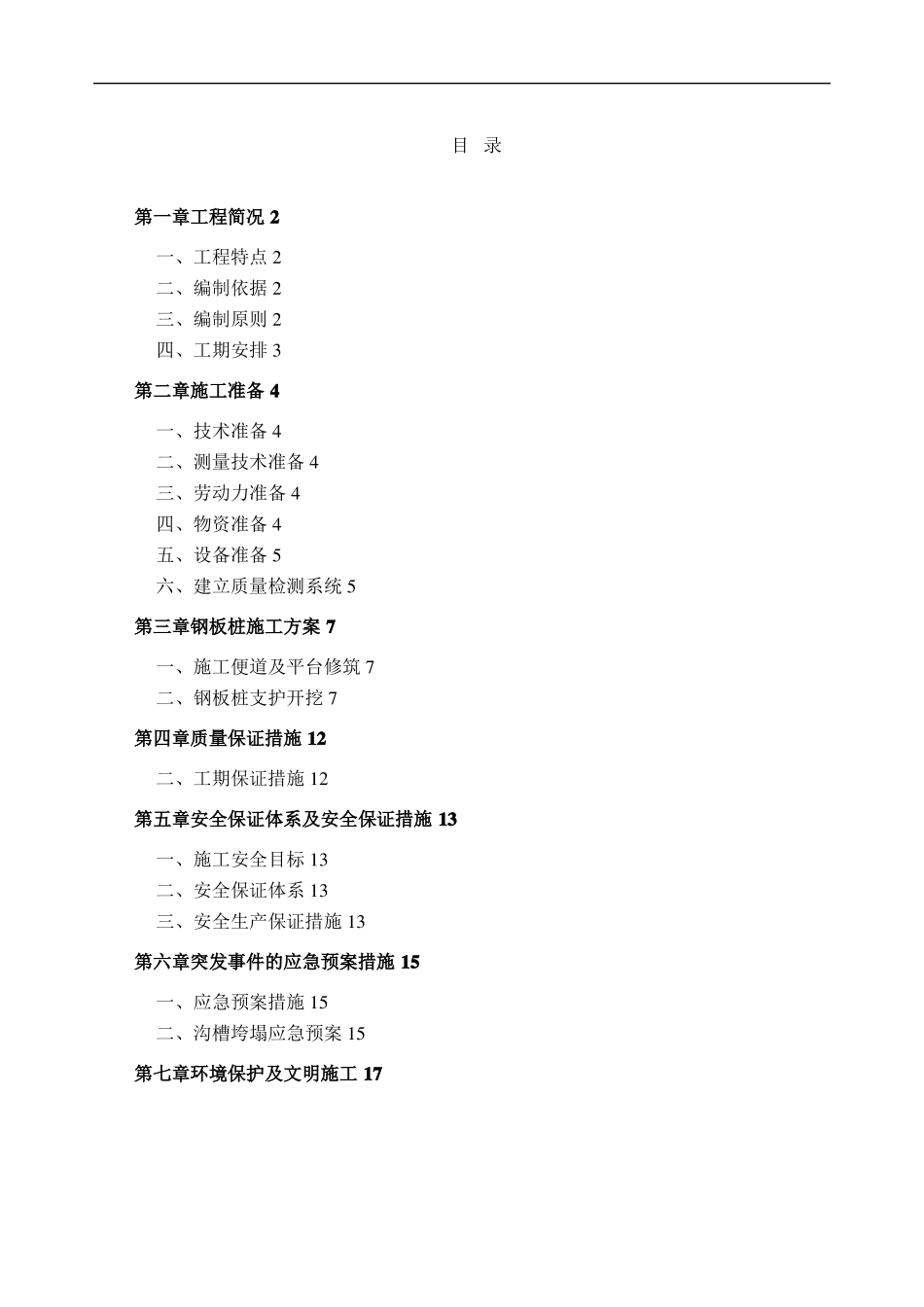

目 录第一章工程简况 2一、工程特点 2二、编制依据 2三、编制原则 2四、工期安排 3第二章施工准备 4一、技术准备 4二、测量技术准备 4三、劳动力准备 4四、物资准备 4五、设备准备 5六、建立质量检测系统 5第三章钢板桩施工方案 7一、施工便道及平台修筑 7二、钢板桩支护开挖 7第四章质量保证措施 12二、工期保证措施 12第五章安全保证体系及安全保证措施 13一、施工安全目标 13二、安全保证体系 13三、安全生产保证措施 13第六章突发事件的应急预案措施 15一、应急预案措施 15二、沟槽垮塌应急预案 15第七章环境保护及文明施工 17第一章 工程简况一、工程特点本工程为新建管道工程,沿湾坡路道路西侧绿化带敷设,全长 1925M,建设内容包括中水管工程、污水管道工程、电力沟(土建工程)、污水压力管道工程、污水提升泵站231m3/h 一座及附属构筑物。拟建地沿线路面高程线大致呈 W 形分布,地势整体呈北高南低,整体开挖深度不一,污水管最深处达 7.2M 左右。管道敷设采用直接开挖埋置的方法,沟槽开挖按深度在 K0+750~K1+200 段,平均开挖深度超过 5M,且西侧紧邻砂石堆场,考虑安全施工,为避免对已成型车行道、人行道、绿化带以及沿线建构筑物造成损坏,在沟槽开挖深度大、开挖面受限的区域采用拉森钢板桩进行支护措施,根据现场实际情况,纵向污水管网沟槽开挖采用 9m 拉森Ⅲ型钢板桩支护。开挖的同时安排机械随挖随转,将弃土转移至基坑边线 5m 以外且堆土高度不超过 1.0m,开挖量大时直接装车运至场外。钢板桩支护工程量如下表:序号1桩号钢板桩尺寸(mm)单位延 M数量900备注K0+750-K1+200400×125×9000其余段落如需钢板桩支护施工,其工程量根据现场实际发生量予以确定。二、编制依据1.排水工程施工设计图;2.《给水排水管道施工及验收规范》GB50268-20083.现行的相关施工技术与质量验收规范4.现场考察所获得的有关地形、水文、地质、交通、电力等资料;5.我公司 ISO9001:2000 质量标准中,正在执行的《质量手册》、《程序文件》和相关文件的有效版本;6.我公司拥有的科技工法、成果、施工机械设备实力,以及长期从事高等级公路建设所积累的丰富施工经验。三、编制原则1.确保工期、质量和施工安全,控制工程成本,严格按施工规范和设计要求施工,确保关键目标实现;2.在保证工期、质量、安全的前提下,使人力、机械、物资等资源得到最佳配置;3.最大限度地保护好工程所在地的环境、植...
