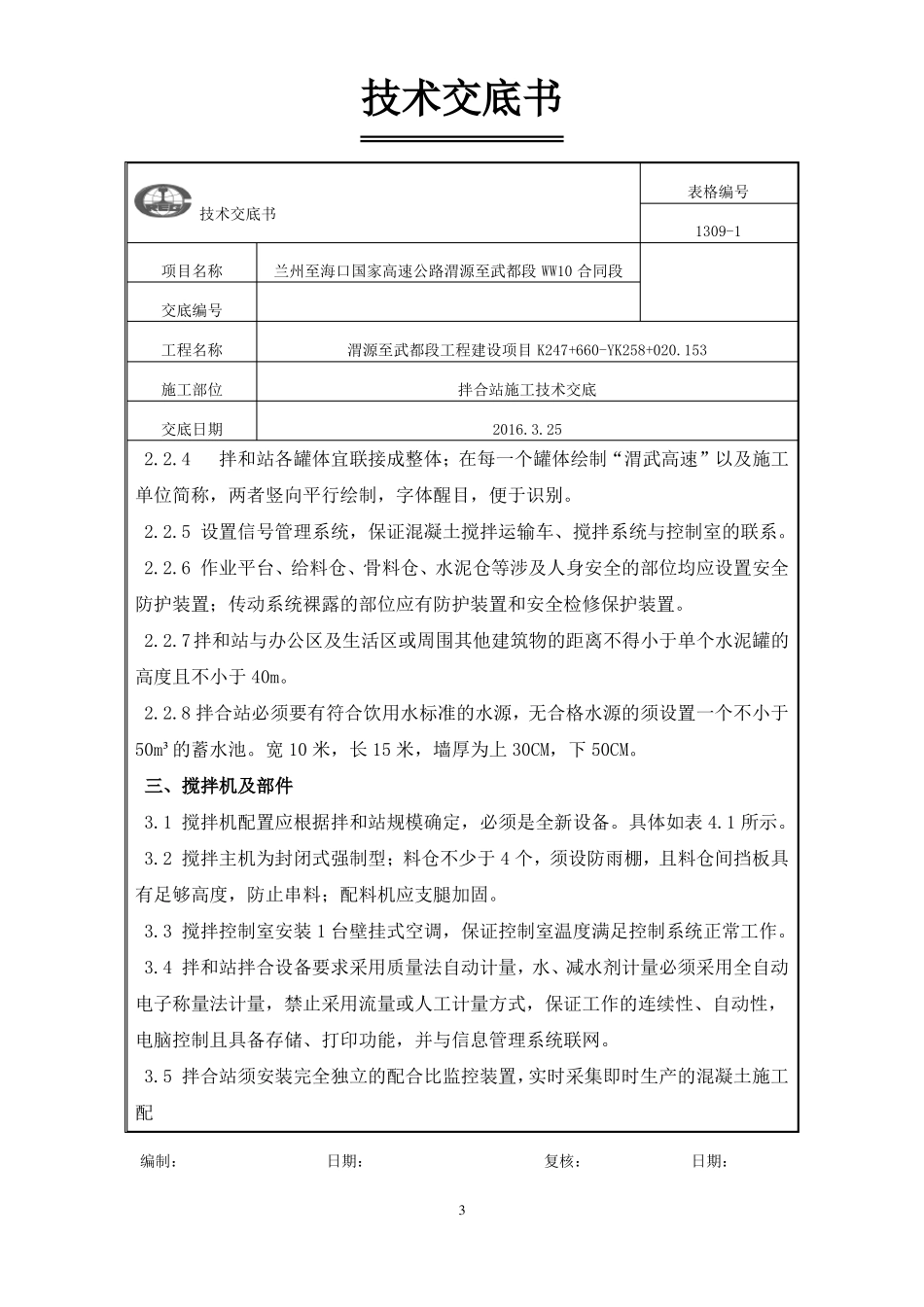

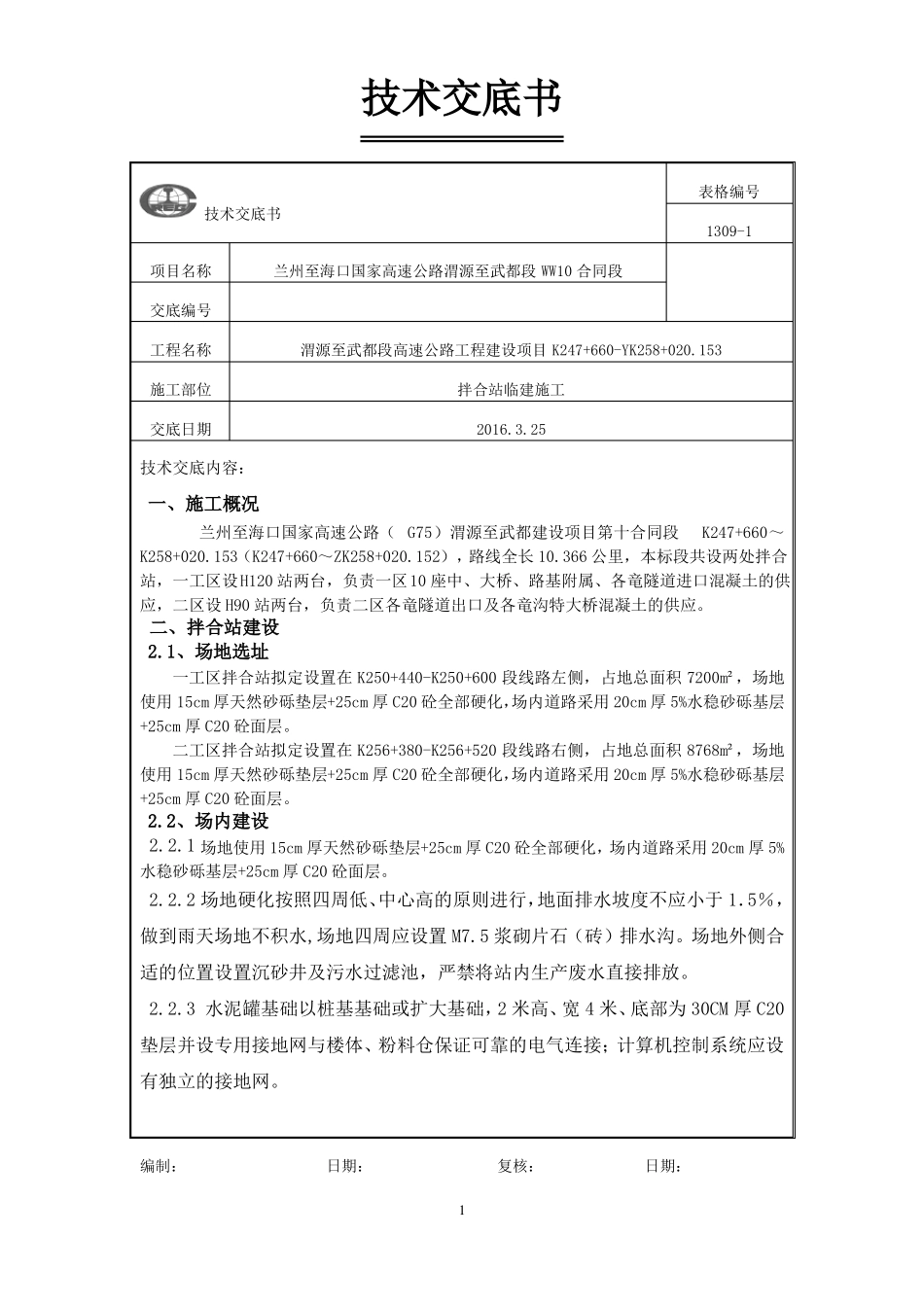

技术交底书表格编号技术交底书1309-1项目名称交底编号工程名称施工部位交底日期兰州至海口国家高速公路渭源至武都段 WW10 合同段渭源至武都段高速公路工程建设项目 K247+660-YK258+020
153拌合站临建施工2016
25技术交底内容:一、施工概况兰州至海口国家高速公路( G75)渭源至武都建设项目第十合同段K247+660~K258+020
153(K247+660~ZK258+020
152),路线全长 10
366 公里,本标段共设两处拌合站,一工区设H120 站两台,负责一区10 座中、大桥、路基附属、各竜隧道进口混凝土的供应,二区设 H90 站两台,负责二区各竜隧道出口及各竜沟特大桥混凝土的供应
二、拌合站建设2
1、场地选址一工区拌合站拟定设置在 K250+440-K250+600 段线路左侧,占地总面积 7200m²,场地使用 15cm 厚天然砂砾垫层+25cm 厚 C20 砼全部硬化,场内道路采用 20cm 厚 5%水稳砂砾基层+25cm 厚 C20 砼面层
二工区拌合站拟定设置在 K256+380-K256+520 段线路右侧,占地总面积 8768m²,场地使用 15cm 厚天然砂砾垫层+25cm 厚 C20 砼全部硬化,场内道路采用 20cm 厚 5%水稳砂砾基层+25cm 厚 C20 砼面层
2、场内建设 2
1 场地使用 15cm 厚天然砂砾垫层+25cm 厚 C20 砼全部硬化,场内道路采用 20cm 厚 5%水稳砂砾基层+25cm 厚 C20 砼面层
2 场地硬化按照四周低、中心高的原则进行,地面排水坡度不应小于 1.5%,做到雨天场地不积水,场地四周应设置 M7
5 浆砌片石(砖)排水沟
场地外侧合适的位置设置沉砂井及污水过滤池,严禁将站内生产废水直接排放
3 水泥罐基础以桩基基础或扩大基础,2 米高
