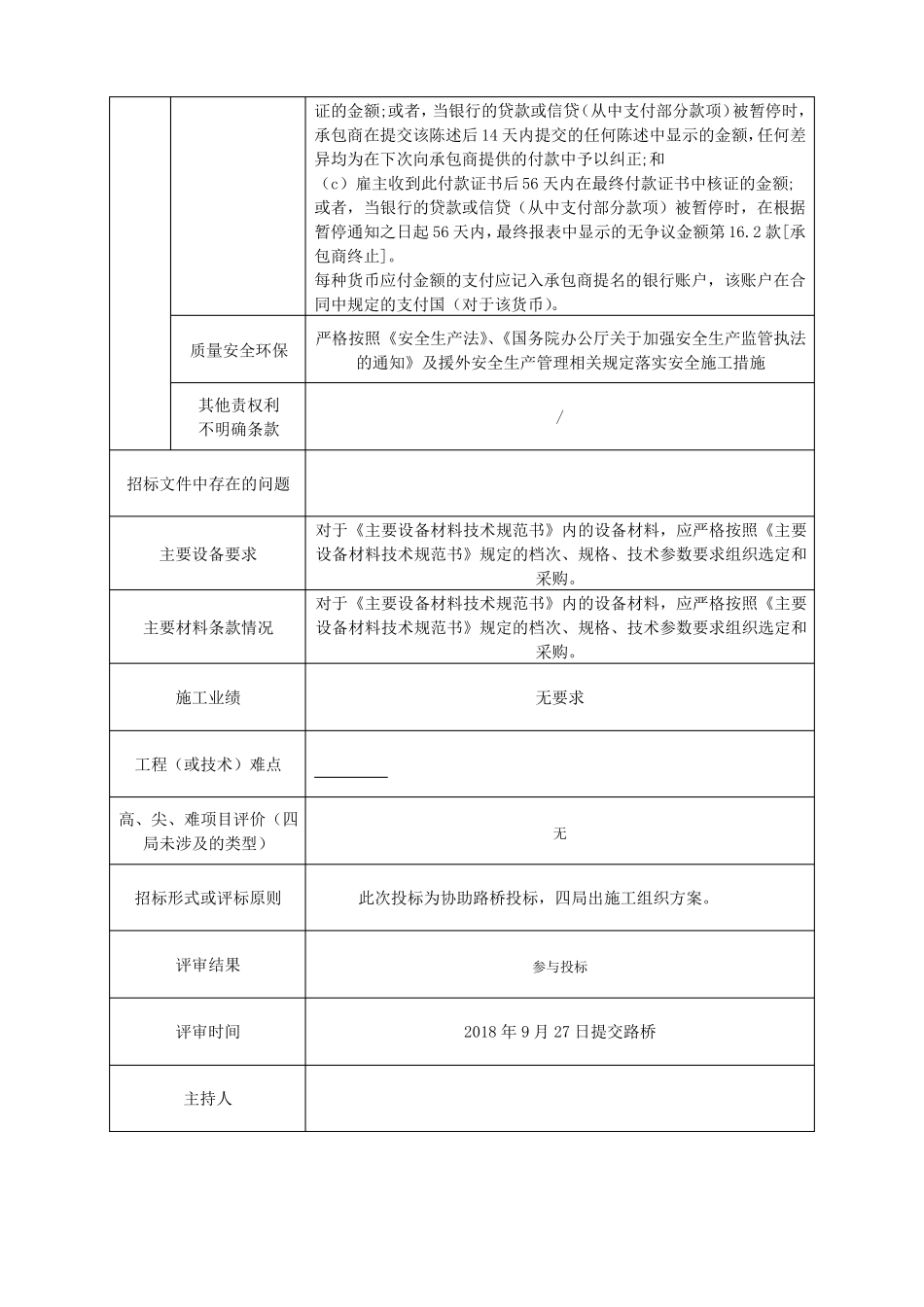

招标文件评审记录表 3 SGJGJF-JL-KFB-ZP- -项目名称及所在地格鲁吉亚 E-60 高速公路 Ubisa-Shorapani 段本项目为新建高速公路项目,项目工期 40 个月,亚行贷款。项目总长度为 13.04km,设计时速 100km/小时。为双向 4 车道水泥混凝土路面,宽度为 27.6m,路面结构层从上到下为:28cm 水泥混凝土路面,30cm 碎石基层,30cm 砂砾石混合底基层。主要工程内容包括:清表,路面底基层、基层,和水泥混凝土面层、包括桥梁、隧道、涵洞、交通工程和附属工程等。工程概况主要工程量包括挖方;路基挖土石方:277 万方;填方:53 万方;结构物挖土石方 29 万方,涵洞 385m;桥梁 14 座,总长 2.71km(最短 33 米,最长 534 米),桥梁长度占线路总长的20.78%,桥梁混凝土约 16.7 万方。隧道 9 座,总长 7.07km(最短 295m,最长 1.64km),占线路总长的 54.22%,水泥混凝土约 43 万方。砂砾底基层 4.9 万方,碎石基层 8.47 万方,路面水泥混凝土 2.37 万方、沥青混凝土 1.51 万方。现场考察自然环境情况规定工期养护期投资单位业主设计咨询公司/ 1095 天730 天欧洲投资银行(EIB)格鲁吉亚地区发展及基础设施部道路部/银行保函,保函金额相当于合同总价的 10%资金情况投标保证金的形式及额度/工程款的支付币种及比例美元履约保证金的形式及额度外汇与当地币比例主要人员要求项目经理官价市价资格及业绩能满足项目施工要求,而且有当地施工经验总工程师资格及业绩能满足项目施工要求,而且有当地施工经验工程总价估计36900 万美元投资估计主要税率及减免优惠经济效益预测雇主的索赔/报价所含税费:增值税 18%。/主要合同专项条款如果雇主认为自己有权根据本条款的任何条款或与合同有关的其他方式支付任何款项,和/或延长缺陷通知期限,雇主或工程师应向承包商发出通知和详情。但是,根据第 4.19 款[电力,水和煤气],根据第4.20 款[雇主的设备和免费发布材料]或承包商要求的其他服务,应付的款项不需要通知。通知应在切实可行的范围内尽快发出,且不得超过雇主了解或应当了解引起索赔的事件或情况后 28 天。有关延长缺陷通知期的通知应在该期限届满前发出。详情应说明该项索赔的条款或其他依据,并应包括证明雇主认为自己有权与合同有关的金额和/或延期。然后,工程师应按照第 3.5 款[确定]的规定,同意或确定(i)雇主有权由承包商支付的金额(如果有的话),和/或(ii)延期(如果任何)缺陷通...
