上海轨道交通 9 号线三期(东延伸)工程 6B 标段中国中铁二局上海轨道交通 9 号线三期(东延伸)工程 6B 标段项目部中国中铁二局城通公司QC 成果资料2015 年度提高地下连续墙预埋接驳器成活率组长: 邓洪编写人: 何巨川发表人: 何巨川小 组 名 称 :中铁二局上海 9-6B 标项目经理部 QC 小组小组所在单位:中国中铁二局城通公司- 1 -上海轨道交通 9 号线三期(东延伸)工程 6B 标段提高地下连续墙预埋接驳器成活率中铁二局上海 9-6B 标项目经理部 QC 小组1、工程概况民雷路站站台计算长度中心里程为SDK57+601
500,车站结构设计起讫里程为SDK57+491
900~SDK57+677
500(右线),总长188
400m(外皮),宽20
44m(外皮),是单柱双跨二层地下车站,覆土 3

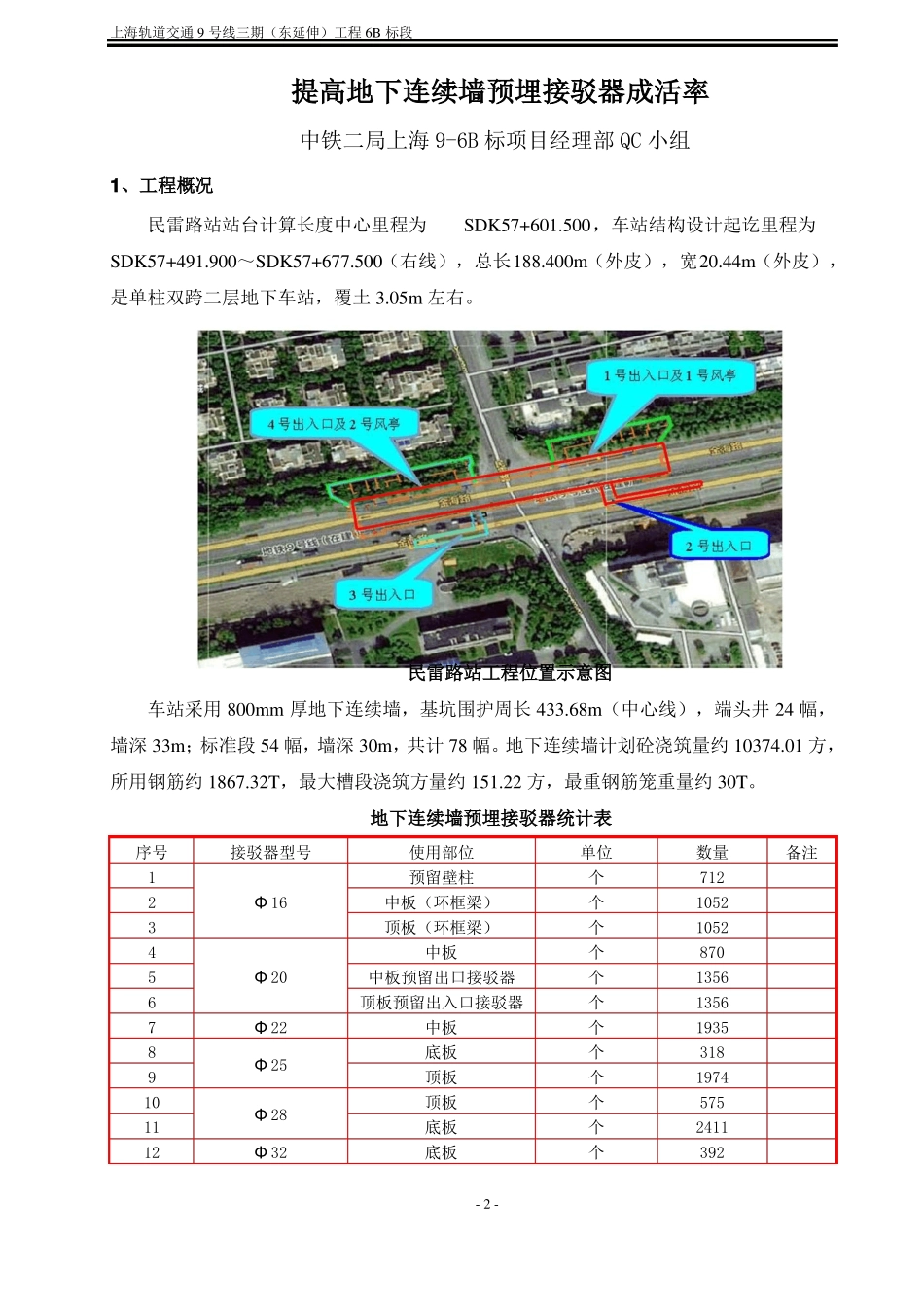

05m 左右
民雷路站工程位置示意图车站采用 800mm 厚地下连续墙,基坑围护周长 433
68m(中心线),端头井 24 幅,墙深 33m;标准段 54 幅,墙深 30m,共计 78 幅
地下连续墙计划砼浇筑量约 10374
01 方,所用钢筋约 1867
32T,最大槽段浇筑方量约 151
22 方,最重钢筋笼重量约 30T
地下连续墙预埋接驳器统计表序号123456789101112接驳器型号Φ 16使用部位预留壁柱中板(环框梁)顶板(环框梁)中板单位个个个个个个个个个个个个数量7121052105287013561356193531819745752411392备注Φ 20Φ 22Φ 25Φ 28Φ 32中板预留出口接驳器顶板预留出入口接驳器中板底板顶板顶板底板底板- 2 -上海轨道交通 9 号线三期(东延伸)工程 6B 标段合计个140032、小组概况QC 小组成员简介表小组名称课题名称成立日期活动次数序号1234567姓名邓洪蒲兵钟鸿翔李兵何巨川
