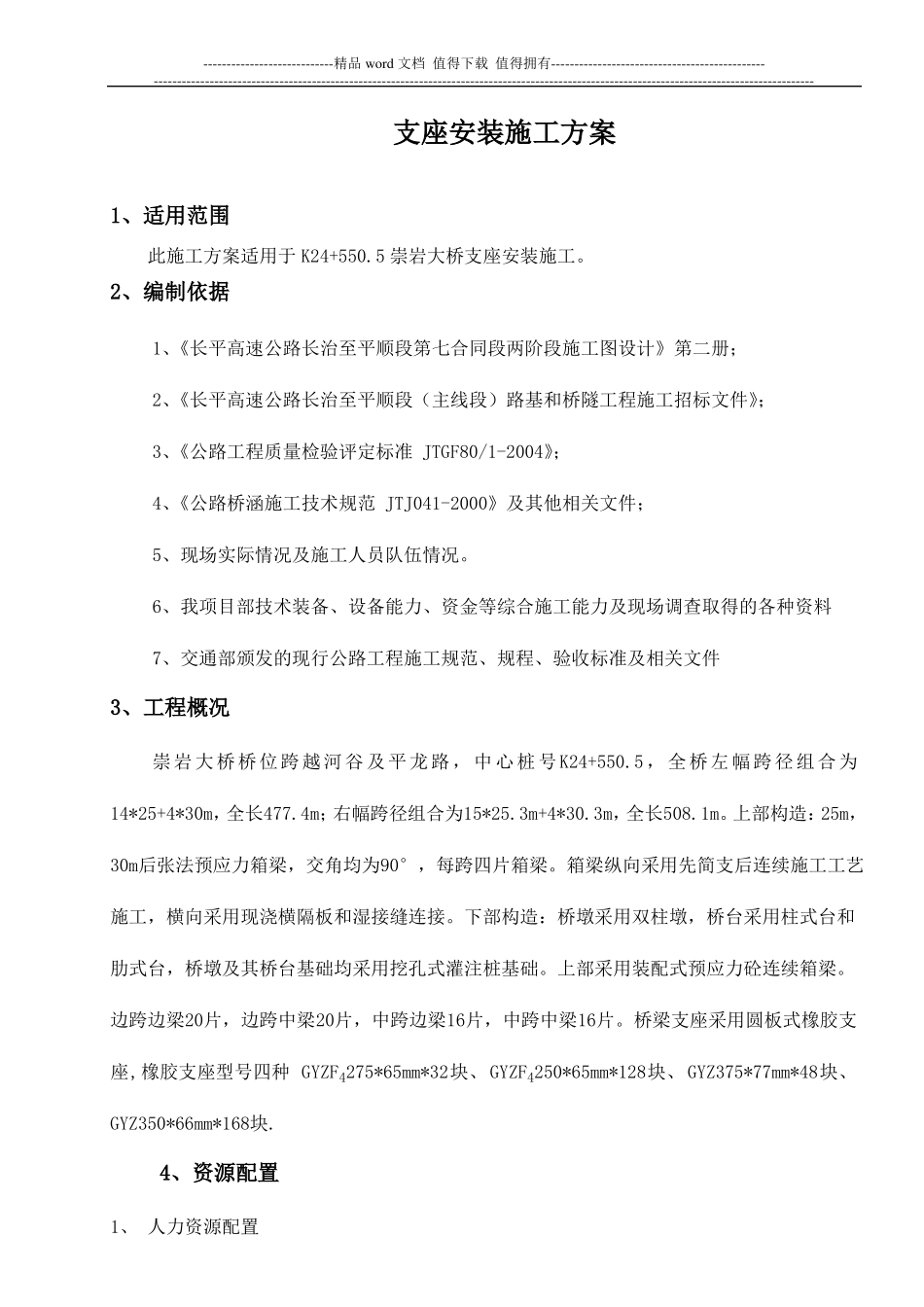

----------------------------精品 word 文档 值得下载 值得拥有--------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------支座安装施工方案1、适用范围此施工方案适用于 K24+550
5 崇岩大桥支座安装施工
2、编制依据1、《长平高速公路长治至平顺段第七合同段两阶段施工图设计》第二册;2、《长平高速公路长治至平顺段(主线段)路基和桥隧工程施工招标文件》;3、《公路工程质量检验评定标准 JTGF80/1-2004》;4、《公路桥涵施工技术规范 JTJ041-2000》及其他相关文件;5、现场实际情况及施工人员队伍情况

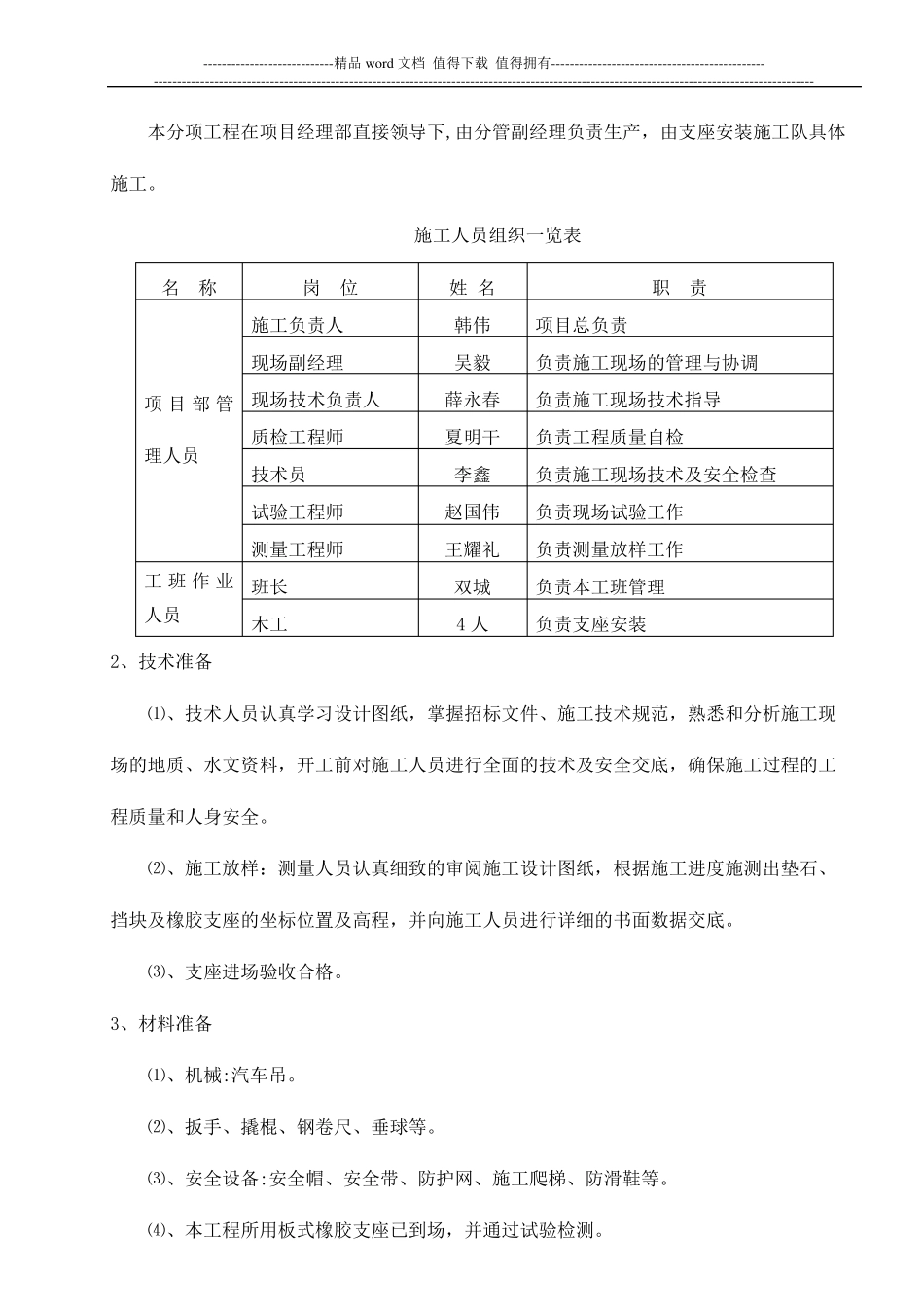

6、我项目部技术装备、设备能力、资金等综合施工能力及现场调查取得的各种资料7、交通部颁发的现行公路工程施工规范、规程、验收标准及相关文件3、工程概况崇岩大桥桥 位跨 越 河 谷 及平 龙路 , 中 心 桩 号 K24+550
5 , 全桥左幅跨径组合为14*25+4*30m,全长477
4m;右幅跨径组合为15*25
3m+4*30
3m,全长508
上部构造:25m,30m后张法预应力箱梁,交角均为90°,每跨四片箱梁
箱梁纵向采用先简支后连续施工工艺施工,横向采用现浇横隔板和湿接缝连接
下部构造:桥墩采用双柱墩,桥台采用柱式台和肋式台,桥墩及其桥台基础均采用挖孔式灌注桩基础
上部采用装配式预应力砼连续箱梁
边跨边梁20片,边跨中梁20片,中跨边梁16片,中跨中梁16片

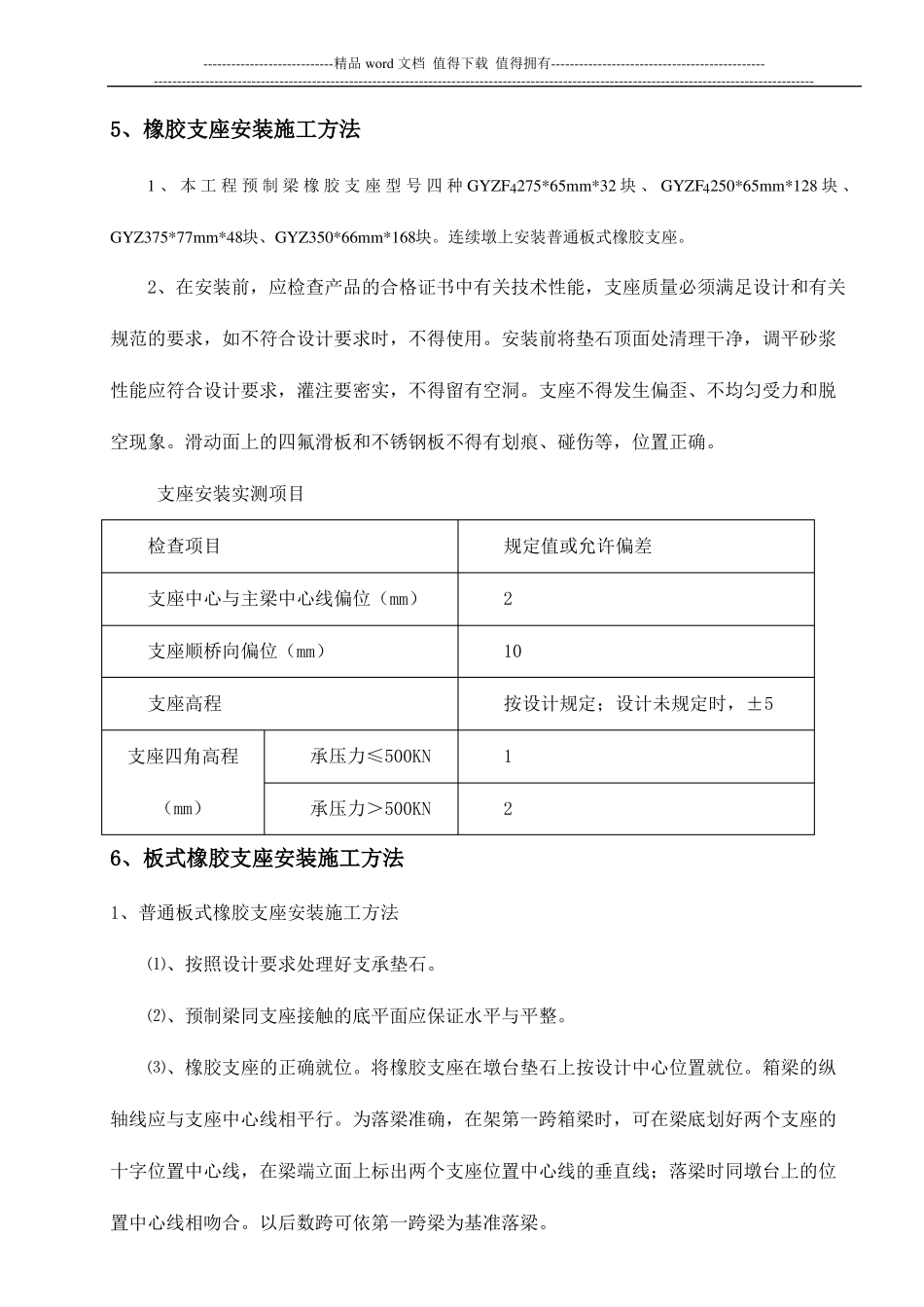

桥梁支座采用圆板式橡胶支座,橡胶支座型
