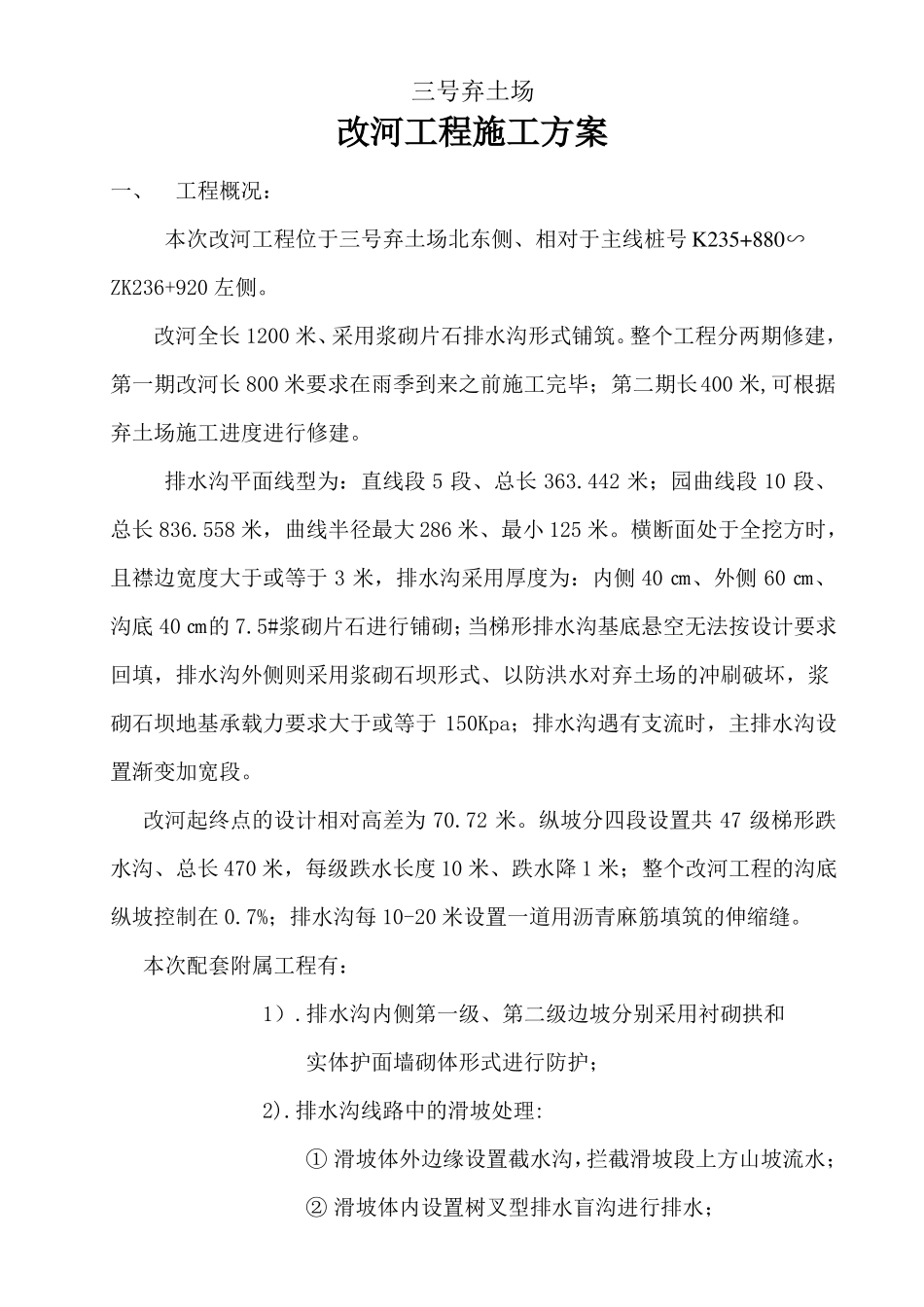

三号弃土场改 河 工 程 施 工 方 案三福高速公路 SA11 合同段中铁三局二公司项目经理部三号弃土场改河工程施工方案一、工程概况:本次改河工程位于三号弃土场北东侧、相对于主线桩号 K235+880∽ZK236+920 左侧
改河全长 1200 米、采用浆砌片石排水沟形式铺筑
整个工程分两期修建,第一期改河长 800 米要求在雨季到来之前施工完毕;第二期长400 米,可根据弃土场施工进度进行修建
排水沟平面线型为:直线段 5 段、总长 363
442 米;园曲线段 10 段、总长 836
558 米,曲线半径最大 286 米、最小 125 米
横断面处于全挖方时,且襟边宽度大于或等于 3 米,排水沟采用厚度为:内侧 40 ㎝、外侧 60 ㎝、沟底 40 ㎝的 7
5#浆砌片石进行铺砌;当梯形排水沟基底悬空无法按设计要求回填,排水沟外侧则采用浆砌石坝形式、以防洪水对弃土场的冲刷破坏,浆砌石坝地基承载力要求大于或等于 150Kpa;排水沟遇有支流时,主排水沟设置渐变加宽段
改河起终点的设计相对高差为 70
纵坡分四段设置共 47 级梯形跌水沟、总长 470 米,每级跌水长度 10 米、跌水降 1 米;整个改河工程的沟底纵坡控制在 0
7%;排水沟每 10-20 米设置一道用沥青麻筋填筑的伸缩缝
本次配套附属工程有:1)
排水沟内侧第一级、第二级边坡分别采用衬砌拱和实体护面墙砌体形式进行防护;2)
排水沟线路中的滑坡处理:① 滑坡体外边缘设置截水沟,拦截滑坡段上方山坡流水;② 滑坡体内设置树叉型排水盲沟进行排水;③ 为抵抗表面淤质泥土下滑,同时采用Ф20 ㎝的松木桩呈梅花状夯入滑坡体内坚硬地面以下 2 米;主要工程量表:(一)、改河修筑梯形排水沟工程:土、石方开挖m366762土方回填m318878
2沟槽石坝碎石土换填m33392
27.5#浆砌片石m39091
