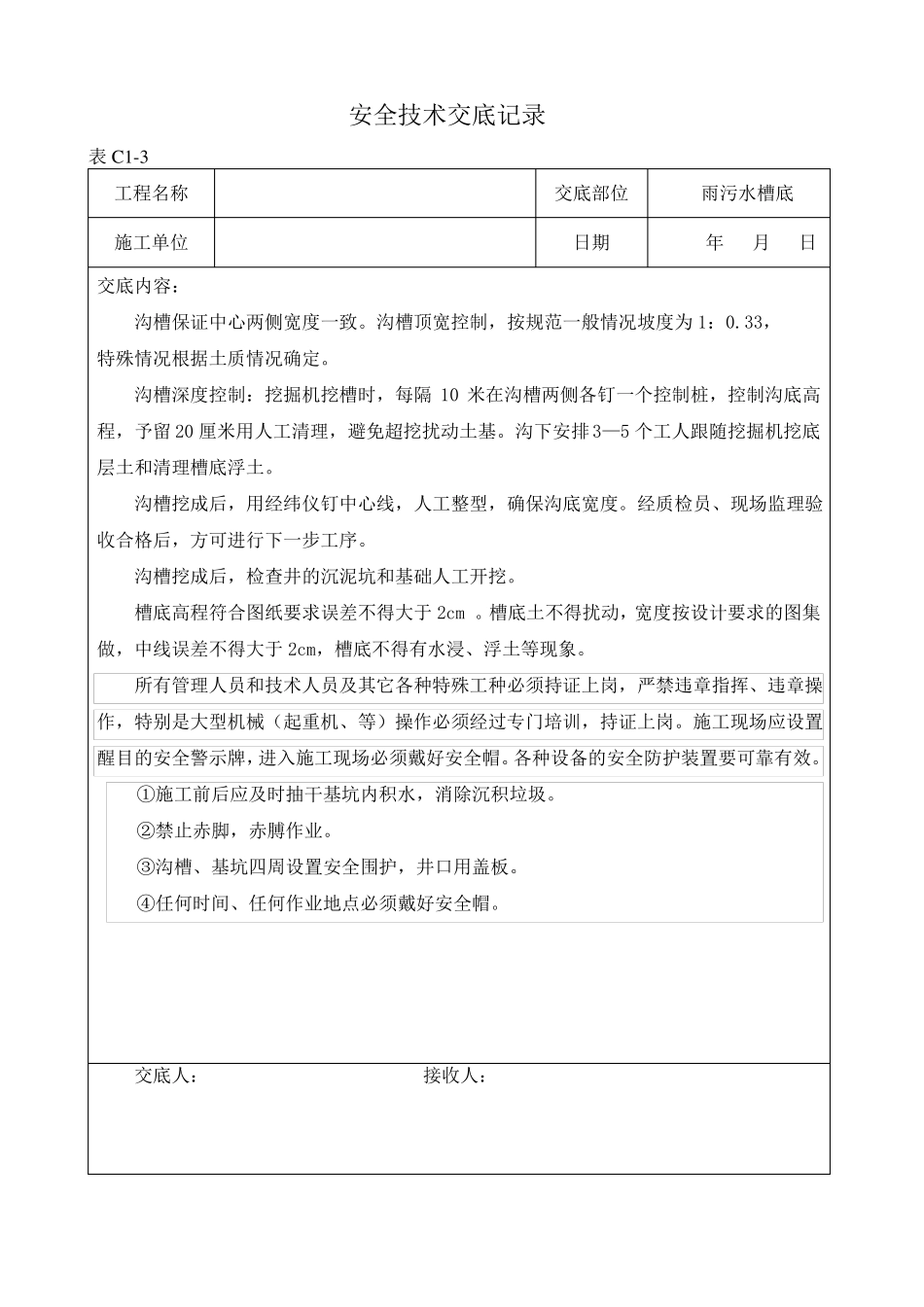

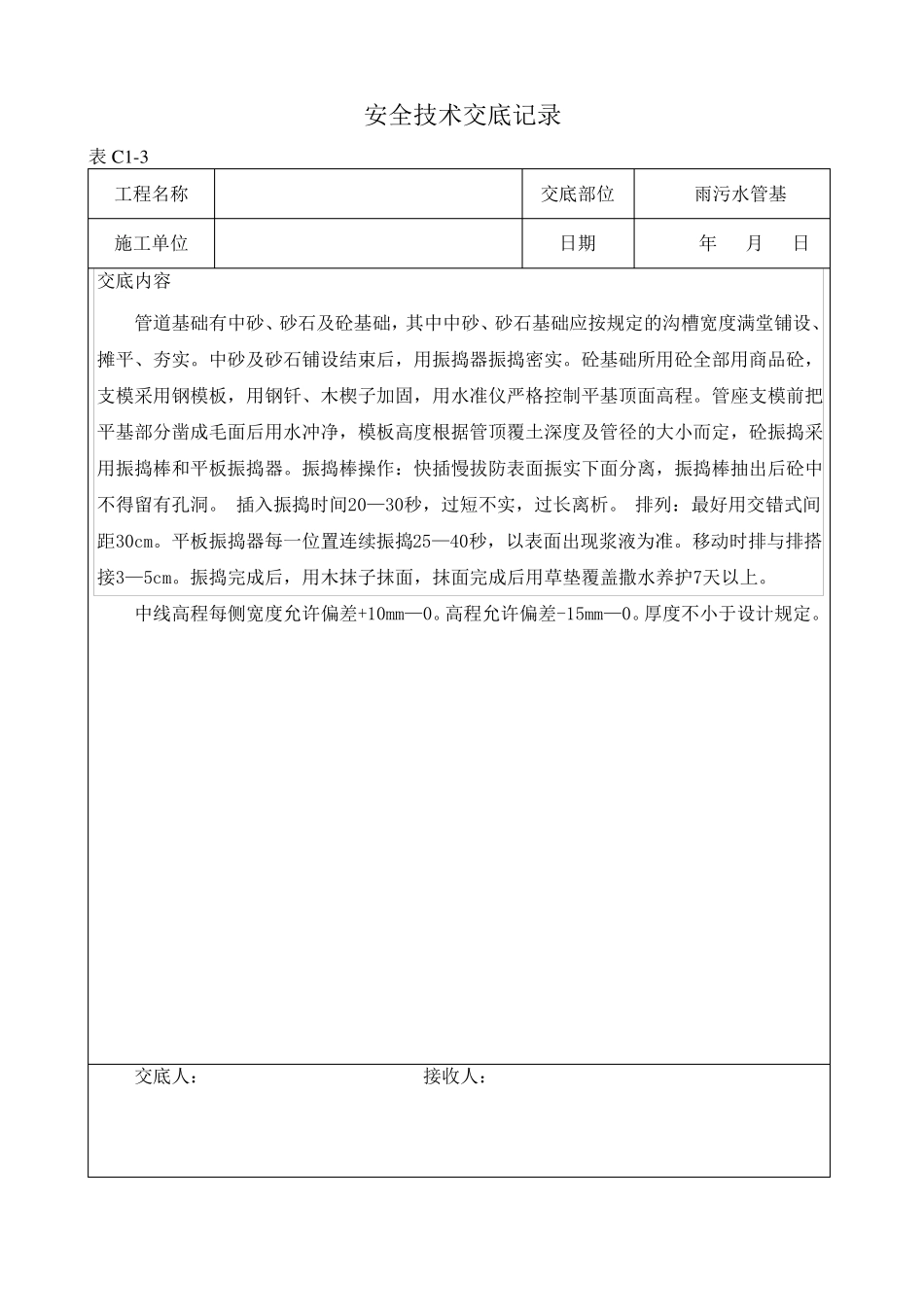

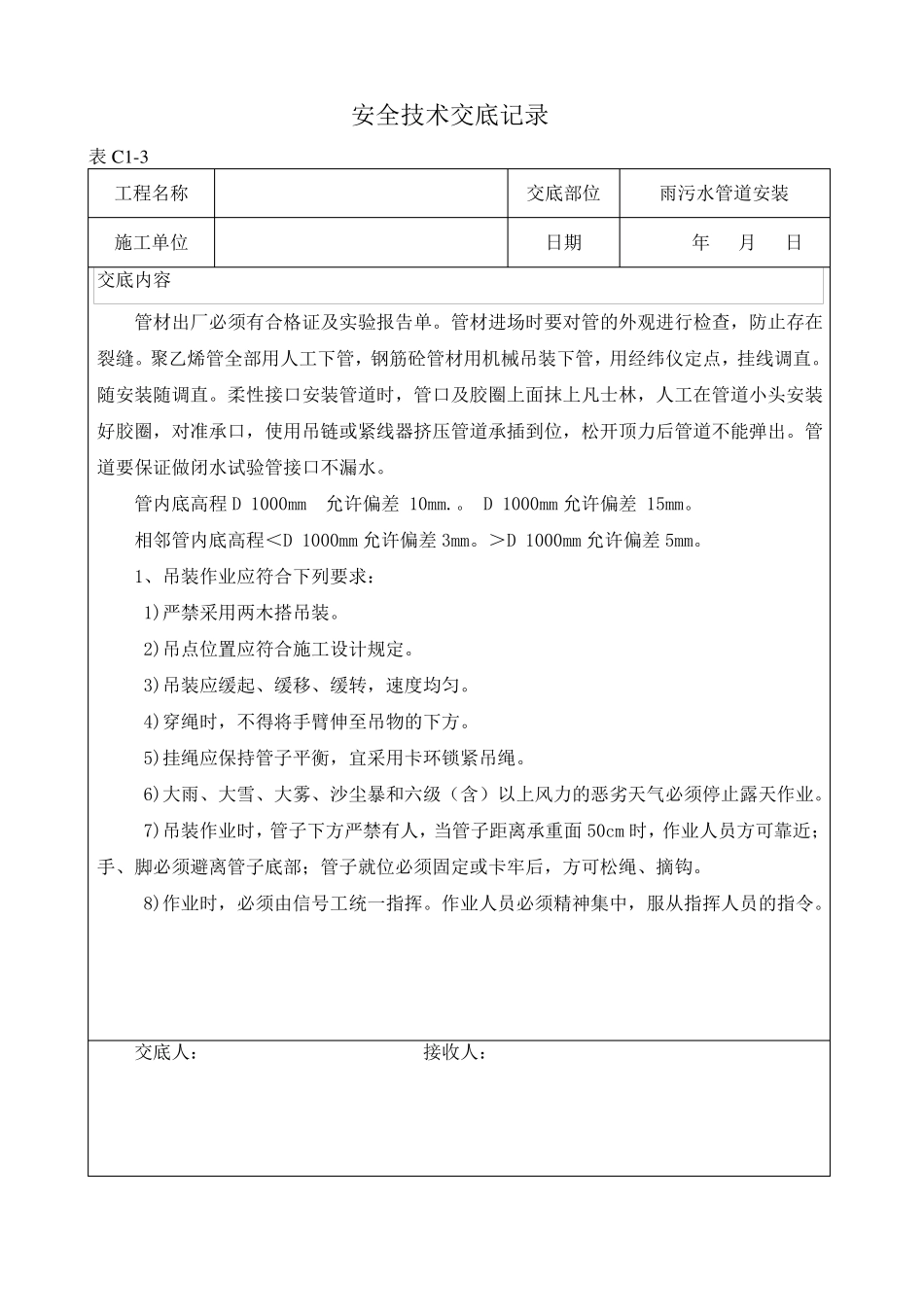

安全技术交底记录表 C1-3工程名称施工单位交底内容:沟槽保证中心两侧宽度一致。沟槽顶宽控制,按规范一般情况坡度为 1:0.33,特殊情况根据土质情况确定。沟槽深度控制:挖掘机挖槽时,每隔 10 米在沟槽两侧各钉一个控制桩,控制沟底高程,予留 20 厘米用人工清理,避免超挖扰动土基。沟下安排 3—5 个工人跟随挖掘机挖底层土和清理槽底浮土。沟槽挖成后,用经纬仪钉中心线,人工整型,确保沟底宽度。经质检员、现场监理验收合格后,方可进行下一步工序。沟槽挖成后,检查井的沉泥坑和基础人工开挖。槽底高程符合图纸要求误差不得大于 2cm 。槽底土不得扰动,宽度按设计要求的图集做,中线误差不得大于 2cm,槽底不得有水浸、浮土等现象。所有管理人员和技术人员及其它各种特殊工种必须持证上岗,严禁违章指挥、违章操作,特别是大型机械(起重机、等)操作必须经过专门培训,持证上岗。施工现场应设置醒目的安全警示牌,进入施工现场必须戴好安全帽。各种设备的安全防护装置要可靠有效。①施工前后应及时抽干基坑内积水,消除沉积垃圾。②禁止赤脚,赤膊作业。③沟槽、基坑四周设置安全围护,井口用盖板。④任何时间、任何作业地点必须戴好安全帽。交底部位日期雨污水槽底年月日交底人:接收人:安全技术交底记录表 C1-3工程名称施工单位交底内容管道基础有中砂、砂石及砼基础,其中中砂、砂石基础应按规定的沟槽宽度满堂铺设、摊平、夯实。中砂及砂石铺设结束后,用振捣器振捣密实。砼基础所用砼全部用商品砼,支模采用钢模板,用钢钎、木楔子加固,用水准仪严格控制平基顶面高程。管座支模前把平基部分凿成毛面后用水冲净,模板高度根据管顶覆土深度及管径的大小而定,砼振捣采用振捣棒和平板振捣器。振捣棒操作:快插慢拔防表面振实下面分离,振捣棒抽出后砼中不得留有孔洞。 插入振捣时间20—30秒,过短不实,过长离析。 排列:最好用交错式间距30cm。平板振捣器每一位置连续振捣25—40秒,以表面出现浆液为准。移动时排与排搭接3—5cm。振捣完成后,用木抹子抹面,抹面完成后用草垫覆盖撒水养护7天以上。中线高程每侧宽度允许偏差+10mm—0。高程允许偏差-15mm—0。厚度不小于设计规定。交底部位日期雨污水管基年月日交底人:接收人:安全技术交底记录表 C1-3工程名称施工单位交底内容管材出厂必须有合格证及实验报告单。管材进场时要对管的外观进行检查,防止存在裂缝。聚乙烯管全部用人工下管,钢筋砼管材用机械吊装下管,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

政工程安全技术交底实用

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
