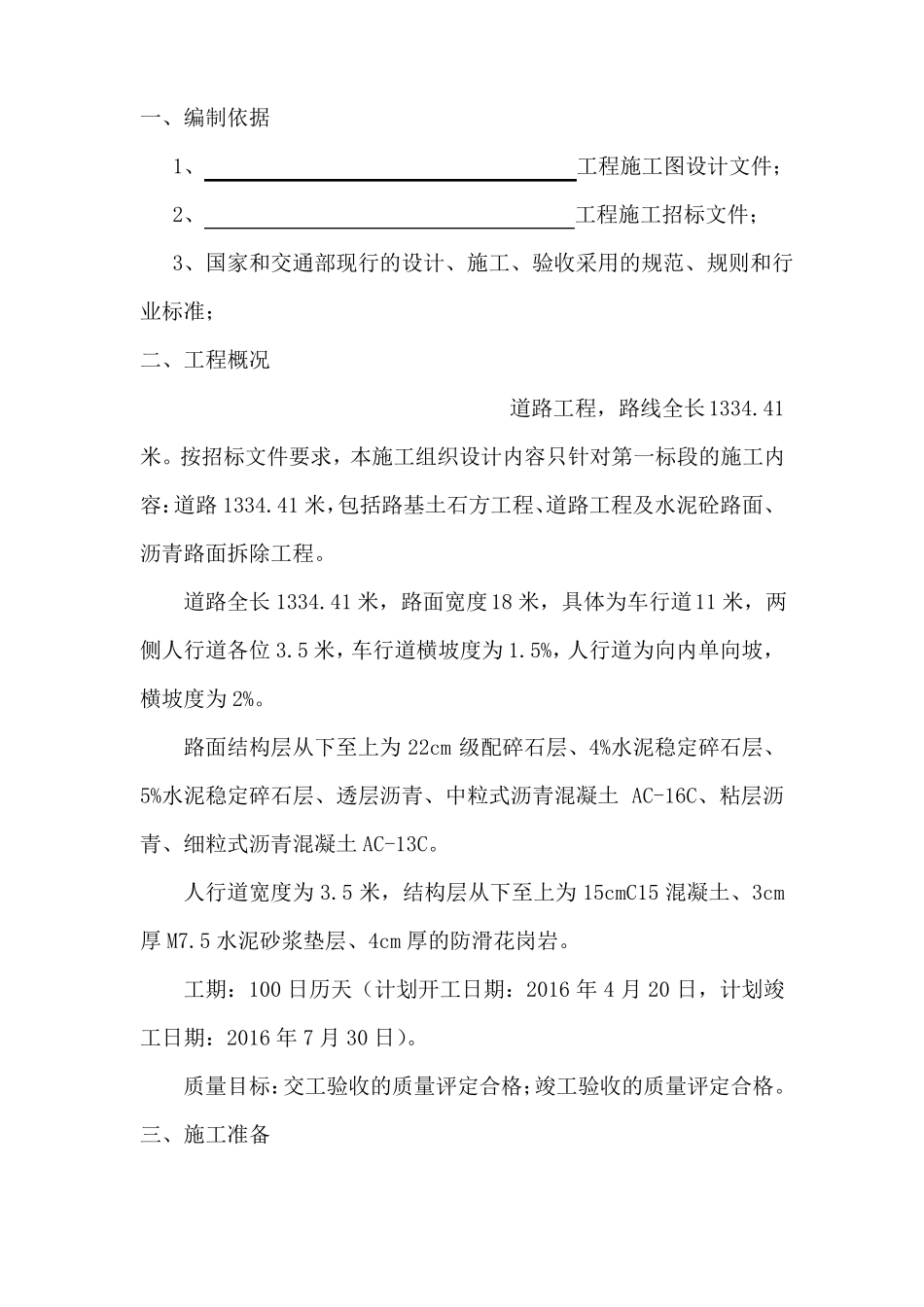

一、编制依据1、工程施工图设计文件;2、工程施工招标文件;3、国家和交通部现行的设计、施工、验收采用的规范、规则和行业标准;二、工程概况道路工程,路线全长1334
按招标文件要求,本施工组织设计内容只针对第一标段的施工内容:道路 1334
41 米,包括路基土石方工程、道路工程及水泥砼路面、沥青路面拆除工程
道路全长 1334
41 米,路面宽度18 米,具体为车行道11 米,两侧人行道各位 3
5 米,车行道横坡度为 1
5%,人行道为向内单向坡,横坡度为 2%
路面结构层从下至上为 22cm 级配碎石层、4%水泥稳定碎石层、5%水泥稳定碎石层、透层沥青、中粒式沥青混凝土 AC-16C、粘层沥青、细粒式沥青混凝土 AC-13C
人行道宽度为 3
5 米,结构层从下至上为 15cmC15 混凝土、3cm厚 M7
5 水泥砂浆垫层、4cm 厚的防滑花岗岩
工期:100 日历天(计划开工日期:2016 年 4 月 20 日,计划竣工日期:2016 年 7 月 30 日)
质量目标:交工验收的质量评定合格;竣工验收的质量评定合格

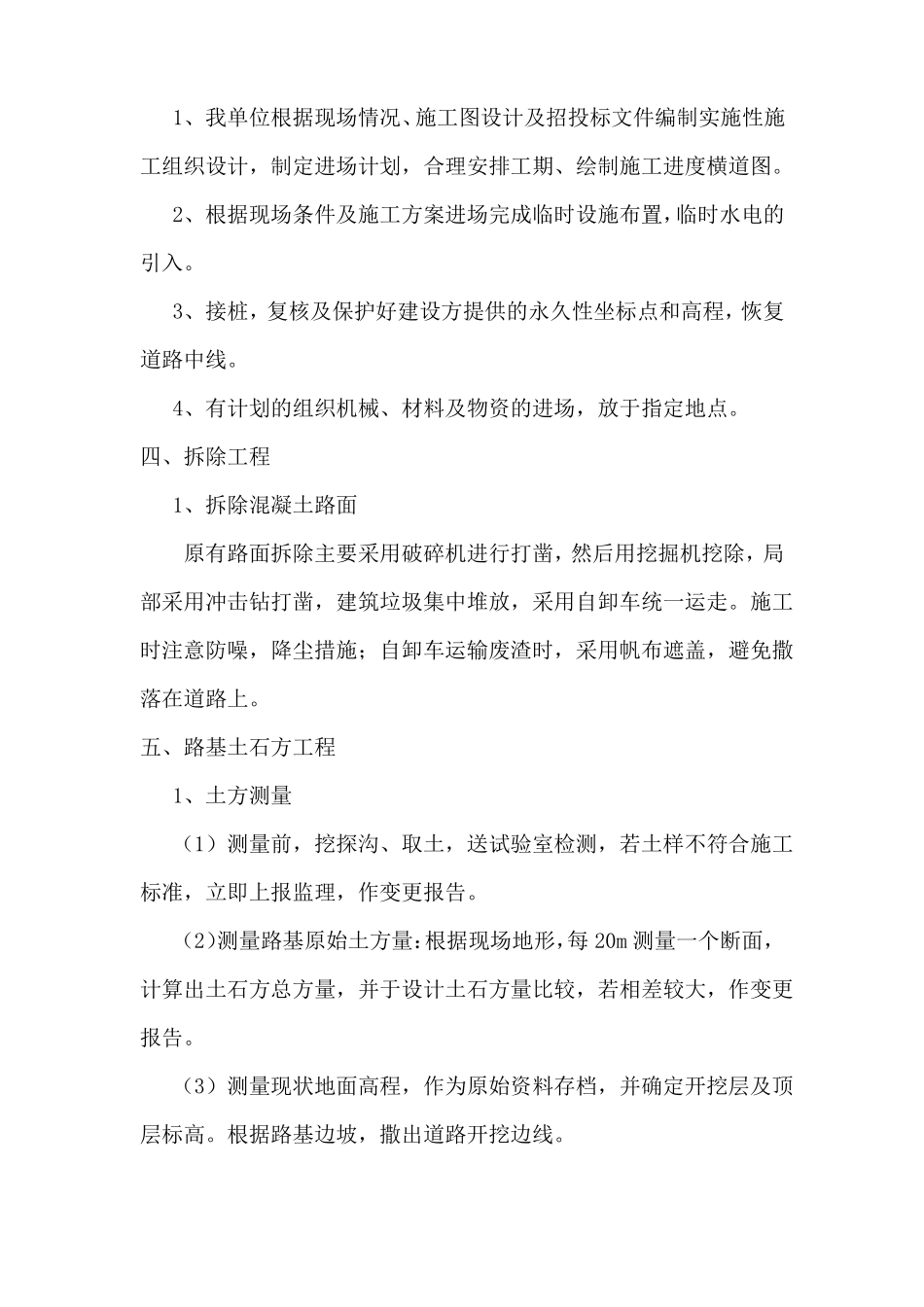

三、施工准备1、我单位根据现场情况、施工图设计及招投标文件编制实施性施工组织设计,制定进场计划,合理安排工期、绘制施工进度横道图
2、根据现场条件及施工方案进场完成临时设施布置,临时水电的引入
3、接桩,复核及保护好建设方提供的永久性坐标点和高程,恢复道路中线
4、有计划的组织机械、材料及物资的进场,放于指定地点
四、拆除工程1、拆除混凝土路面原有路面拆除主要采用破碎机进行打凿,然后用挖掘机挖除,局部采用冲击钻打凿,建筑垃圾集中堆放,采用自卸车统一运走
施工时注意防噪,降尘措施;自卸车运输废渣时,采用帆布遮盖,避免撒落在道路上

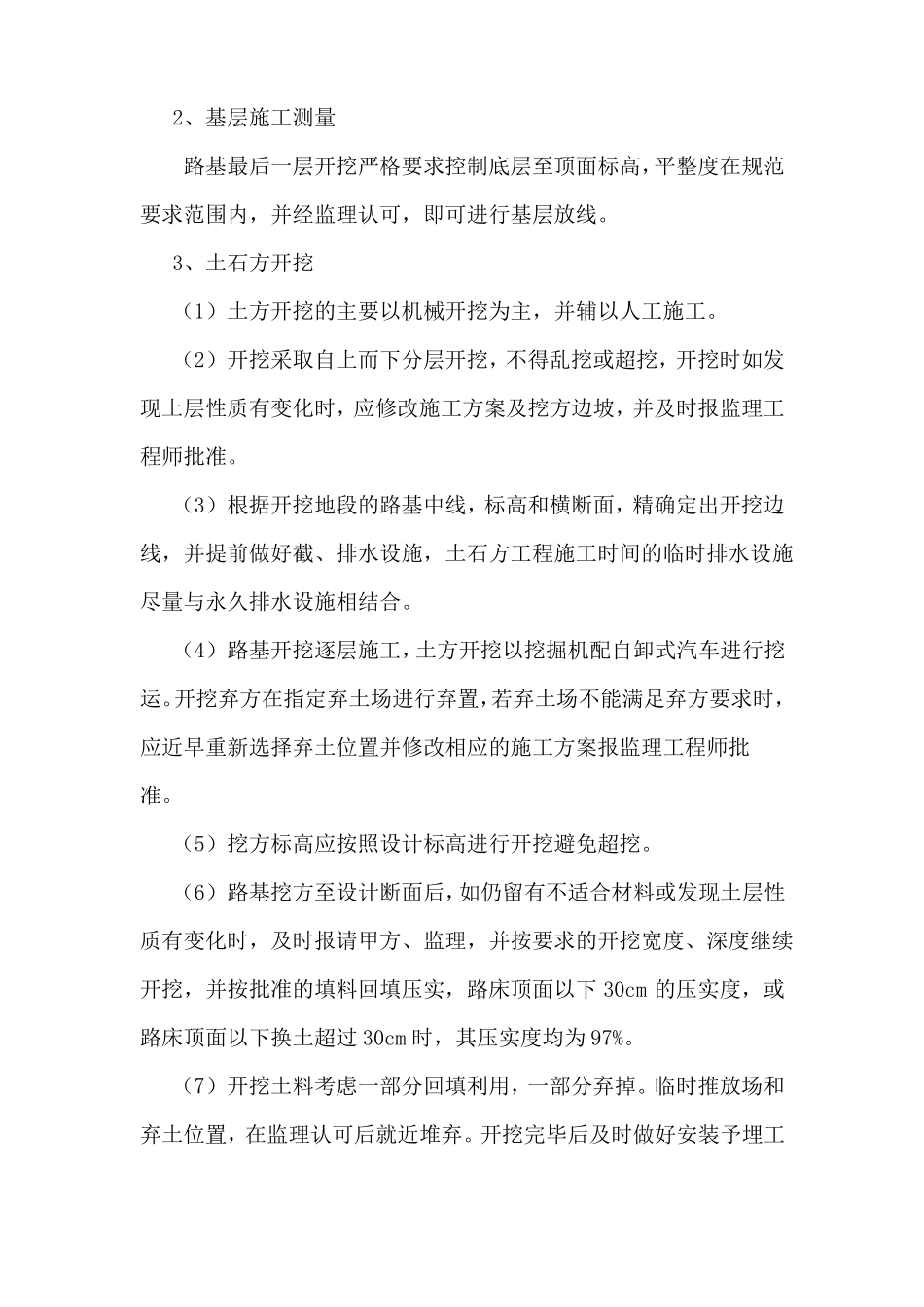

五、路基土石方工程1、土方测量(1)测量前,挖探沟、取土,送试验室检测,若土样不符合施工标准,立即上报监理,作变更报告
