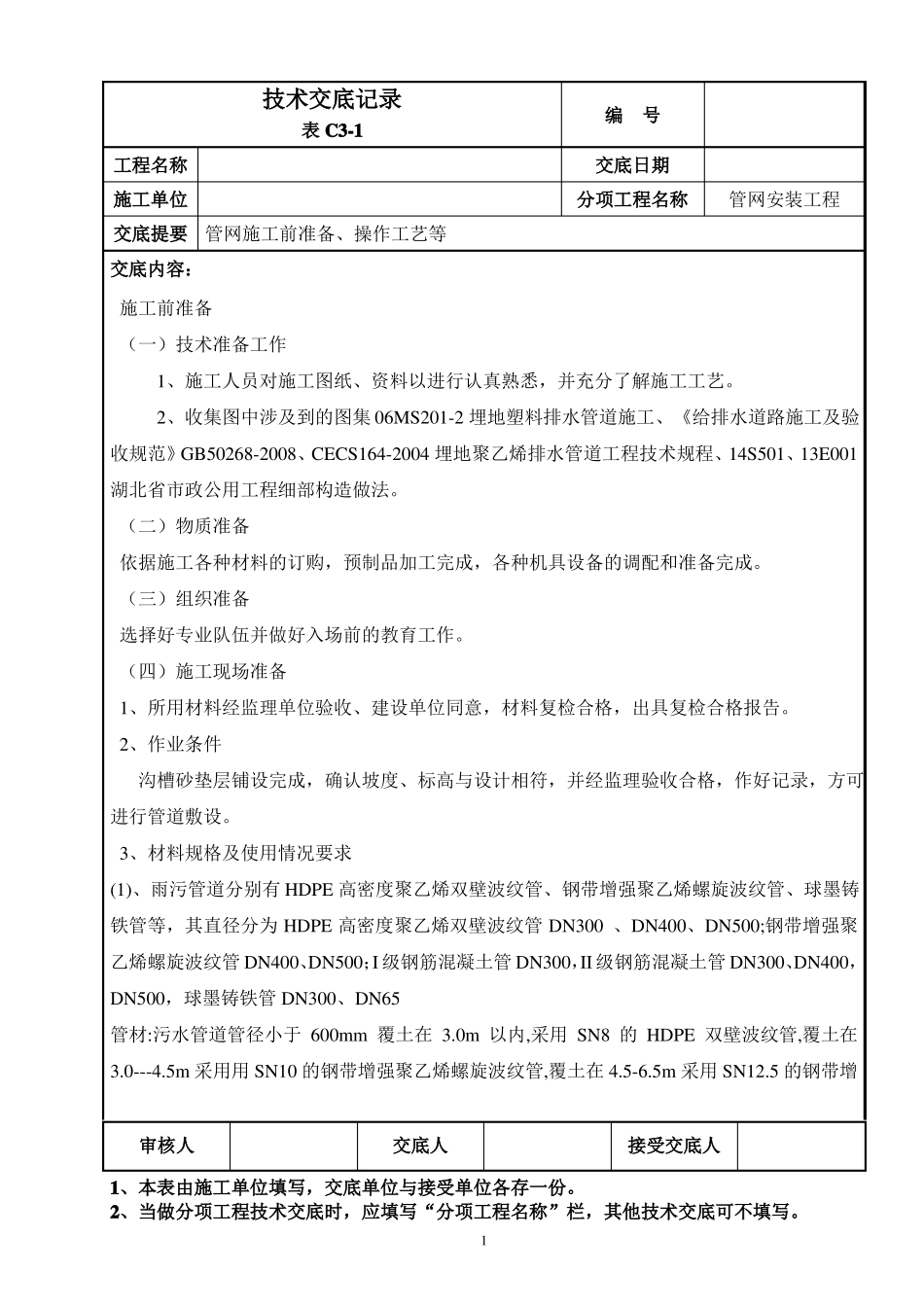

技术交底记录表 C3-1工程名称施工单位交底提要管网施工前准备、操作工艺等交底内容:施工前准备(一)技术准备工作编号交底日期分项工程名称管网安装工程1、施工人员对施工图纸、资料以进行认真熟悉,并充分了解施工工艺
2、收集图中涉及到的图集 06MS201-2 埋地塑料排水管道施工、《给排水道路施工及验收规范》GB50268-2008、CECS164-2004 埋地聚乙烯排水管道工程技术规程、14S501、13E001湖北省市政公用工程细部构造做法
(二)物质准备依据施工各种材料的订购,预制品加工完成,各种机具设备的调配和准备完成
(三)组织准备选择好专业队伍并做好入场前的教育工作
(四)施工现场准备1、所用材料经监理单位验收、建设单位同意,材料复检合格,出具复检合格报告
2、作业条件沟槽砂垫层铺设完成,确认坡度、标高与设计相符,并经监理验收合格,作好记录,方可进行管道敷设
3、材料规格及使用情况要求(1)、雨污管道分别有 HDPE 高密度聚乙烯双壁波纹管、钢带增强聚乙烯螺旋波纹管、球墨铸铁管等,其直径分为 HDPE 高密度聚乙烯双壁波纹管 DN300 、DN400、DN500;钢带增强聚乙烯螺旋波纹管 DN400、DN500;I 级钢筋混凝土管 DN300,II 级钢筋混凝土管 DN300、DN400,DN500,球墨铸铁管 DN300、DN65管材:污水管道管径小于 600mm 覆土在 3
0m 以内,采用 SN8 的 HDPE 双壁波纹管,覆土在3
5m 采用用 SN10 的钢带增强聚乙烯螺旋波纹管,覆土在 4
5m 采用 SN12
5 的钢带增审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各存一份
2、当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
1技术交底记录表 C3-1工程名称施工单位交底提要管网施工前
