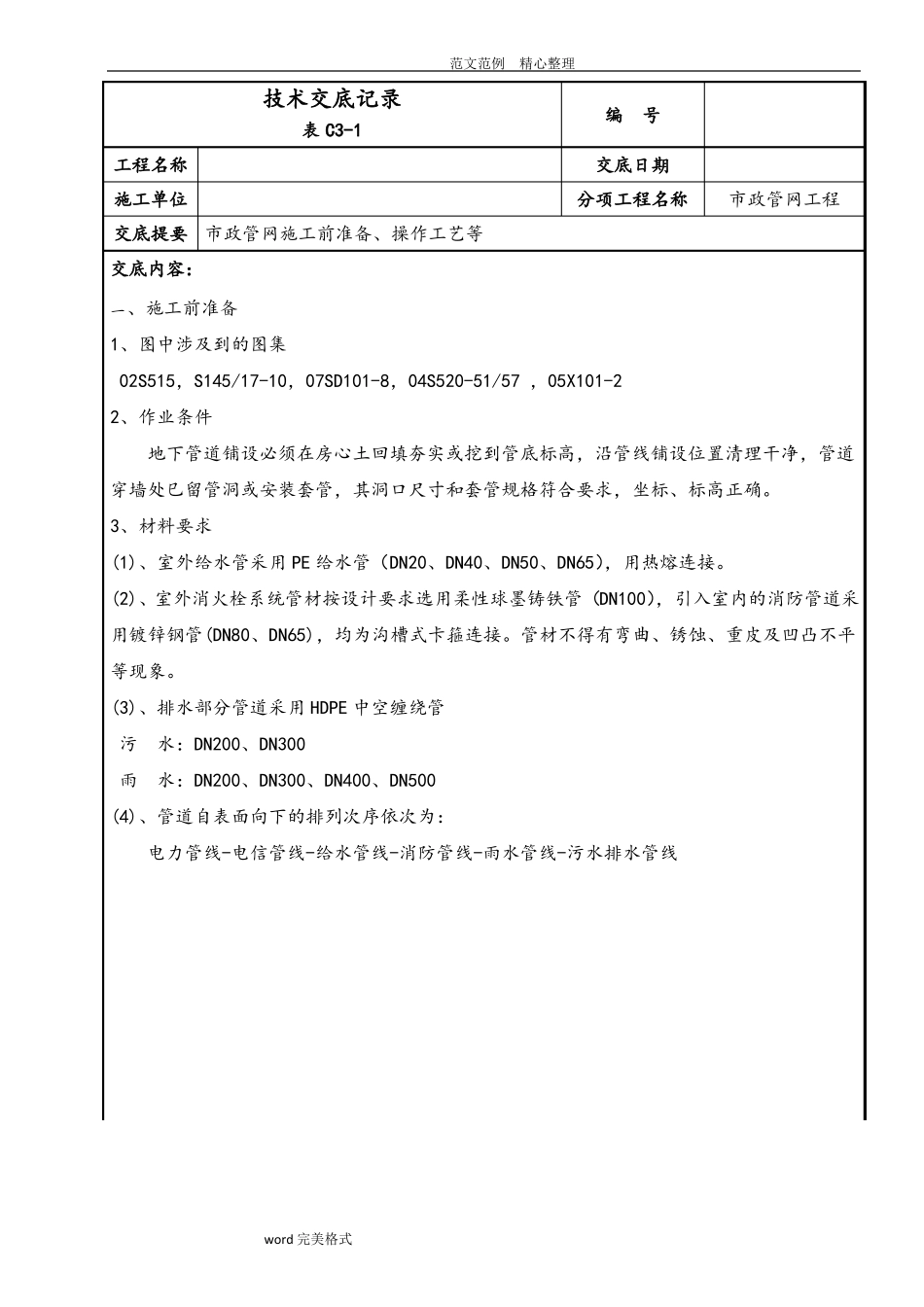

范文范例精心整理技术交底记录表 C3-1工程名称施工单位交底提要市政管网施工前准备、操作工艺等交底内容:一、施工前准备编号交底日期分项工程名称市政管网工程1、图中涉及到的图集02S515,S145/17-10,07SD101-8,04S520-51/57 ,05X101-22、作业条件地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处巳留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
3、材料要求(1)、室外给水管采用 PE 给水管(DN20、DN40、DN50、DN65),用热熔连接
(2)、室外消火栓系统管材按设计要求选用柔性球墨铸铁管(DN100),引入室内的消防管道采用镀锌钢管(DN80、DN65),均为沟槽式卡箍连接
管材不得有弯曲、锈蚀、重皮及凹凸不平等现象

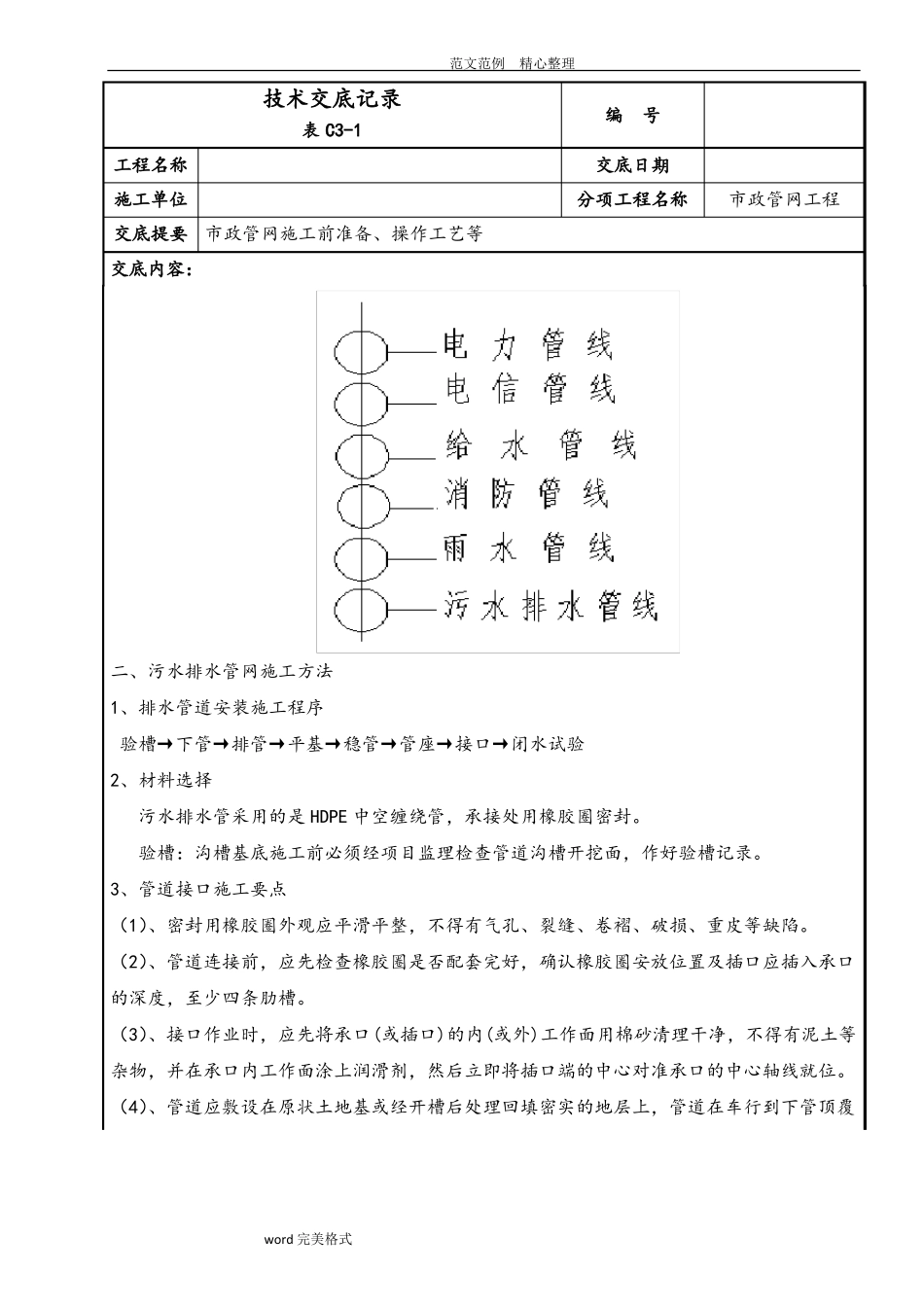

(3)、排水部分管道采用 HDPE 中空缠绕管污水:DN200、DN300雨水:DN200、DN300、DN400、DN500(4)、管道自表面向下的排列次序依次为:电力管线-电信管线-给水管线-消防管线-雨水管线-污水排水管线word 完美格式范文范例精心整理技术交底记录表 C3-1工程名称施工单位交底提要市政管网施工前准备、操作工艺等交底内容:编号交底日期分项工程名称市政管网工程二、污水排水管网施工方法1、排水管道安装施工程序验槽→下管→排管→平基→稳管→管座→接口→闭水试验2、材料选择污水排水管采用的是 HDPE 中空缠绕管,承接处用橡胶圈密封
验槽:沟槽基底施工前必须经项目监理检查管道沟槽开挖面,作好验槽记录
3、管道接口施工要点(1)、密封用橡胶圈外观应平滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷
(2)、管道连接前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口应插入承口的深度,至少四条肋槽

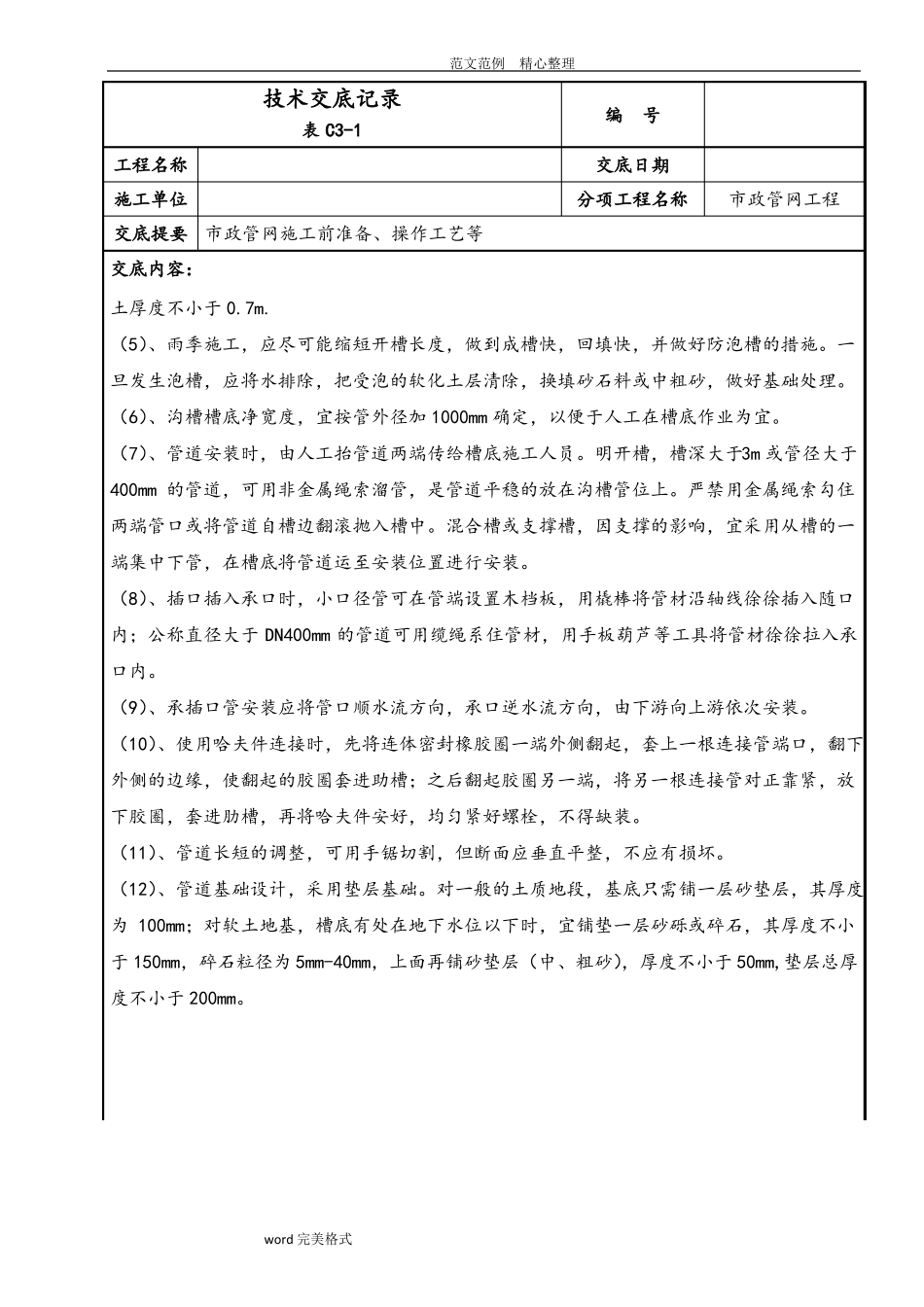

(3)、接口作业时,应先将承口(或插口)的内(
