12(八)、施工现场总平面布置第一节、总体部署的原则如我公司有幸中标,中标后将根据业主对本工程的建设工期和质量要求,结合工程特点和场地条件,在认真研究招标文件的基础上,充分考虑施工中可能遇到的诸多技术难点,在施工部署上所采取的总体原则是:“利用最佳的施工技术手段,选用最有战斗力的施工队伍,投入最先进的机械设备,安排最合理的施工工序,采用最科学的施工组织管理方法
”流水段划分总体原则:根据“科学、合理、方便、快捷”的流水段划分原则,全面响应业主要求,按照设计图纸,在充分分析本工程的建筑工程量和设计特点后,细化工序的流水段划分
在不同施工阶段将结构划分为若干个流水作业段进行施工
以保证物资、劳动力的合理配置;施工方法的合理运用,施工组织的顺利实施;确保组织合理,经济节约,以达到加快施工进度、提高施工质量的目的
一、根据本工程特点,经过综合分析论证,总体部署如下:1、分段、分区组织施工,流水段保持同节奏施工,形成单个施工区内的循环流水作业
2、分段提前组织工序穿插作业,尽量缩短施工工期
3、在不影响或者少影响周围群众情况下,制定总工期控制计划和管理目标方案,超前安排相关专业的配合协调工作,将目标分解,采取围绕主线、多工序推进、过程连续监控的组织方式

第二节、施工总平面布置一、布置原则12根据工程所处的位置和工期要求,并结合本工程的实际特点,施工现场总平面布置原则:平面布置合理有序,统筹考虑各合同段的用地协调;合理布置施工道路和加工场区,保证运输方便通畅,减少二次搬运;施工区划分和场地的确定符合工艺流程,减少施工中的相互干扰;各种临时设施的布局和设置满足整个施工期间的管理和生产的需要,同时满足建设、监理单位对安全、环境、消防等方面的管理要求;规划合理、整洁美观

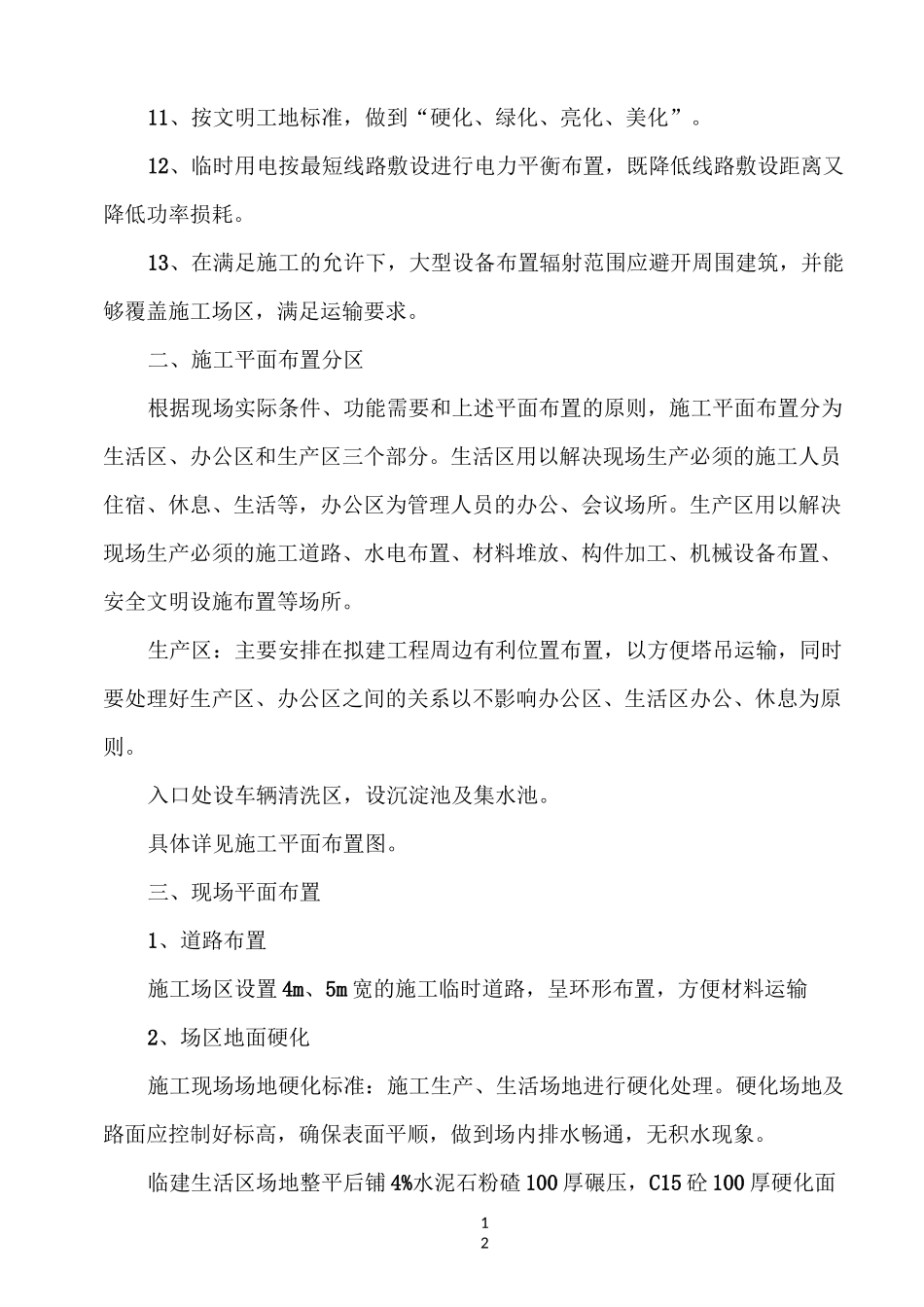

本工程安全及文明施工要求高,因此施工总平面布置原则为:1、工平面紧凑合理,尽量减少施工用地;2、满足施工生产需要,有利于生
