项目管理试卷第1页(共4 页) 一、《项目管理教程》期末复习题 一、判断题(正确画√,错误画×) 1.项目是由临时性的组织来完成的
( T) 2.项目的选择包括评估各种需求和机会,评估必须是有形和定量的
( F ) 3.在双代号图中,每一事件(圆圈)必须有惟一的事件序号,即网络图中不会出现相同的事件序号
(T ) 4.根据项目生命周期可知,不同项目各阶段资源投入强度不同
通常是前期投入低,逐渐增加达到高峰后开始降低
( T ) 5.具有正总时差路径被称为关键路径
( F ) 6.申请书是一份推销文件,而不是技术报告
( T) 7.某项活动的最早开始时间和最早结束时间是通过网络图反向推算得到的
( F ) 8.在绘制网络图时,把活动画在一个闭路中是不允许的,因为它描述的是不断自我重复的活动路径
( T ) 9.项目必须完成的整个时间段被定义为从预计开始时间到要求完工时间
(T ) 10.某项活动的浮动时间为负值,表明该项活动花费的时间可以延长
( F ) 二、单项选择题 1

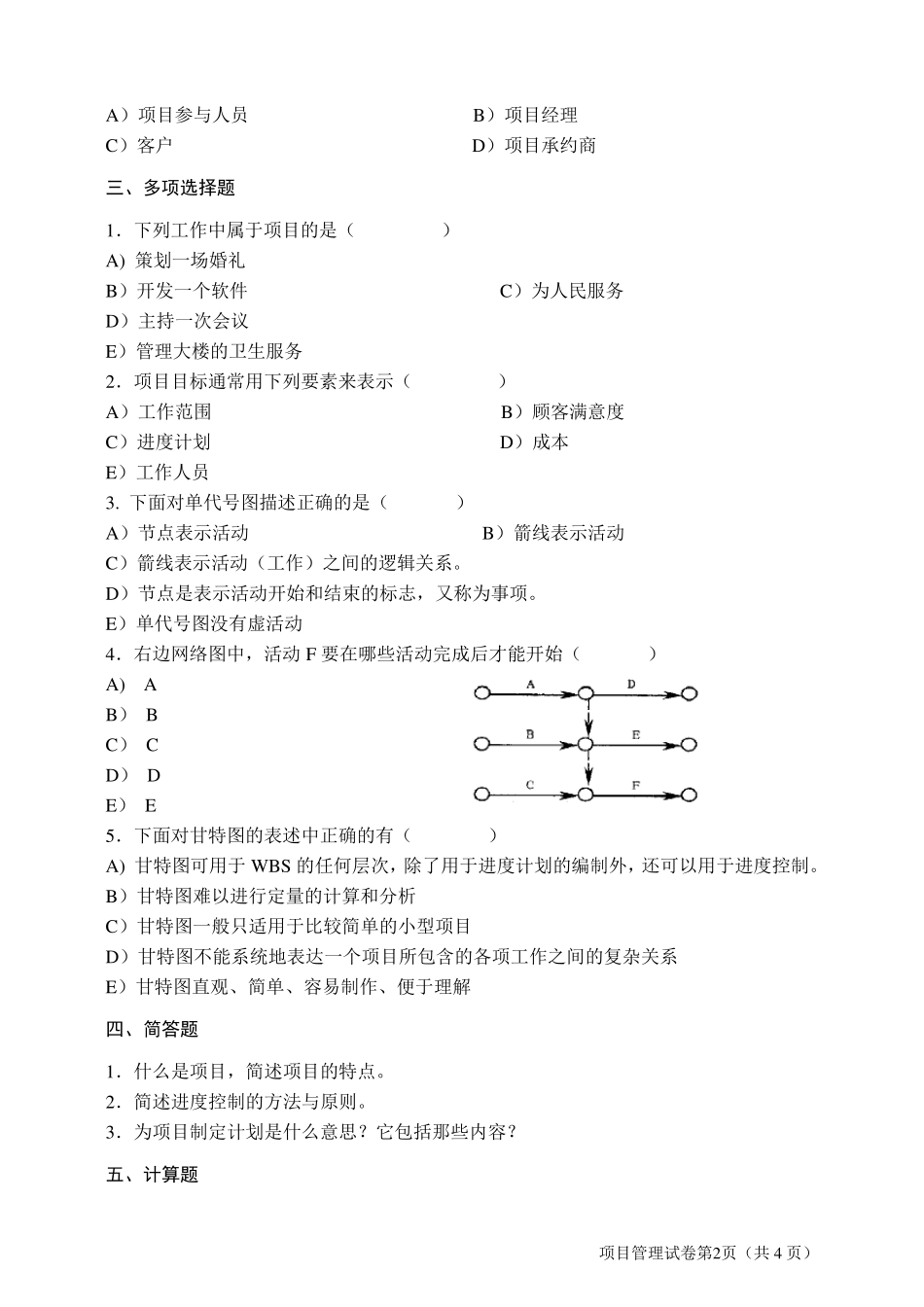

项目生命周期四个阶段中,第二阶段结束于( A ) A)签订合同 B)需求建议书的发布 C)申请书的提交 D)项目结束 2.固定价格合同对于客户和承约商来说,风险分别是(B ) A)低 低 B)低 高 C)高 低 D)高 高 3.进度偏差 SV
