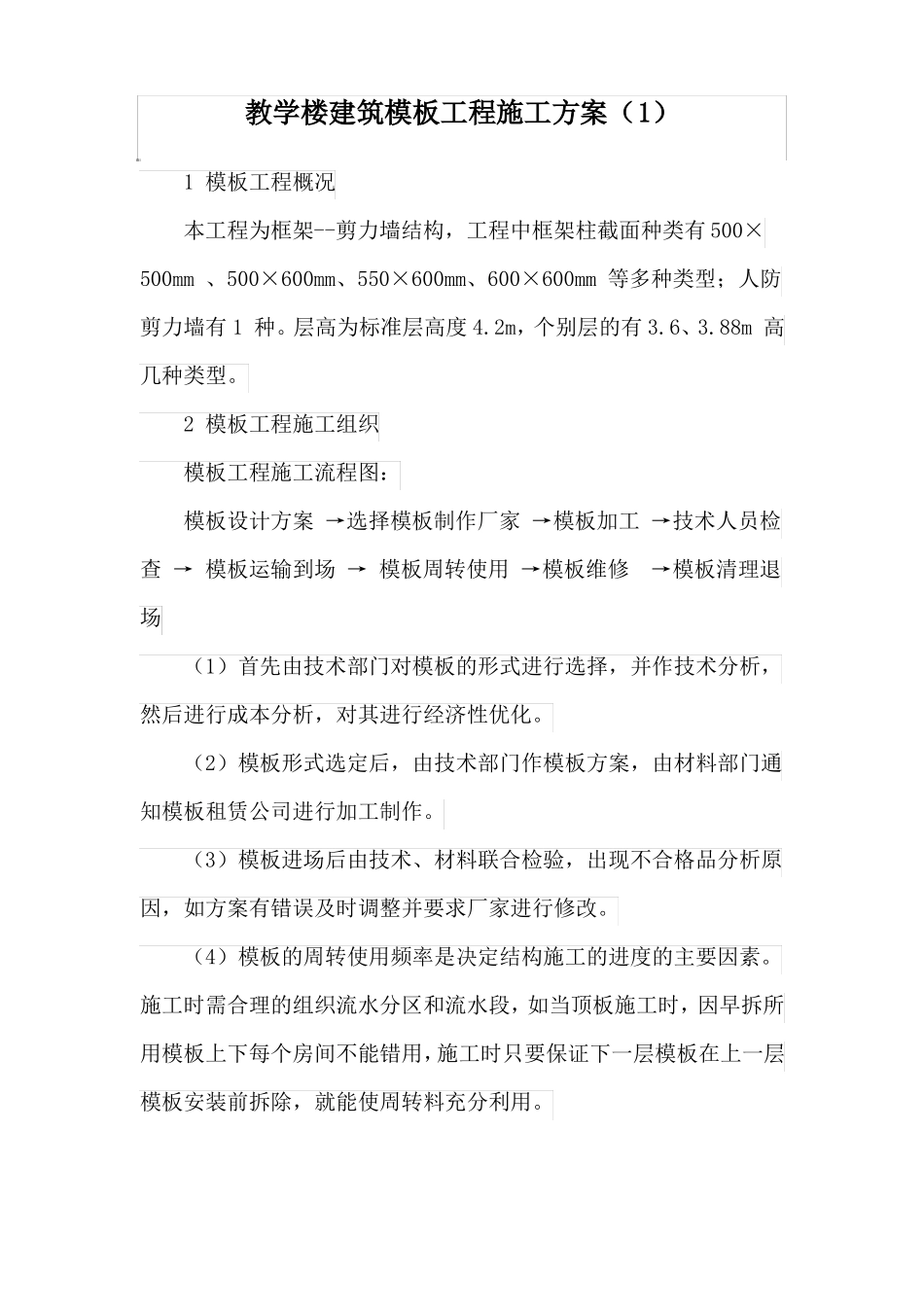

教学楼建筑模板工程施工方案(1)1 模板工程概况本工程为框架--剪力墙结构,工程中框架柱截面种类有 500×500mm 、500×600mm、550×600mm、600×600mm 等多种类型;人防剪力墙有 1 种
层高为标准层高度 4
2m,个别层的有 3
88m 高几种类型
2 模板工程施工组织模板工程施工流程图:模板设计方案 →选择模板制作厂家 →模板加工 →技术人员检查 → 模板运输到场 → 模板周转使用 →模板维修→模板清理退场(1)首先由技术部门对模板的形式进行选择,并作技术分析,然后进行成本分析,对其进行经济性优化
(2)模板形式选定后,由技术部门作模板方案,由材料部门通知模板租赁公司进行加工制作
(3)模板进场后由技术、材料联合检验,出现不合格品分析原因,如方案有错误及时调整并要求厂家进行修改
(4)模板的周转使用频率是决定结构施工的进度的主要因素
施工时需合理的组织流水分区和流水段,如当顶板施工时,因早拆所用模板上下每个房间不能错用,施工时只要保证下一层模板在上一层模板安装前拆除,就能使周转料充分利用

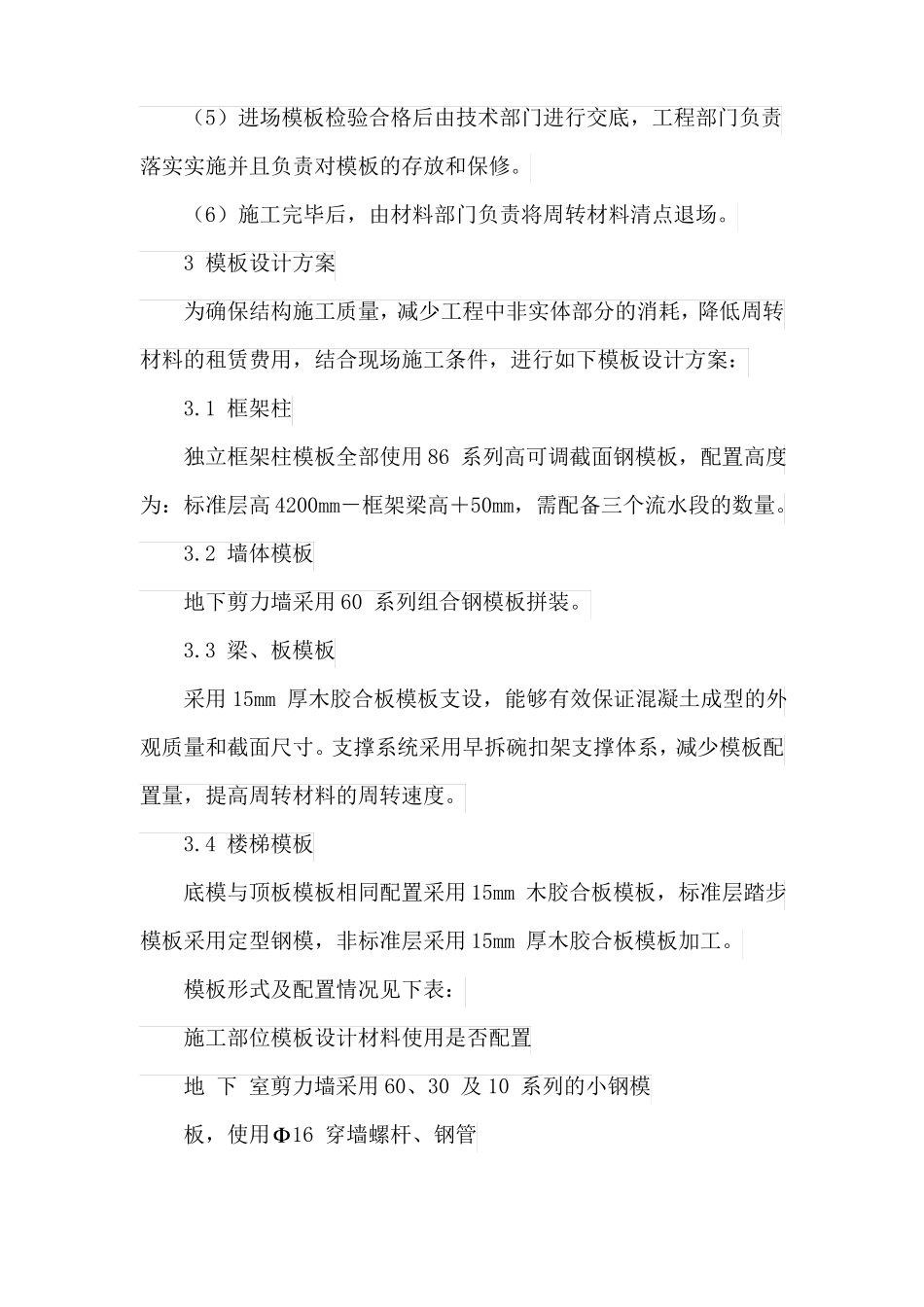

(5)进场模板检验合格后由技术部门进行交底,工程部门负责落实实施并且负责对模板的存放和保修
(6)施工完毕后,由材料部门负责将周转材料清点退场
3 模板设计方案为确保结构施工质量,减少工程中非实体部分的消耗,降低周转材料的租赁费用,结合现场施工条件,进行如下模板设计方案:3
1 框架柱独立框架柱模板全部使用 86 系列高可调截面钢模板,配置高度为:标准层高 4200mm-框架梁高+50mm,需配备三个流水段的数量
2 墙体模板地下剪力墙采用 60 系列组合钢模板拼装
3 梁、板模板采用 15mm 厚木胶合板模板支设,能够有效保证混凝土成型的外观质量和截面尺寸
支撑系统采用早拆碗扣架支撑体系,减少模板配置量,提高周转材料的周转速度
