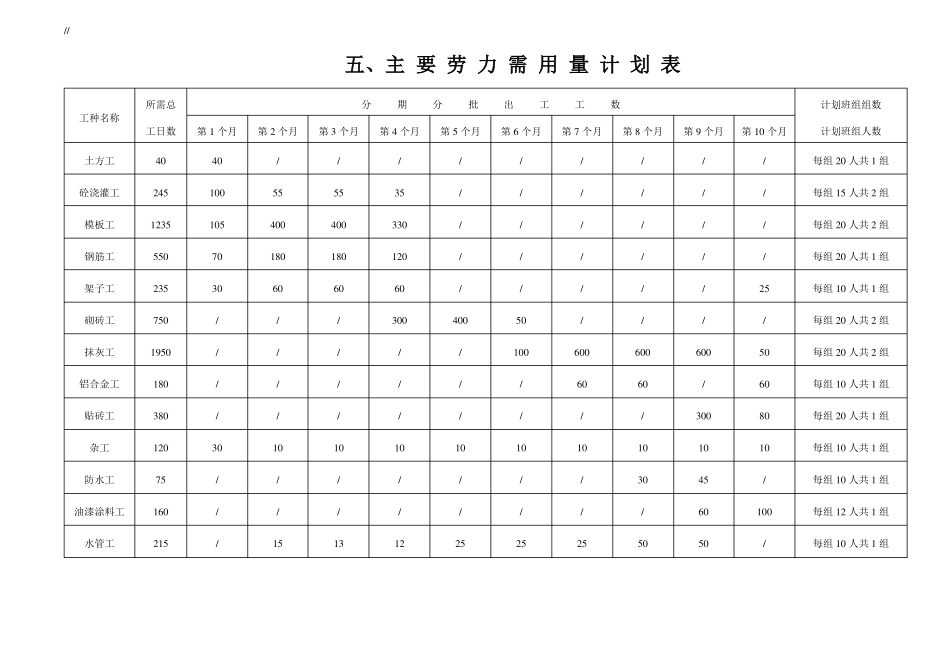

//五、主 要 劳 力 需 用 量 计 划 表所需总工种名称工日数土方工砼浇灌工模板工钢筋工架子工砌砖工抹灰工铝合金工贴砖工杂工防水工油漆涂料工水管工402451235550235750195018038012075160215第 1 个月401001057030////30///第 2 个月/5540018060////10//15第 3 个月/5540018060////10//13第 4 个月/3533012060300///10//12第 5 个月/////400///10//25第 6 个月/////50100//10//25第 7 个月//////60060/10//25第 8 个月//////60060/1030/50第 9 个月//////600/30010456050第 10 个月////25/50608010/100/计划班组人数每组 20 人共 1 组每组 15 人共 2 组每组 20 人共 2 组每组 20 人共 1 组每组 10 人共 1 组每组 20 人共 2 组每组 20 人共 2 组每组 10 人共 1 组每组 20 人共 1 组每组 10 人共 1 组每组 10 人共 1 组每组 12 人共 1 组每组 10 人共 1 组分期分批出工工数计划班组组数//电线工220/151510151515156060每组 10 人共 1 组六、基础分部工程施工进度计划表施工进度分部分项工程名称放样钉设龙门板机械开挖土方人工修整土方浇灌垫层混凝土分中放样弹线柱基模板安装地网柱基钢筋安装柱基础混凝土浇灌拆模板及再次分中短柱的模板安装浇灌短柱混凝土拆模及清理基底组织基础结构验收对基础混凝土养护基础土方回填夯实工程量/2000m3/20m3/450m215t530m3/150m212m3///1450m3计划天数2468101214161820222426283
