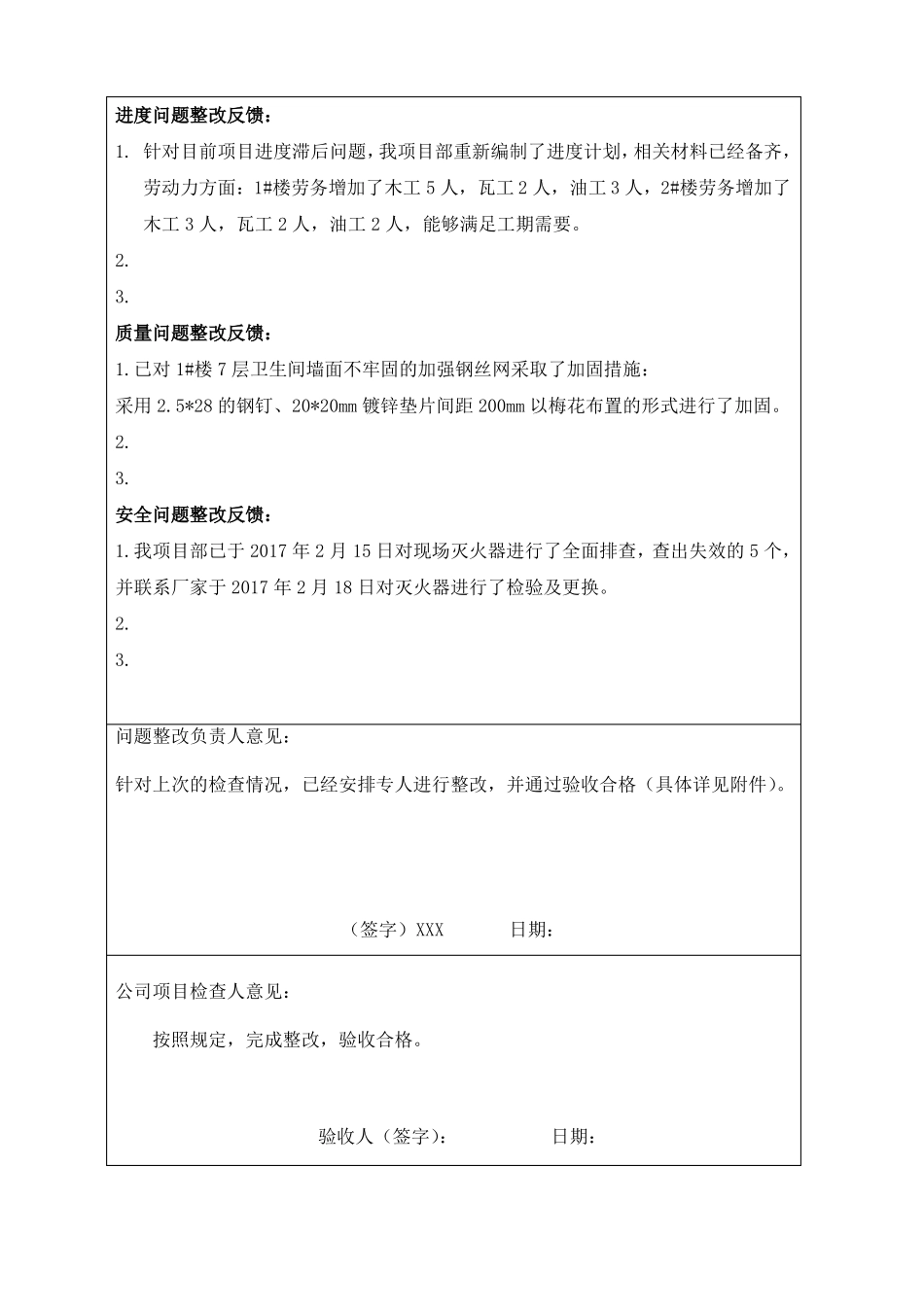

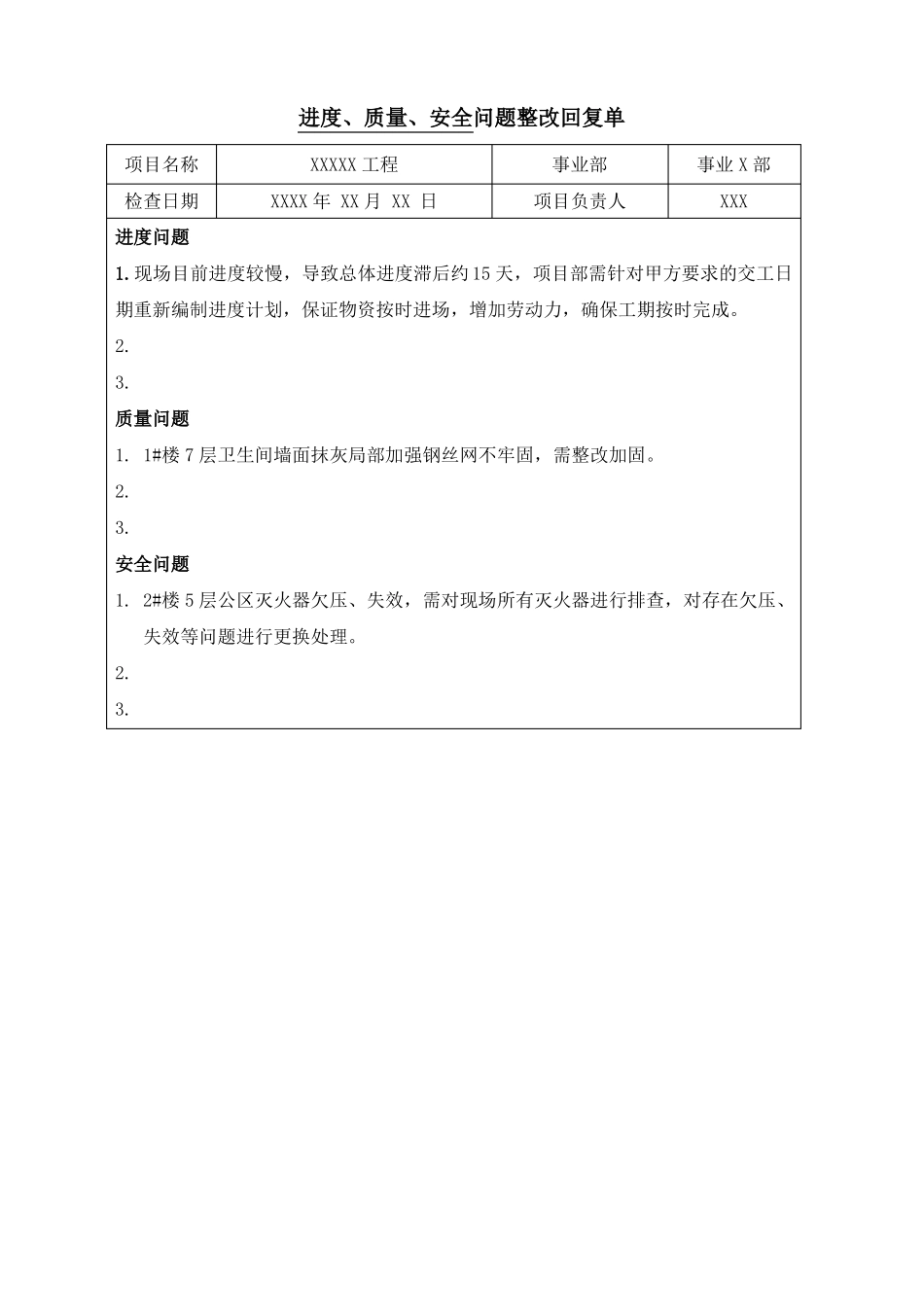

进度、质量、安全问题整改回复单项目名称检查日期进度问题1.现场目前进度较慢,导致总体进度滞后约15 天,项目部需针对甲方要求的交工日期重新编制进度计划,保证物资按时进场,增加劳动力,确保工期按时完成。2.3.质量问题1. 1#楼 7 层卫生间墙面抹灰局部加强钢丝网不牢固,需整改加固。2.3.安全问题1. 2#楼 5 层公区灭火器欠压、失效,需对现场所有灭火器进行排查,对存在欠压、失效等问题进行更换处理。2.3.XXXXX 工程XXXX 年 XX 月 XX 日事业部项目负责人事业 X 部XXX进度问题整改反馈:1. 针对目前项目进度滞后问题,我项目部重新编制了进度计划,相关材料已经备齐,劳动力方面:1#楼劳务增加了木工 5 人,瓦工 2 人,油工 3 人,2#楼劳务增加了木工 3 人,瓦工 2 人,油工 2 人,能够满足工期需要。2.3.质量问题整改反馈:1.已对 1#楼 7 层卫生间墙面不牢固的加强钢丝网采取了加固措施:采用 2.5*28 的钢钉、20*20mm 镀锌垫片间距 200mm 以梅花布置的形式进行了加固。2.3.安全问题整改反馈:1.我项目部已于 2017 年 2 月 15 日对现场灭火器进行了全面排查,查出失效的 5 个,并联系厂家于 2017 年 2 月 18 日对灭火器进行了检验及更换。2.3.问题整改负责人意见:针对上次的检查情况,已经安排专人进行整改,并通过验收合格(具体详见附件)。(签字)XXX日期:公司项目检查人意见:按照规定,完成整改,验收合格。验收人(签字):日期:附件 1:附件 2:质量问题整改情况照片:1.1#楼 7 层卫生间墙面抹灰局部加强钢丝网不牢固,需整改加固整改前照片:整改说明:已对 1#楼 7 层卫生间墙面不牢固的加强钢丝网采取了加固措施:采用 2.5*28 的钢钉、20*20mm 镀锌垫片间距 200mm 以梅花布置的形式进行了加固。整改后照片:2. (同上)3. (同上)附件 3:安全问题整改情况照片:1、2#楼 5 层公区灭火器欠压、失效,需对现场所有灭火器进行排查,对存在欠压、失效等问题进行更换处理。整改前照片:整改说明:已经对 2#楼 5 层欠压失效的灭火器进行更换,同时对所有灭火器进行了排查,查出失效的 5 个,同样进行了更换处理。整改后照片(详见下页)2.(同上)3.(同上)
