第一章 施工场地布置方案1
1 施工总平面布置原则、依据及步骤1
1 布置原则本工程体量大,一次性投入的人力、物力、机械较多,各工种需穿插进行
为了保证场内交通顺畅和工程安全、文明施工,减少现场材料、机具二次搬运以及避免环境污染,应对现场平面进行科学、合理的布置
本工程施工平面布置原则确定如下:施工总平面布置根据工程进展情况,分阶段调整平面布置
合理布置塔吊,规划好施工道路和场地,减少运输费用和场内二次搬运
布置符合现场卫生、安全防火和环境保护等要求
2 布置依据招标文件有关要求及北京市相关规定
现场已完成新建围墙、用地红线、水源、电源位置,以及现场勘察成果
总平面图、结构图、建筑平面、立面图
安全文明施工及环境保护要求
3 布置步骤施工总平面图设计步骤如下:把场外交通引入现场
确定仓库和堆场位置
确定砂浆搅拌站和加工厂位置
确定场内运输道路位置
确定生活性施工设施位置
确定水电管网和动力设施位置

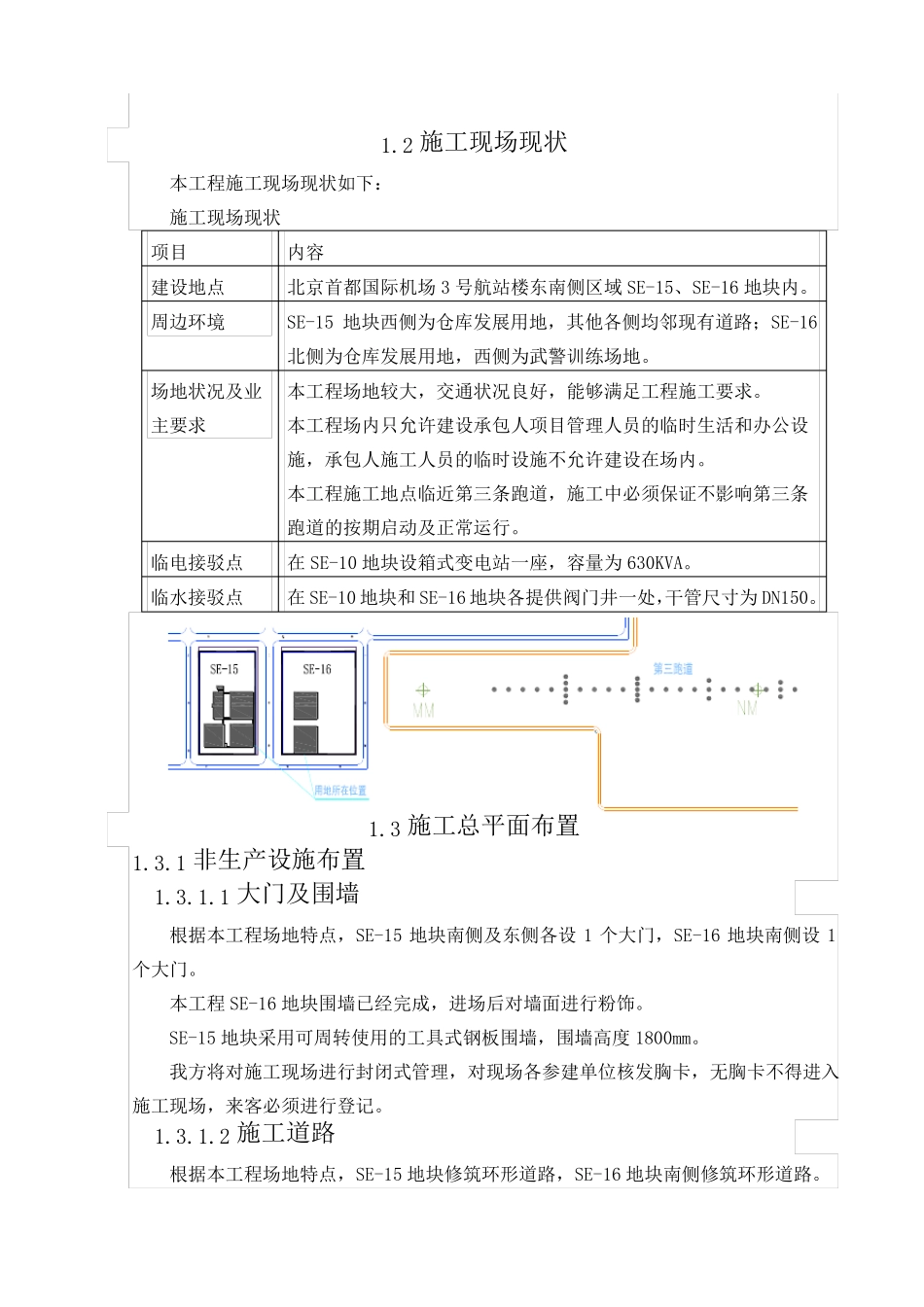

2 施工现场现状本工程施工现场现状如下:施工现场现状项目建设地点周边环境内容北京首都国际机场 3 号航站楼东南侧区域 SE-15、SE-16 地块内
SE-15 地块西侧为仓库发展用地,其他各侧均邻现有道路;SE-16北侧为仓库发展用地,西侧为武警训练场地
场地状况及业本工程场地较大,交通状况良好,能够满足工程施工要求
主要求本工程场内只允许建设承包人项目管理人员的临时生活和办公设施,承包人施工人员的临时设施不允许建设在场内
本工程施工地点临近第三条跑道,施工中必须保证不影响第三条跑道的按期启动及正常运行
临电接驳点临水接驳点在 SE-10 地块设箱式变电站一座,容量为 630KVA
在 SE-10 地块和 SE-16 地块各提供阀门井一处,干管尺寸为 DN150
3 施工总平面布置1
1 非生产设施布置1
