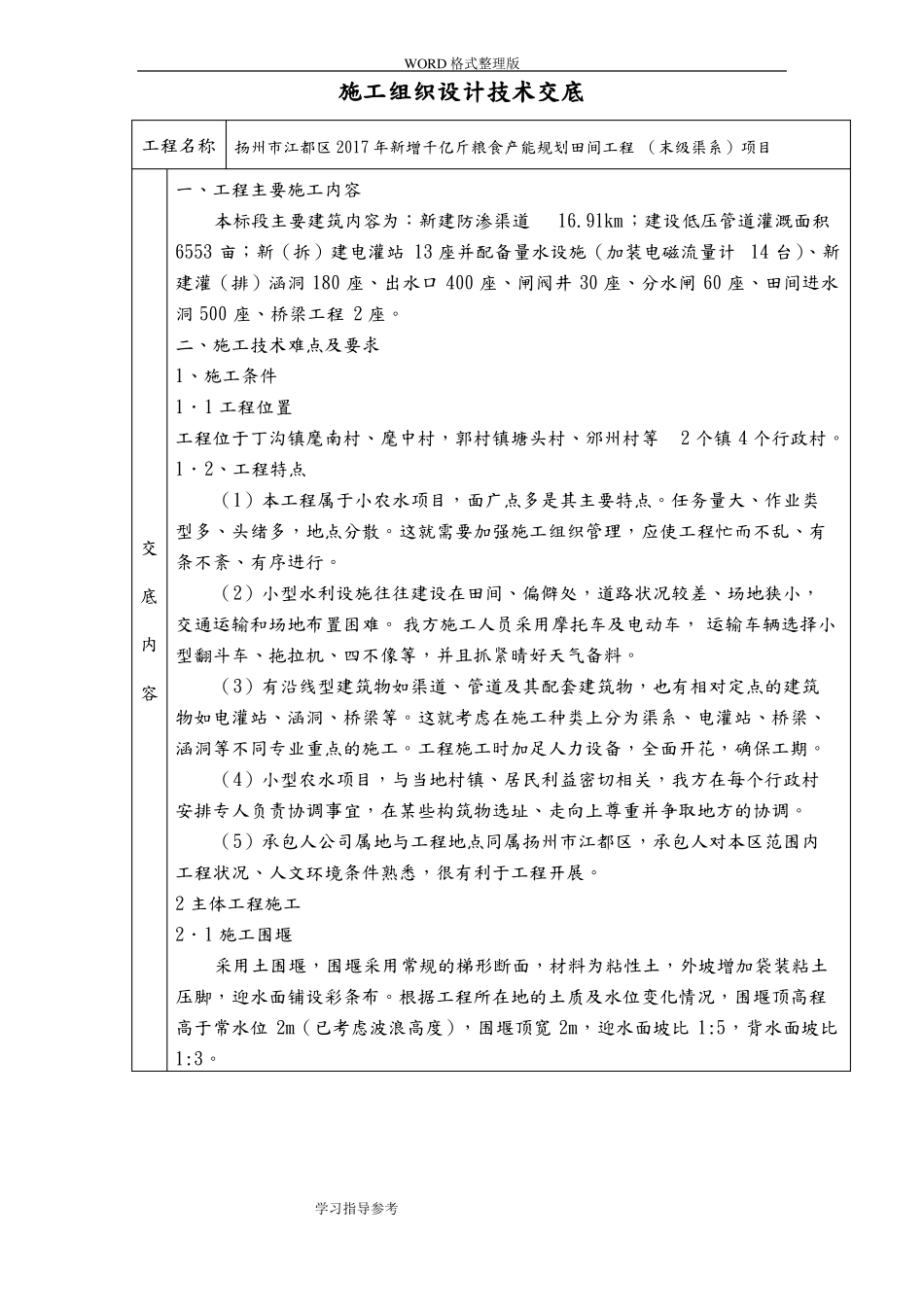

WORD 格式整理版施工组织设计技术交底工程名称扬州市江都区 2017 年新增千亿斤粮食产能规划田间工程 (末级渠系)项目一、工程主要施工内容本标段主要建筑内容为:新建防渗渠道16
91km;建设低压管道灌溉面积6553 亩;新(拆)建电灌站 13 座并配备量水设施(加装电磁流量计 14 台)、新建灌(排)涵洞 180 座、出水口 400 座、闸阀井 30 座、分水闸 60 座、田间进水洞 500 座、桥梁工程 2 座
二、施工技术难点及要求1、施工条件1.1 工程位置工程位于丁沟镇麾南村、麾中村,郭村镇塘头村、邠州村等2 个镇 4 个行政村
1.2、工程特点(1)本工程属于小农水项目,面广点多是其主要特点
任务量大、作业类交底内容型多、头绪多,地点分散
这就需要加强施工组织管理,应使工程忙而不乱、有条不紊、有序进行
(2)小型水利设施往往建设在田间、偏僻处,道路状况较差、场地狭小,交通运输和场地布置困难
我方施工人员采用摩托车及电动车, 运输车辆选择小型翻斗车、拖拉机、四不像等,并且抓紧晴好天气备料
(3)有沿线型建筑物如渠道、管道及其配套建筑物,也有相对定点的建筑物如电灌站、涵洞、桥梁等
这就考虑在施工种类上分为渠系、电灌站、桥梁、涵洞等不同专业重点的施工
工程施工时加足人力设备,全面开花,确保工期
(4)小型农水项目,与当地村镇、居民利益密切相关,我方在每个行政村安排专人负责协调事宜,在某些构筑物选址、走向上尊重并争取地方的协调
(5)承包人公司属地与工程地点同属扬州市江都区,承包人对本区范围内工程状况、人文环境条件熟悉,很有利于工程开展

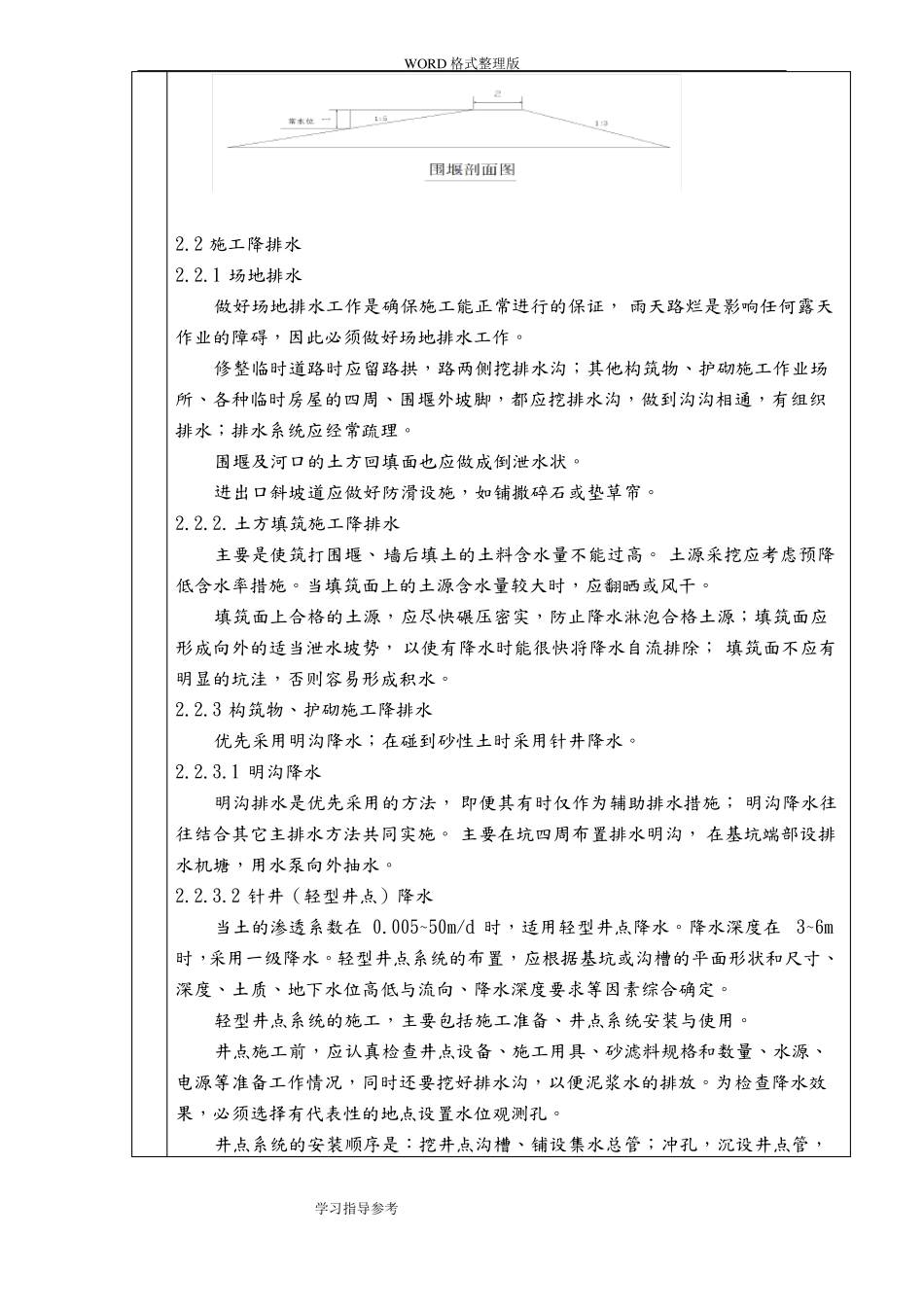

2 主体工程施工2.1 施工围堰采用土围堰,围堰采用常规的梯形断面,材料为粘性土,外坡增加袋装粘土压脚,迎水面铺设彩条布

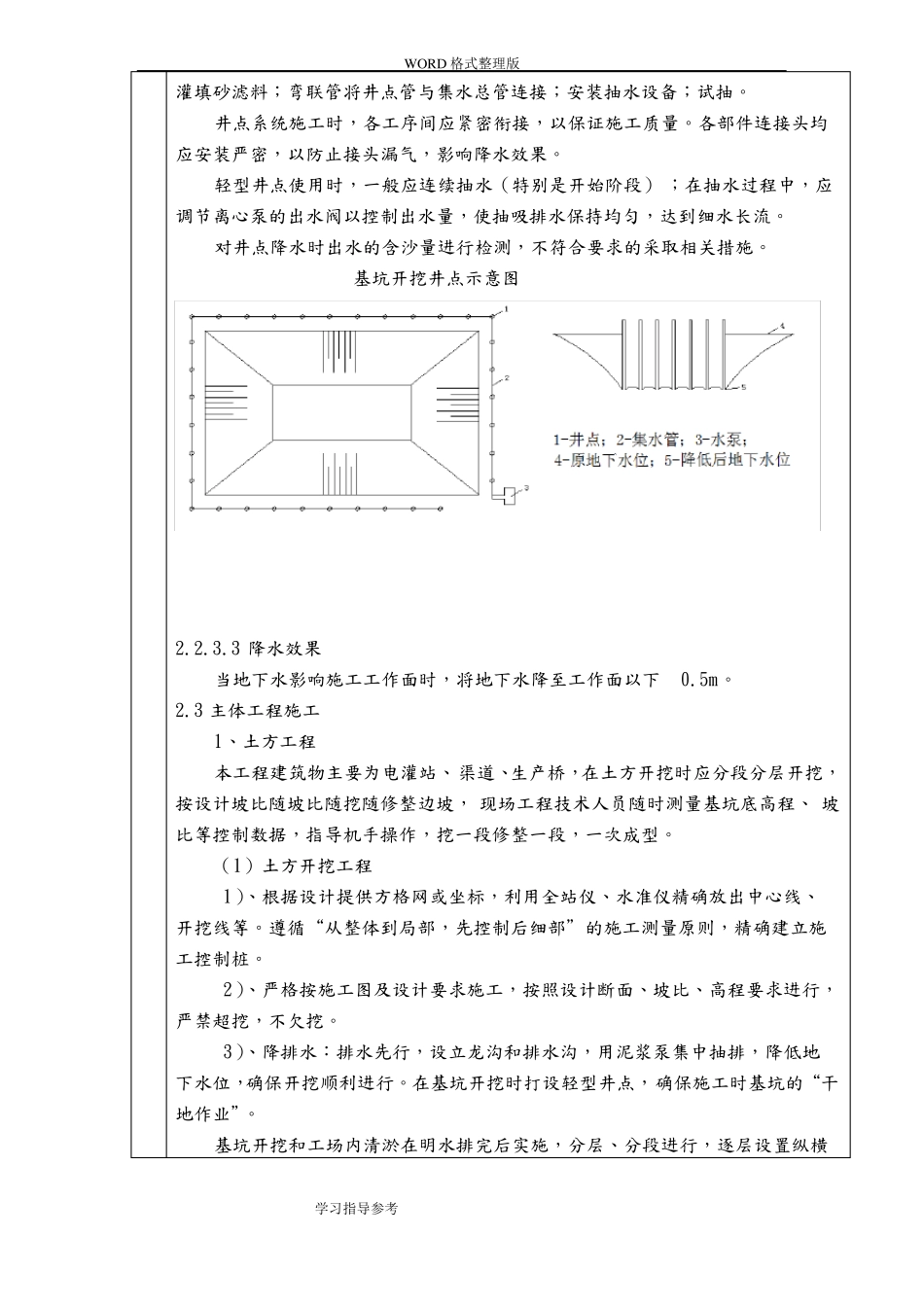

根据工程所在地的土质及水位变化情况,围堰顶高程高于常水位 2m(已考虑波浪高度),围堰顶宽 2m,迎水面坡比
