施工资源配置计划为了保证工程能顺利进行,使本工程如期、优质完成,进场后,立即组建施工项目部,制定切实可行的工作计划,对本工程组织机构、施工进度、现场布置、施工技术、劳动力安排、材料以及材料检验及成品检查、机具检查等的各项工作按工程需要、编制计划,并按计划要求完成,落实到责任人,并确定完成时间
一、施工管理机构1、本工程工期要求紧、现场条件复杂
为了在本工程施工中有效管理各施工段面工作,协调各合作单位间的关系,优质、快速地完成本工程施工,并取得良好的社会效益、经济效益
本单位将结合以往同类工程实施经验,拟设置一支强有力的项目管理班子,选派组织能力强,有丰富施工技术经验的人员担任项目经理,建立项目经理负责制的机制
2、项目经理部设项目经理、技术负责人各一人,下设施工员、质检员、安全员、材料员、文明施工员等,并下设各专业班组
各管理人员应充分发挥组织、指挥、监督、检查职能,确保工程顺利实施
3、项目经理部的项目经理、主要技术人员、管理人员、均在施工单位进场时一次到位,并在施工工作未全部完成前不予撤离,若需调整项目管理班子需报建设单位同意
4、本工程中我们推行项目管理法,责任层层落实,贯彻谁施工谁负责的全面管理制度

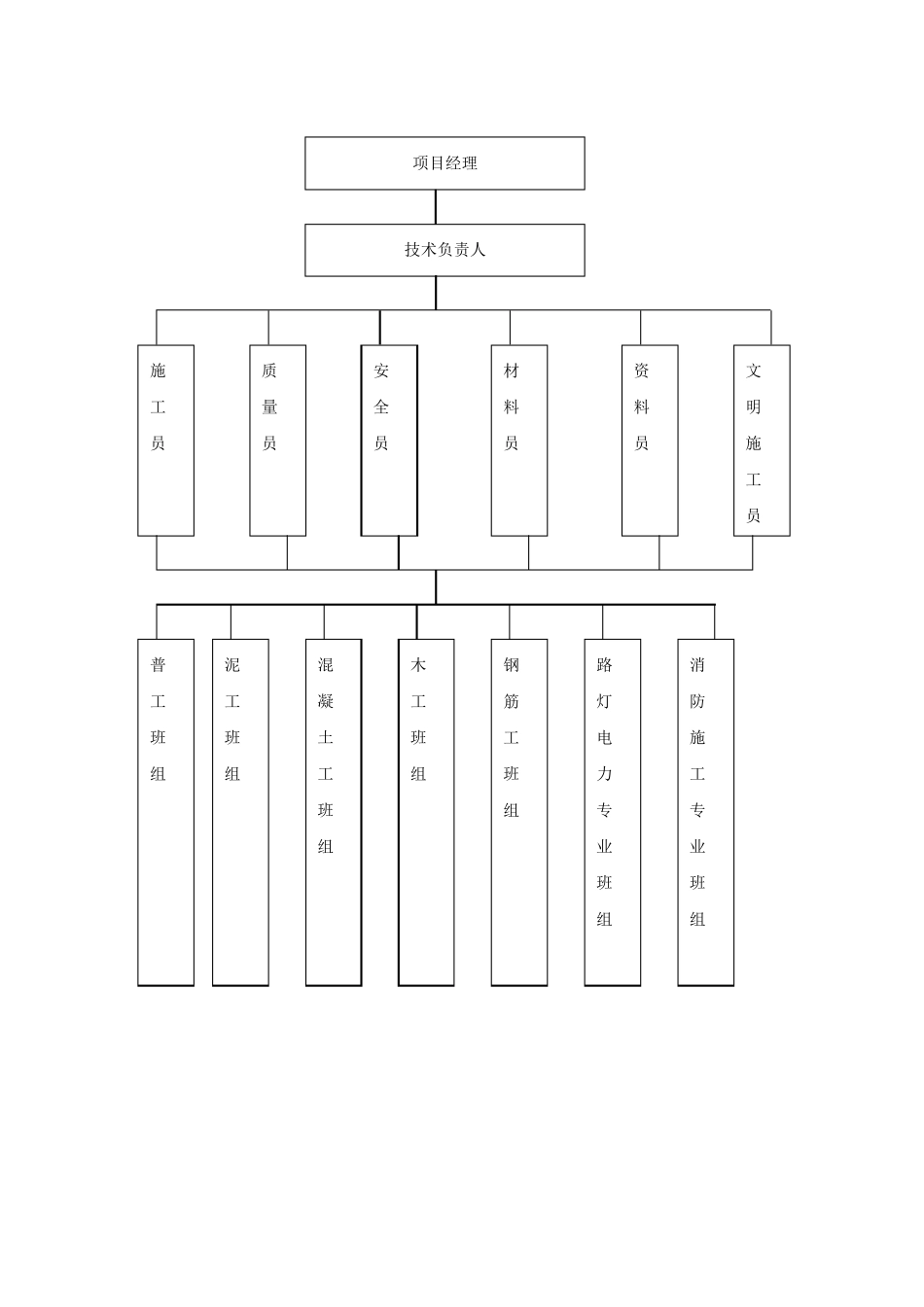

5、项目经理部管理体系图

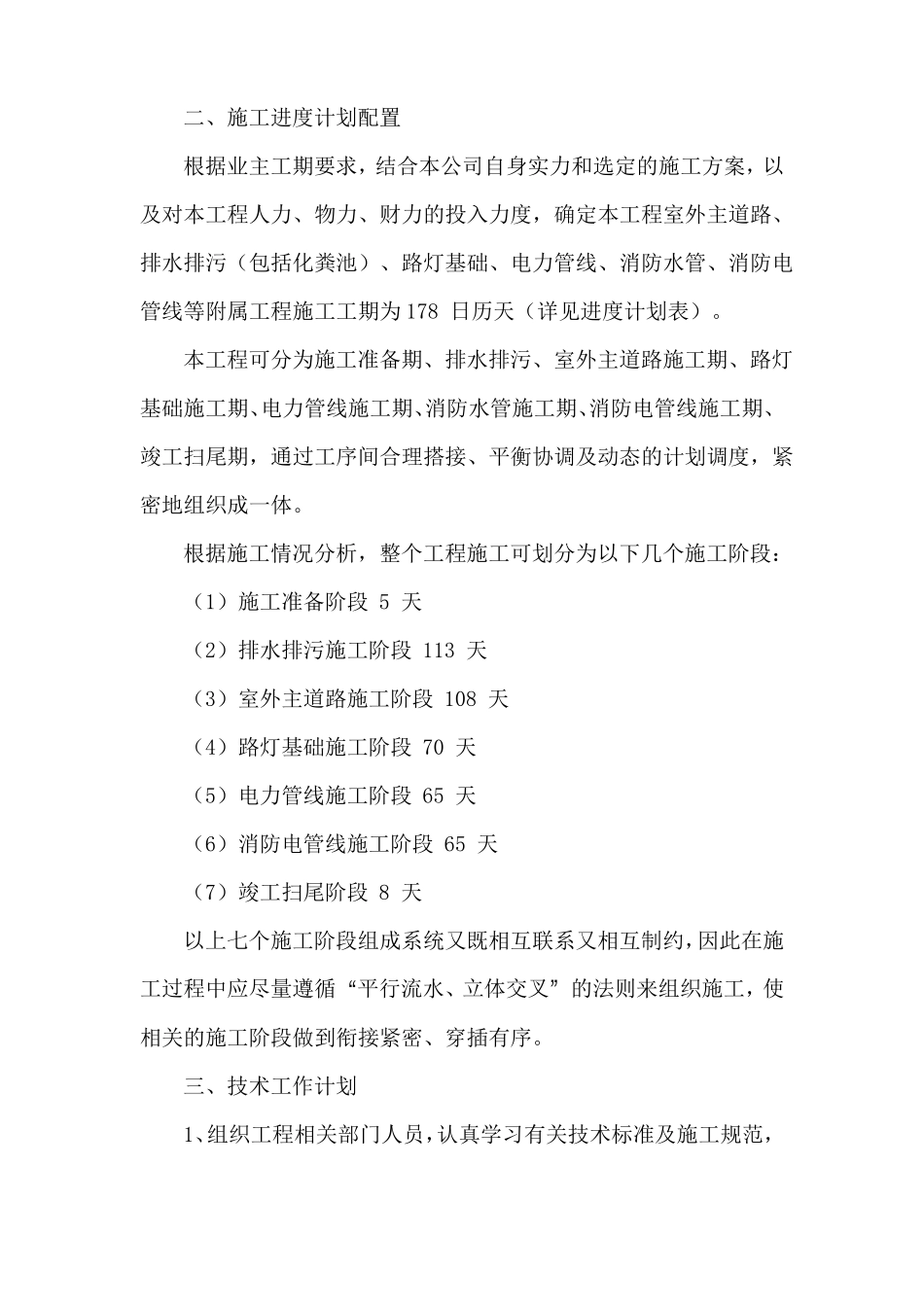

项目经理技术负责人施工员质量员安全员材料员资料员文明施工员普工班组泥工班组混凝土工班组木工班组钢筋工班组路灯电力专业班组消防施工专业班组二、施工进度计划配置根据业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程室外主道路、排水排污(包括化粪池)、路灯基础、电力管线、消防水管、消防电管线等附属工程施工工期为 178 日历天(详见进度计划表)
本工程可分为施工准备期、排水排污、室外主道路施工期、路灯基础施工期、电力管线施工期、消防水管施工期、消防电管线施工期、竣工扫尾期,通过工序间合理搭接、平衡协调
