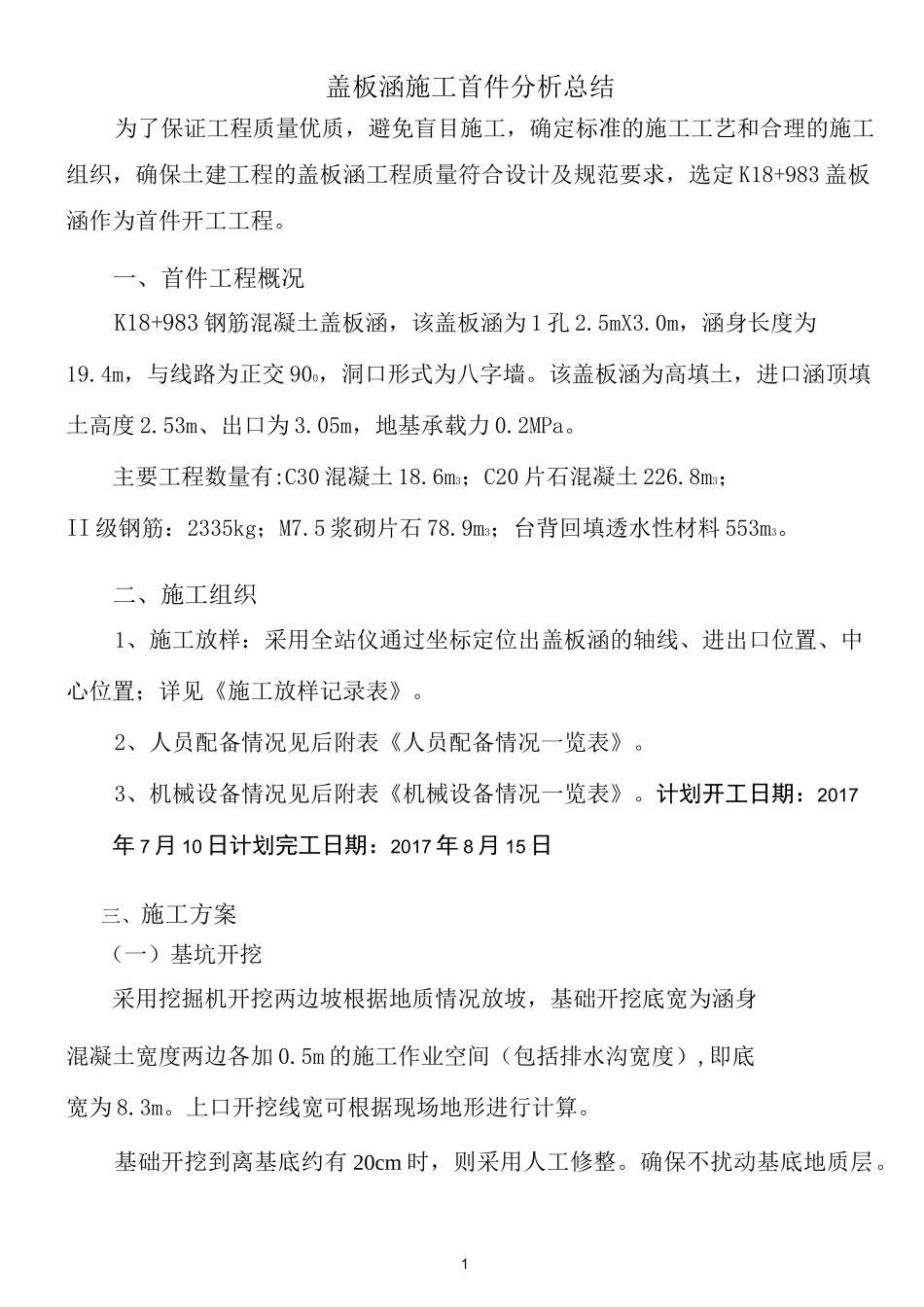

1盖板涵施工首件分析总结为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,确保土建工程的盖板涵工程质量符合设计及规范要求,选定 K18+983 盖板涵作为首件开工工程
一、首件工程概况K18+983 钢筋混凝土盖板涵,该盖板涵为 1 孔 2
0m,涵身长度为19
4m,与线路为正交 900,洞口形式为八字墙
该盖板涵为高填土,进口涵顶填土高度 2
53m、出口为 3
05m,地基承载力 0
主要工程数量有:C30 混凝土 18
6m3;C20 片石混凝土 226
8m3;II 级钢筋:2335kg;M7
5 浆砌片石 78
9m3;台背回填透水性材料 553m3
二、施工组织1、施工放样:采用全站仪通过坐标定位出盖板涵的轴线、进出口位置、中心位置;详见《施工放样记录表》
2、人员配备情况见后附表《人员配备情况一览表》
3、机械设备情况见后附表《机械设备情况一览表》
计划开工日期:2017年 7 月 10 日计划完工日期:2017 年 8 月 15 日三、施工方案(一)基坑开挖采用挖掘机开挖两边坡根据地质情况放坡,基础开挖底宽为涵身混凝土宽度两边各加 0
5m 的施工作业空间(包括排水沟宽度),即底宽为 8
上口开挖线宽可根据现场地形进行计算
基础开挖到离基底约有 20cm 时,则采用人工修整
确保不扰动基底地质层

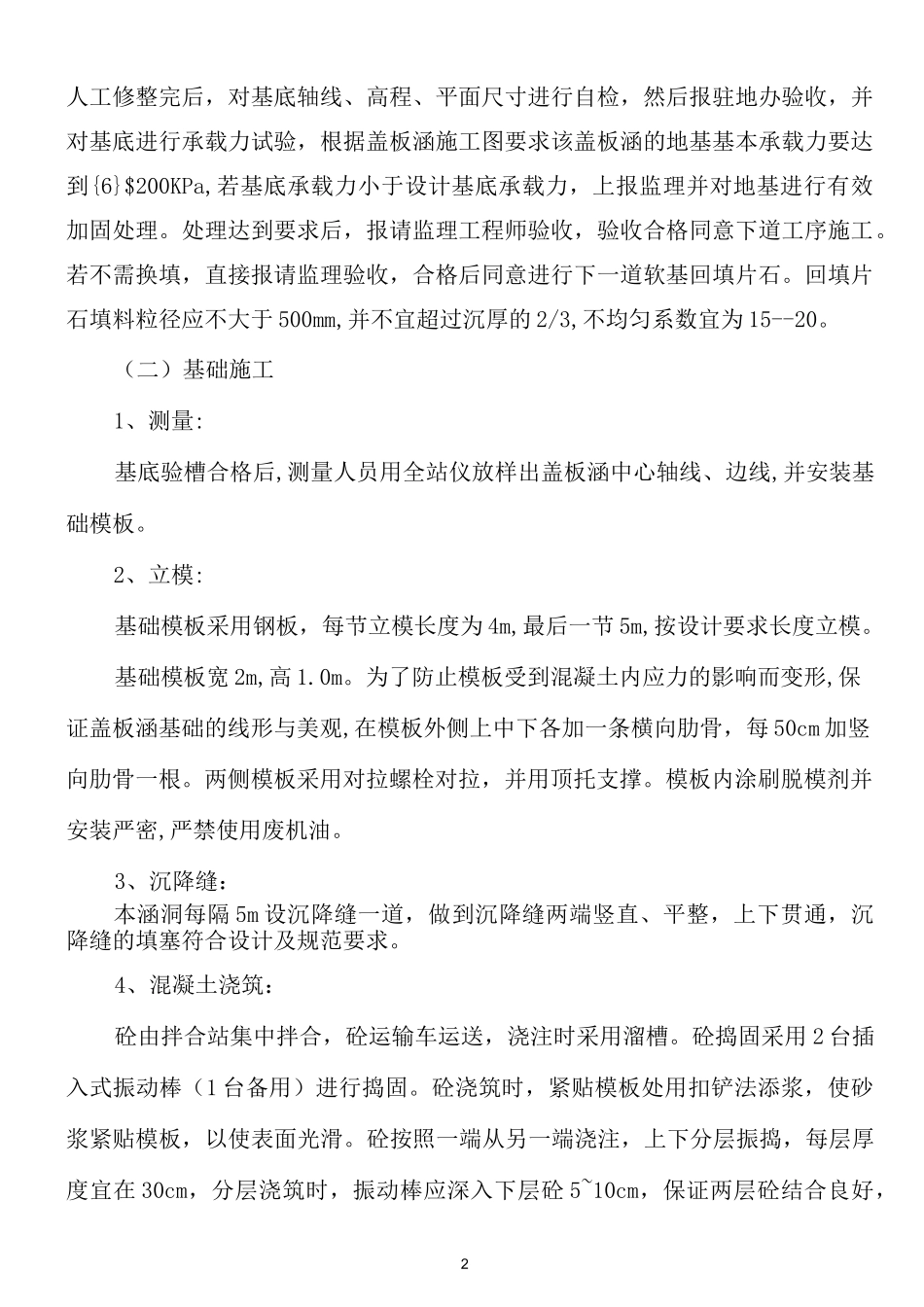

2人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报驻地办验收,并对基底进行承载力试验,根据盖板涵施工图要求该盖板涵的地基基本承载力要达到{6}$200KPa,若基底承载力小于设计基底承载力,上报监理并对地基进行有效加固处理
处理达到要求后,报请监理工程师验收,验收合格同意下道工序施工

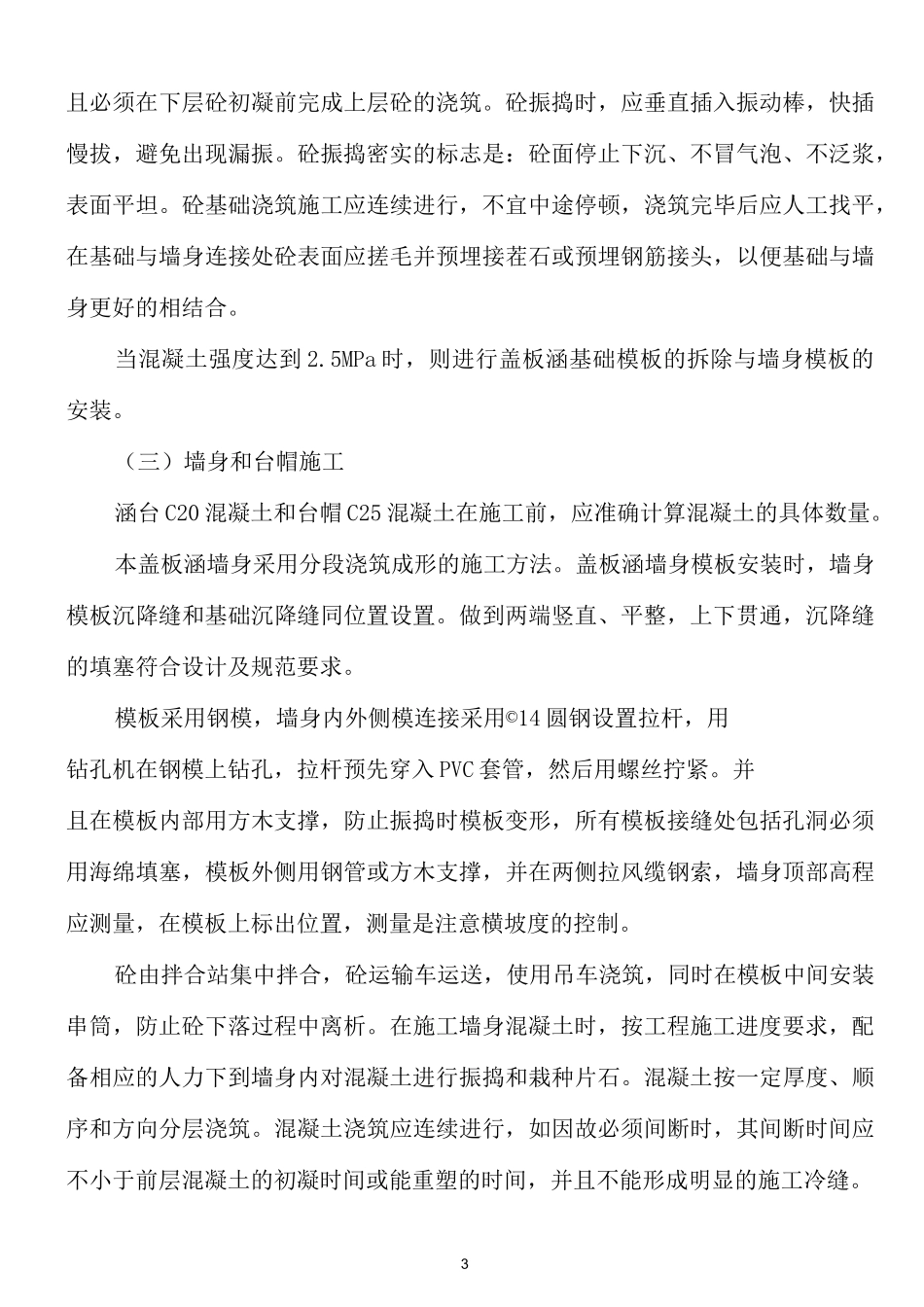

若不需换填,直接报请监理验收,合格后同意进行下一道软基回填片石
回填片石填料粒径应不大于 500mm,并不宜超过沉厚的 2/3
