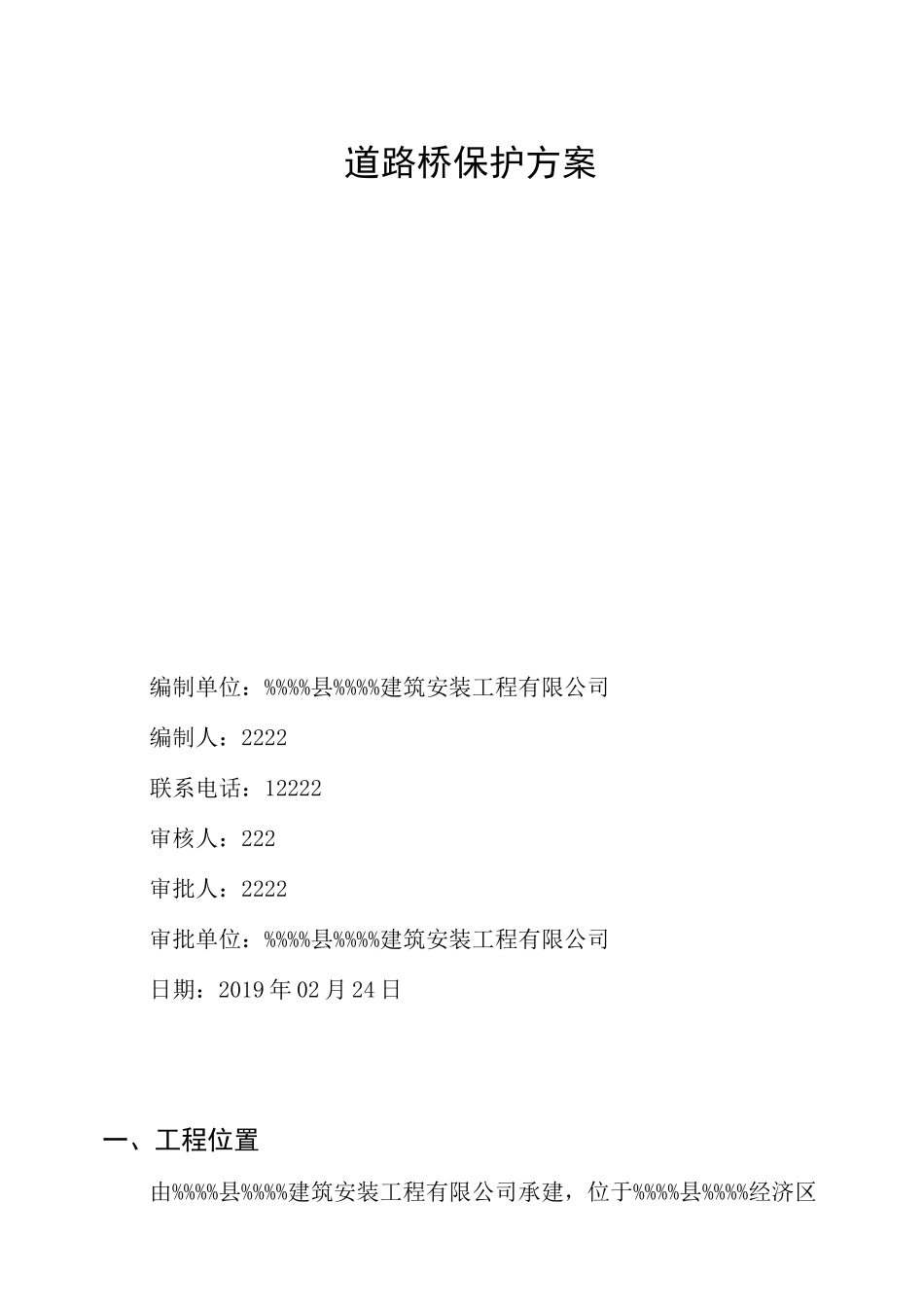

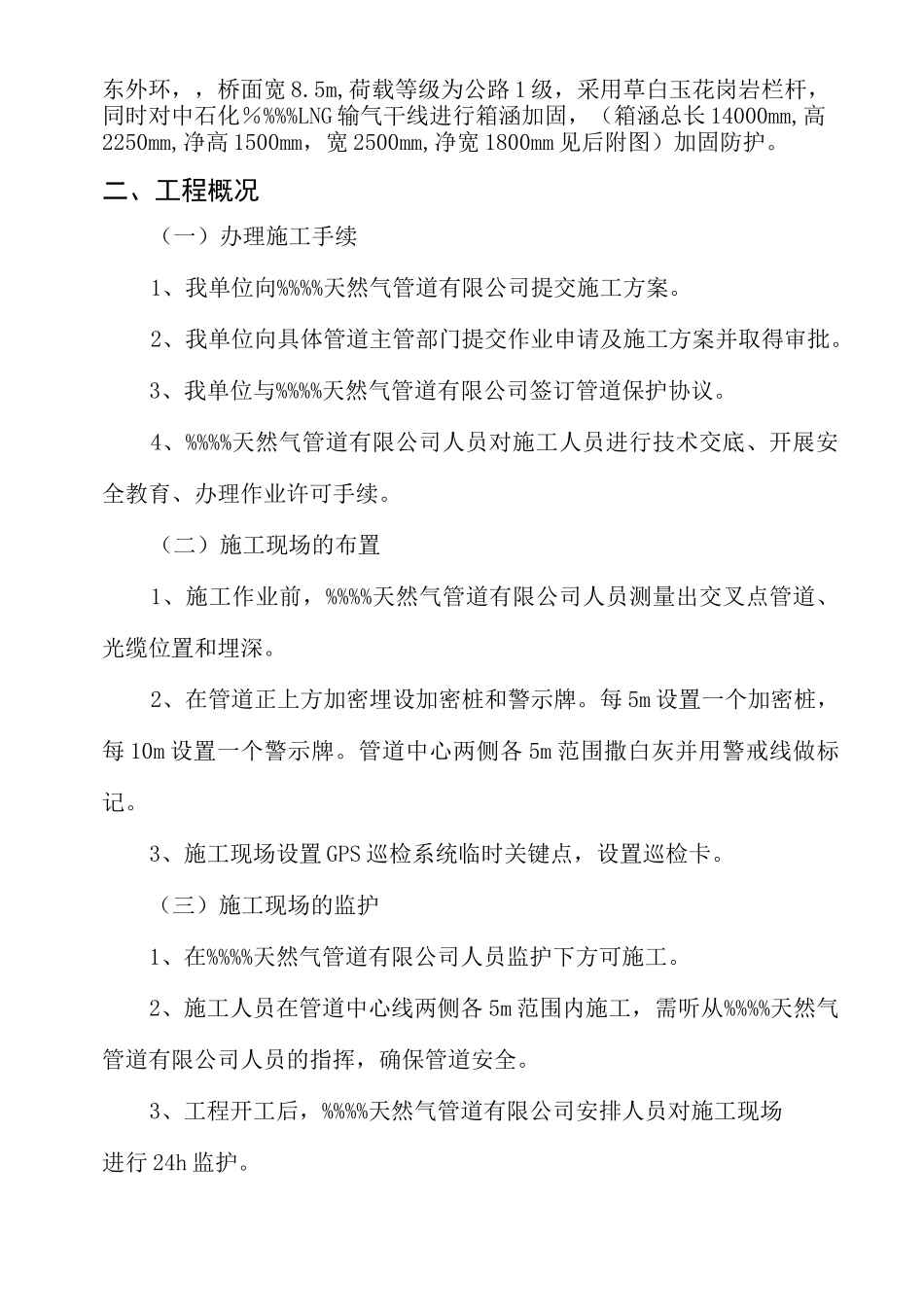

道路桥保护方案编制单位:%%%%县%%%%建筑安装工程有限公司编制人:2222联系电话:12222审核人:222审批人:2222审批单位:%%%%县%%%%建筑安装工程有限公司日期:2019 年 02 月 24 日一、工程位置由%%%%县%%%%建筑安装工程有限公司承建,位于%%%%县%%%%经济区东外环,,桥面宽 8.5m,荷载等级为公路 1 级,采用草白玉花岗岩栏杆,同时对中石化%%%%LNG 输气干线进行箱涵加固,(箱涵总长 14000mm,高2250mm,净高 1500mm,宽 2500mm,净宽 1800mm 见后附图)加固防护。二、工程概况(一)办理施工手续1、我单位向%%%%天然气管道有限公司提交施工方案。2、我单位向具体管道主管部门提交作业申请及施工方案并取得审批。3、我单位与%%%%天然气管道有限公司签订管道保护协议。4、%%%%天然气管道有限公司人员对施工人员进行技术交底、开展安全教育、办理作业许可手续。(二)施工现场的布置1、施工作业前,%%%%天然气管道有限公司人员测量出交叉点管道、光缆位置和埋深。2、在管道正上方加密埋设加密桩和警示牌。每 5m 设置一个加密桩,每 10m 设置一个警示牌。管道中心两侧各 5m 范围撒白灰并用警戒线做标记。3、施工现场设置 GPS 巡检系统临时关键点,设置巡检卡。(三)施工现场的监护1、在%%%%天然气管道有限公司人员监护下方可施工。2、施工人员在管道中心线两侧各 5m 范围内施工,需听从%%%%天然气管道有限公司人员的指挥,确保管道安全。3、工程开工后,%%%%天然气管道有限公司安排人员对施工现场进行 24h 监护。三、施工内容及要求(一)管线探明及开挖1、在保护涵施工前,根据%%%%天然气管道有限公司人员现场测定的位置和深度,先做好定位放线工作。按基坑图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡。每隔 5 米采用人工小心开挖探明管道和光缆,直至天然气管的走向完全清楚。2、开挖由专人指挥,需在%%%%天然气管道有限公司人员和项目部安全人员及技术员共同旁站下进行。探明管道基本走向后,用挖掘机在离开管线中心两边各 1m 的位置开挖基础基坑。基坑开挖采取分层分段对称开挖,并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。当挖至标高接近基础底标高时,采用人工开挖,防止超挖。3、清理每 5 米段剩余管线上半部分土方。管顶以上 1 米、管道两侧1 米范围内严禁机械开挖,采用人工开挖至管道上半部分全部暴露。并按基坑围护要求及时修整边坡,防止土方坍塌。4、为确保天然气管道安...
