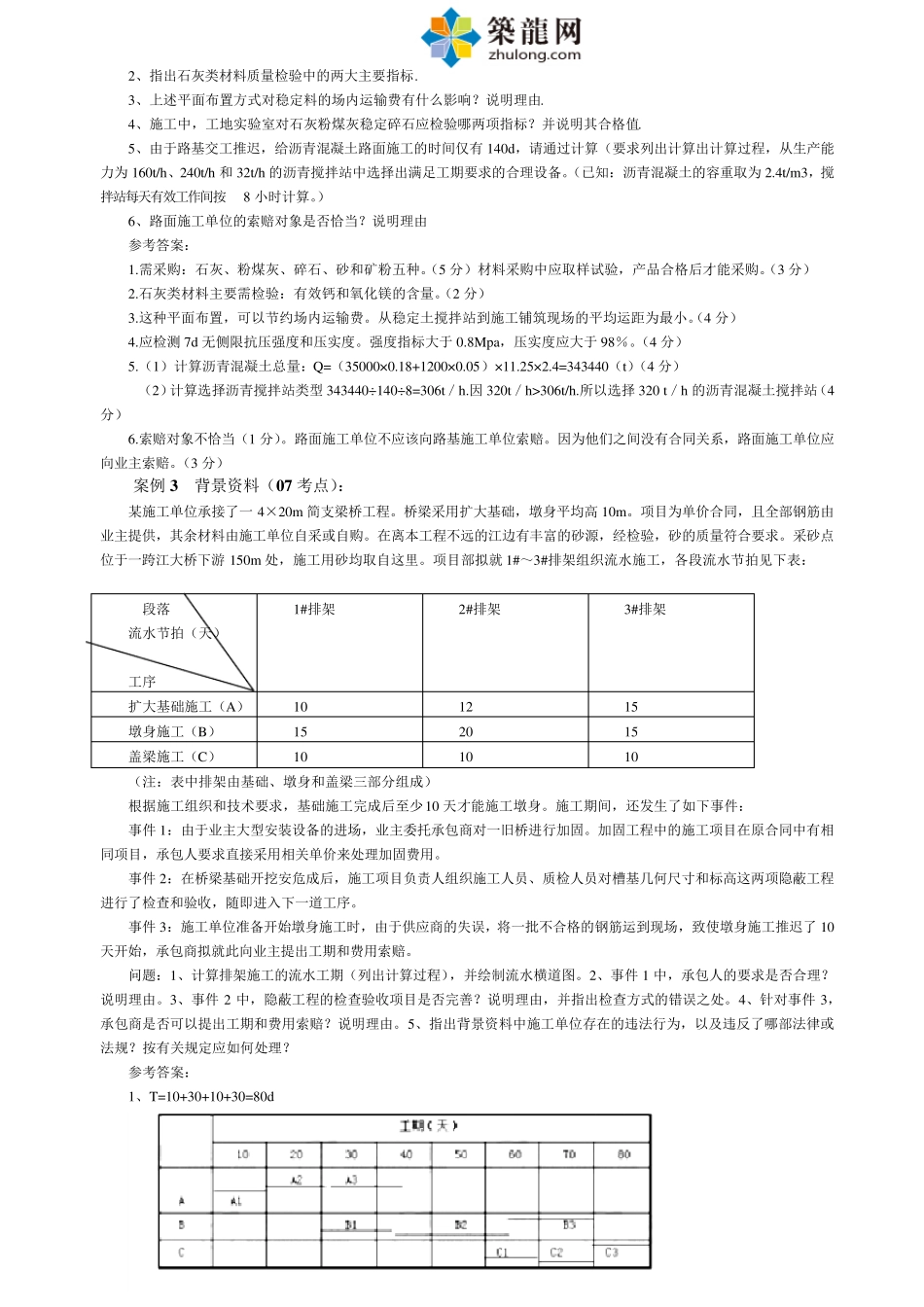

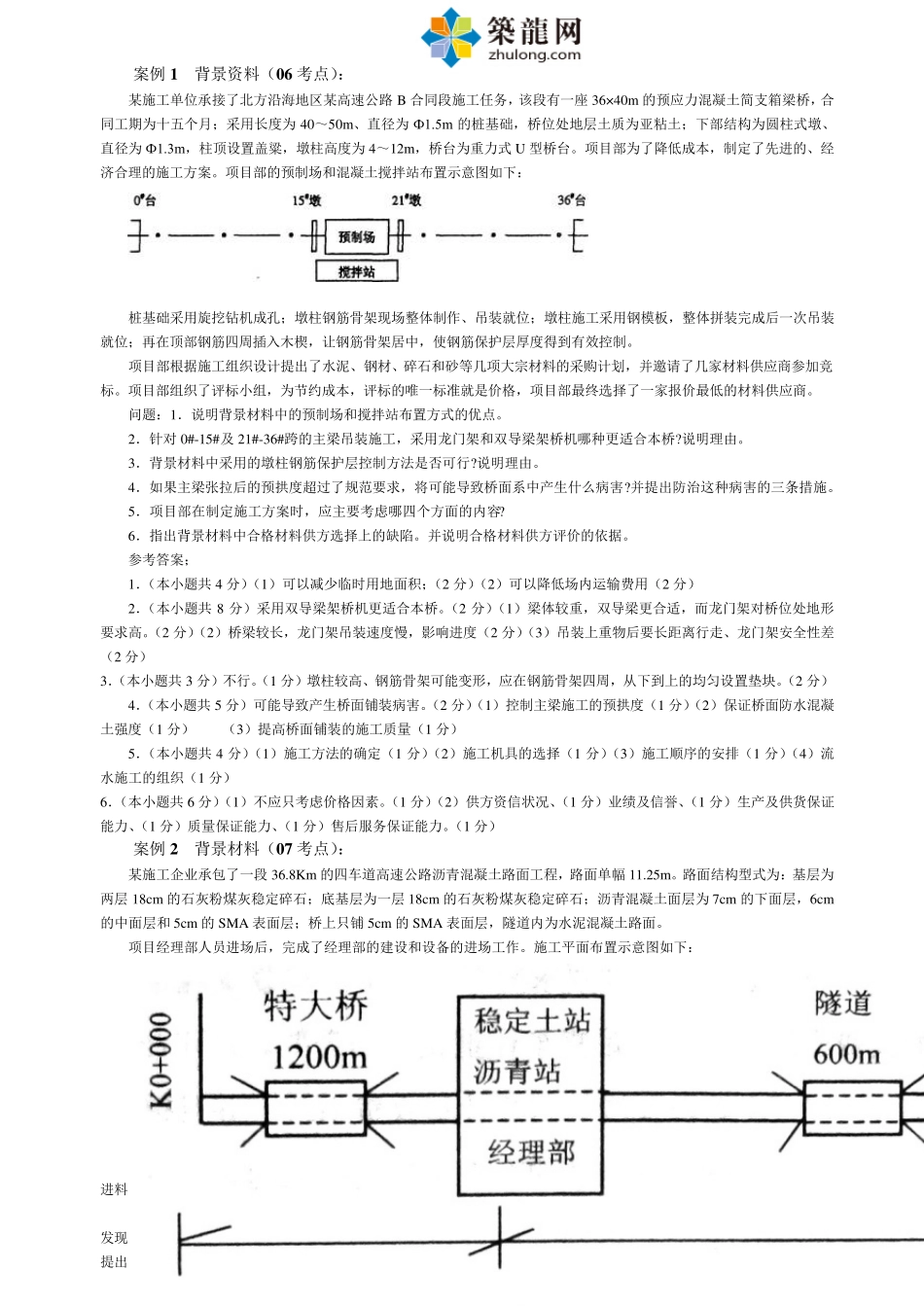

案例1 背景资料(0 6 考点): 某施工单位承接了北方沿海地区某高速公路B 合同段施工任务,该段有一座36×40m 的预应力混凝土简支箱梁桥,合同工期为十五个月;采用长度为40~50m、直径为Ф1.5m 的桩基础,桥位处地层土质为亚粘土;下部结构为圆柱式墩、直径为Ф1.3m,柱顶设置盖粱,墩柱高度为4~12m,桥台为重力式 U 型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下: 桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。 项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。 问题:1.说明背景材料中的预制场和搅拌站布置方式的优点。 2.针对 0#-15#及 21#-36#跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?说明理由。 3.背景材料中采用的墩柱钢筋保护层控制方法是否可行?说明理由。 4.如果主梁张拉后的预拱度超过了规范要求,将可能导致桥面系中产生什么病害?并提出防治这种病害的三条措施。 5.项目部在制定施工方案时,应主要考虑哪四个方面的内容? 6.指出背景材料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。 参考答案; 1.(本小题共 4 分)(1)可以减少临时用地面积;(2 分)(2)可以降低场内运输费用(2 分) 2.(本小题共 8 分)采用双导梁架桥机更适合本桥。(2 分)(1)梁体较重,双导梁更合适,而龙门架对桥位处地形要求高。(2 分)(2)桥梁较长,龙门架吊装速度慢,影响进度(2 分)(3)吊装上重物后要长距离行走、龙门架安全性差(2 分) 3.(本小题共 3 分)不行。(1 分)墩柱较高、钢筋骨架可能变形,应在钢筋骨架四周,从下到上的均匀设置垫块。(2 分) 4.(本小题共 5 分)可能导致产生桥面铺装病害。(2 分)(1)控制主梁施工的预拱度(1 分)(2)保证桥面防水混凝土强度(1 分) (3)提高桥面铺装的施工质量(1 分) 5.(本小题共 4 分)(1)施工方法的确定(1 分)(2)施工机具的选择(1 分)(3)施工顺序的安排(1 分)(4)流水施工的组...
