1L420120 通信建设工程竣工验收的有关管理规定 知识点: 1)掌握通信竣工资料的收集和编制 2)掌握通信工程随工验收和部分验收 3)掌握通信工程竣工验收的组织及备案工作要求 4)掌握通信工程质量保修的服务和管理 1L420121 掌握通信竣工资料的收集和编制 工程竣工资料是记录和反映施工项目全过程工程技术与管理档案的总称
一、竣工资料的收集和编制要求 1. 工程竣工资料的收集要依据施工程序,遵循其内在规律,保持资料的内在联系
2.建设项目的竣工资料,内容应齐全,真实可靠,并能如实反映工程和施工中的情况,不得擅自修改,更不得伪造
3.竣工技术文件必须符合设计文件、最新的技术标准、规程、规范、国家及行业发布的有关法律法规的要求
4.竣工文件应规格形式一致,数据准确,标记详细,缮写清楚,图样清晰,签字盖章手续完备
5.竣工文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水,不得使用易褪色的书写工具
6.建设项目的竣工资料应满足合同的要求
7.竣工资料的整理应符合《建设工程文件归档整理规范》(GB/T 50328-2001)的要求
二、建设项目竣工资料的编制内容( 2010年真题) 建设项目竣工资料分为三大部分:竣工文件、竣工图、竣工测试记录
(一)竣工文件包括:案卷封面;案卷目录;竣工文件封面;竣工文件目录;工程说明;建筑安装工程量总表;已安装设备明细表;工程材料盘点单;开工报告;停 (复)工报告;完工通知;工程变更单和洽商记录;重大工程质量事故报告表;验收证书;交接书;隐蔽工程签证记录;备考表
(二)竣工图纸部分 1.竣工图的内容必须真实、准确,与工程实际相符合
2.利用施工图改绘竣工图,必须标明变更依据
凡变更部分超过图面1/3的,应重新绘制竣工图

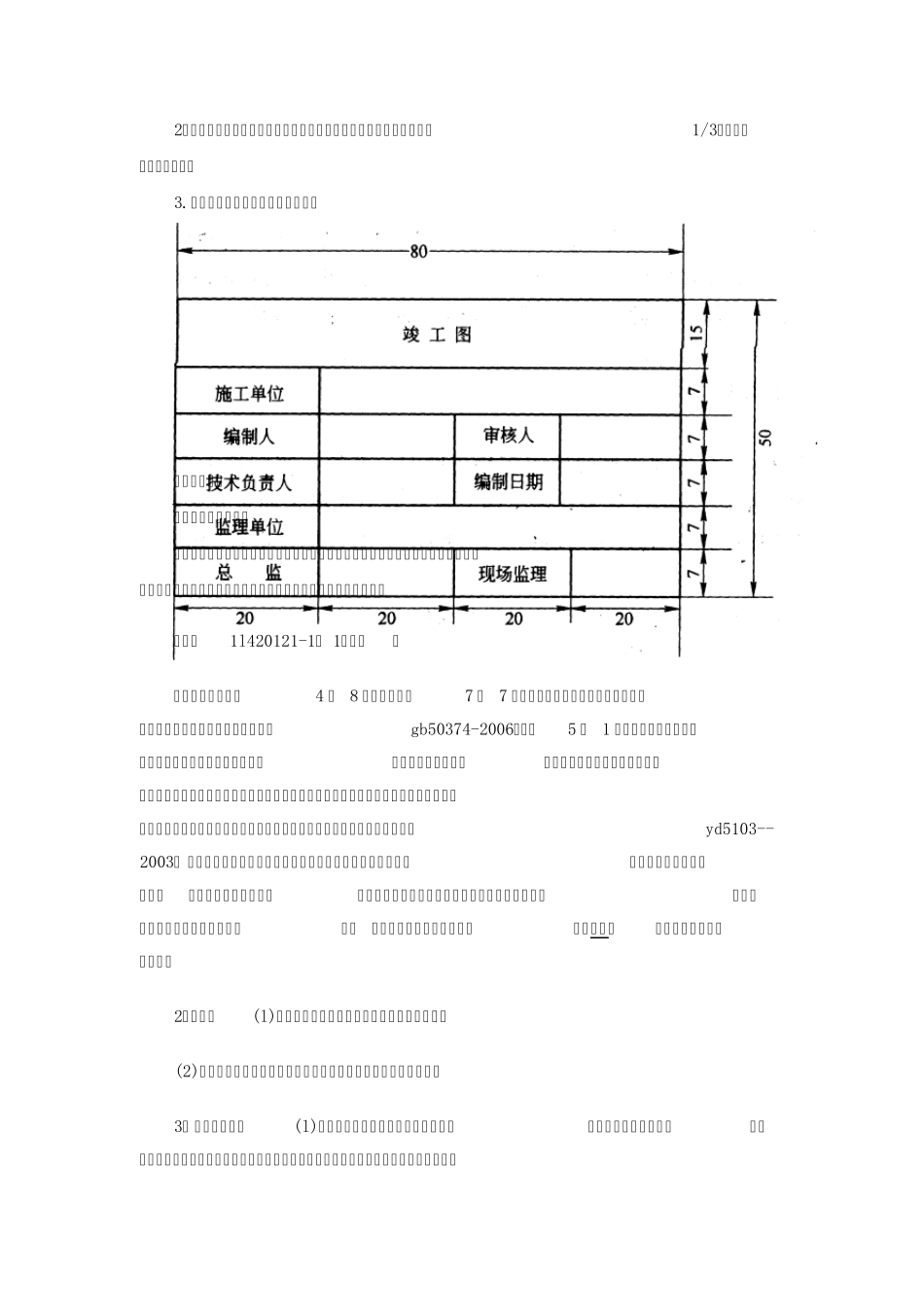

所有竣工图纸均应加盖竣工图章
竣工图章示例 (三)竣工测试记录 竣工测试记录的内容应按照设计
