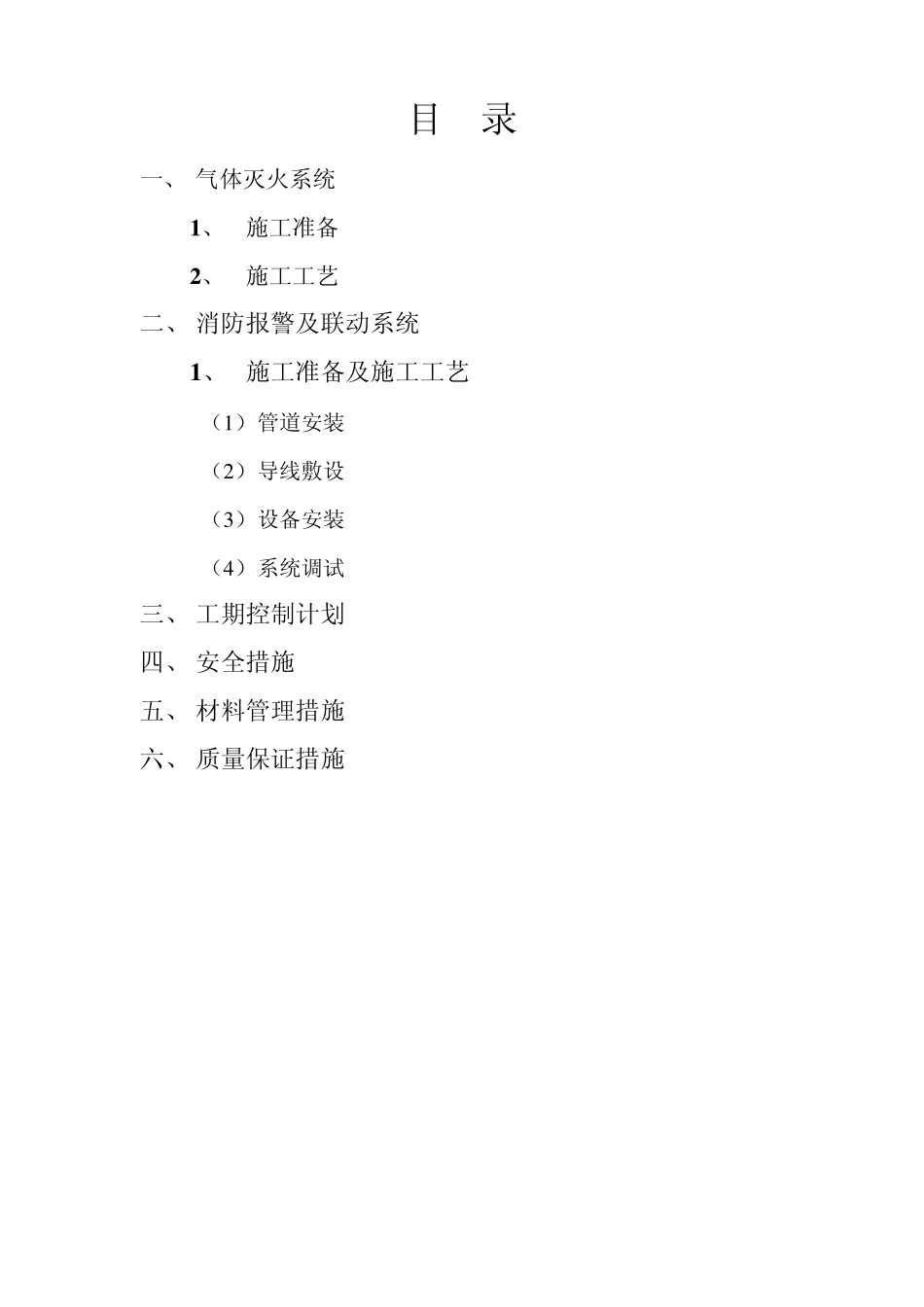

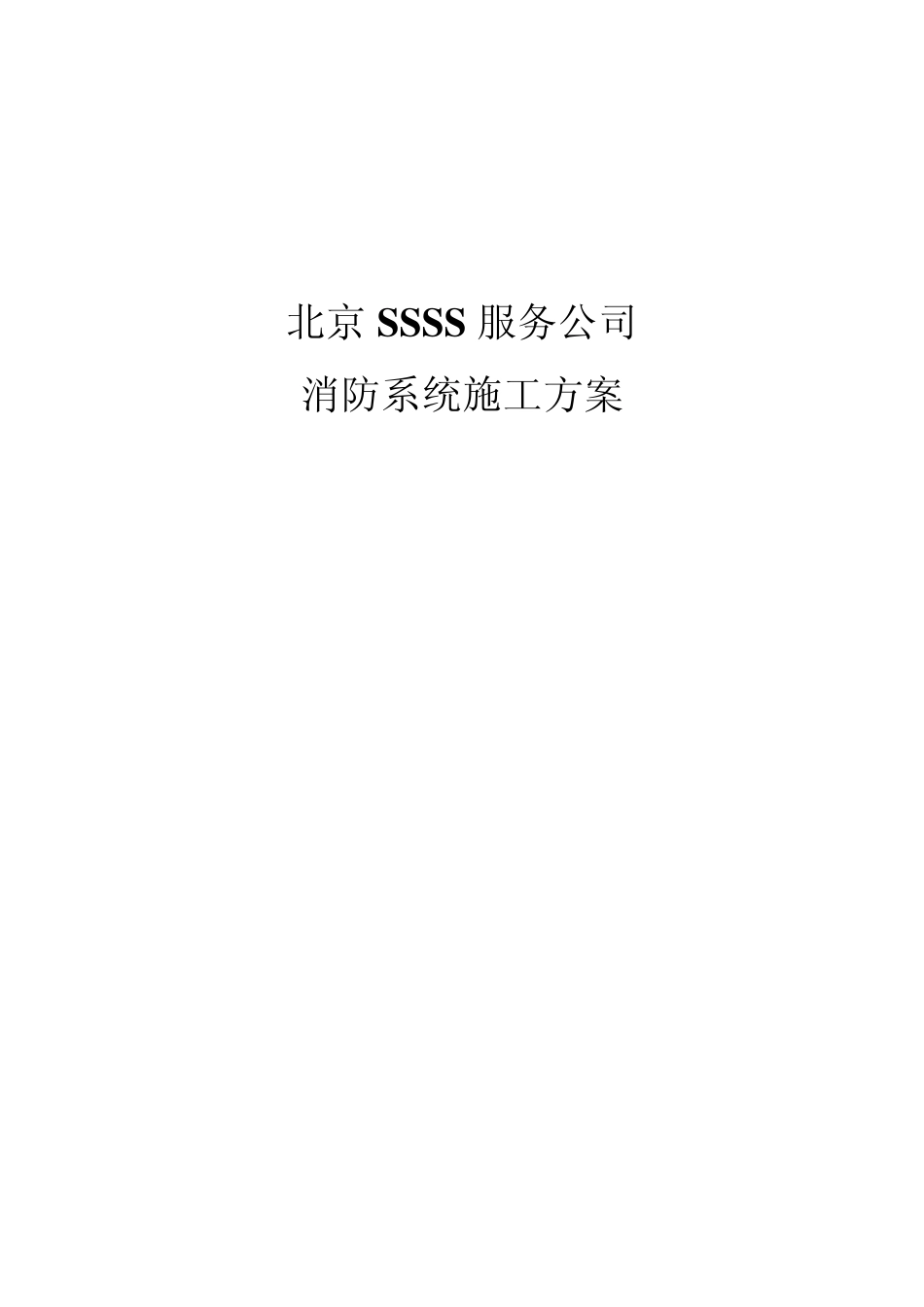

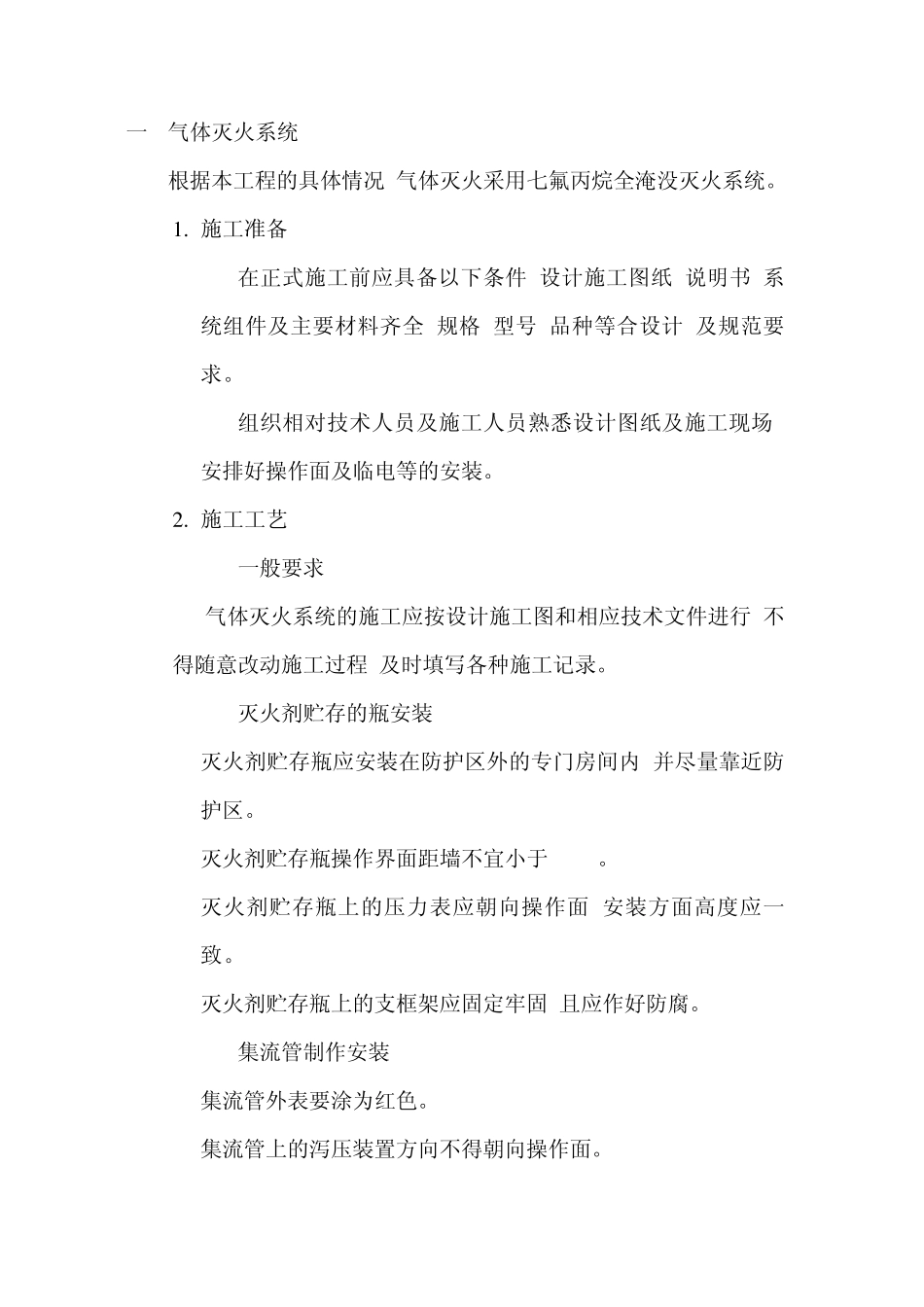

北京 S S S S 服务公司 消防系统施工方案 目 录 一、 气体灭火系统 1 、 施工准备 2 、 施工工艺 二、 消防报警及联动系统 1 、 施工准备及施工工艺 (1 ) 管道安装 (2 ) 导线敷设 (3 ) 设备安装 (4 ) 系统调试 三、 工期控制计划 四、 安全措施 五、 材料管理措施 六、 质量保证措施 一. 气体灭火系统 根据本工程的具体情况,气体灭火采用七氟丙烷全淹没灭火系统。 1 . 施工准备 (1) 在正式施工前应具备以下条件:设计施工图纸,说明书,系统组件及主要材料齐全,规格,型号,品种等合设计,及规范要求。 (2) 组织相对技术人员及施工人员熟悉设计图纸及施工现场.安排好操作面及临电等的安装。 2 . 施工工艺 (1) 一般要求 气体灭火系统的施工应按设计施工图和相应技术文件进行,不得随意改动施工过程,及时填写各种施工记录。 (2) 灭火剂贮存的瓶安装 灭火剂贮存瓶应安装在防护区外的专门房间内,并尽量靠近防护区。 灭火剂贮存瓶操作界面距墙不宜小于 1.0m。 灭火剂贮存瓶上的压力表应朝向操作面,安装方面高度应一致。 灭火剂贮存瓶上的支框架应固定牢固,且应作好防腐。 (3) 集流管制作安装 集流管外表要涂为红色。 集流管上的泻压装置方向不得朝向操作面。 (4) 高压软管和单向阀安装 安装前应外观检查,并吹干净,高压软管两端连接应用密封膏防漏,并不得将密封材料挤入管内。 单向阀安装方向应与灭火流动方向一致。 (5) 选择阀安装 选择阀操作手柄应在操作面一侧,采用丝接的选择阀,其支管道连接采用活接头。 选择阀上应标明其防护区的名称。 (6) 管道施工 管材及管件应等合设计及规范规定 镀锌管道不宜焊接,与组件连接部位需采用法兰时。应进行二次镀锌。 管道穿越墙壁及楼板时应加套管。 管道固定应牢靠套齐,吊间距应等合下表规定 公称直径mm 15 20 25 32 40 50 65 80 100 最大间 距m 1.5 1.8 2.1 2.4 2.7 3.4 3.5 3.7 4.3 管道末端喷嘴处应有支架固定,支架与喷嘴距离应小于500mm。 管道应加防晃支架。 管道三通接口应水平安装。 (7) 管道吹扫及试验 管道安装完毕后应进行气压强度试验及严密性试验,试验压力为 8mpa.保压 5min。 管道吹扫宜采用氮气或压缩空气。吹扫时末端气流过度不小于20m/s 用白布检查,直至无杂物。 (8) 喷嘴安装 喷嘴安装应逐个核对其型号,规格,喷孔方向,并符合要求。 (9) 调试 系统安装完成后应采用高...
